工艺流程:

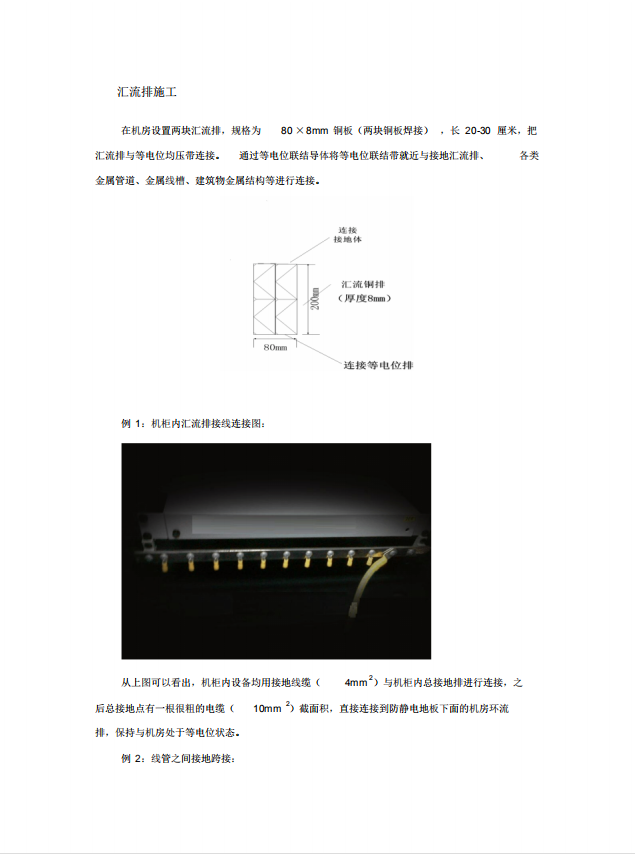

等电位均压带→汇流排施工→大楼接地体电阻测试→接地体制作→电源防雷器安装→信号防雷器安装→分项验收。
大楼接地体电阻测试步骤
检查仪表,确保仪表连线与接地极Eˊ、电位探棒Pˊ和电流探棒Cˊ应牢固接触。仪表放置水平后,调整检流计的机械零位,归零。
将“倍率开关”置于最大倍率,逐渐加快摇柄转速,使其达到150r/min 。当检流计指针向某一方向偏转时,旋动刻度盘,使检流计指针恢复到“ 0”点。此时刻度盘上读数乘上倍率档即为被测电阻值。
如果刻度盘读数小于1时,检流计指针仍未取得平衡, 可将倍率开关置于小一档的倍率,直至调节到完全平衡为止。
如果发现仪表检流计指针有抖动现象,可变化摇柄转速,以消除抖动现象。
