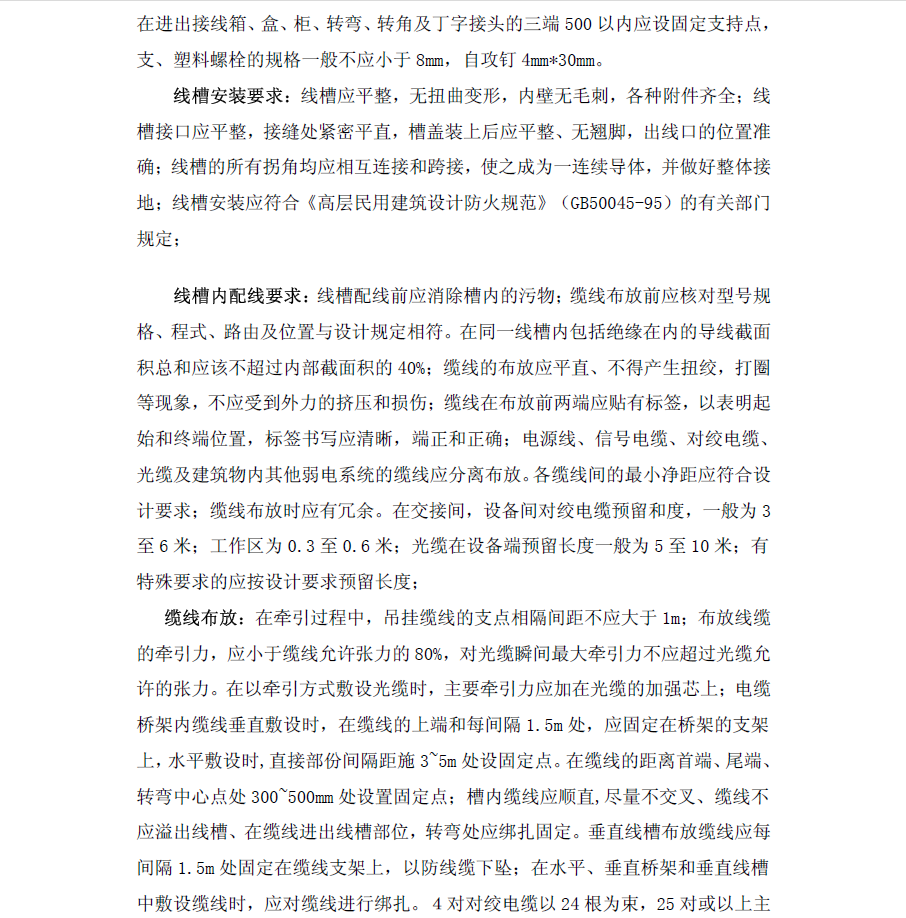

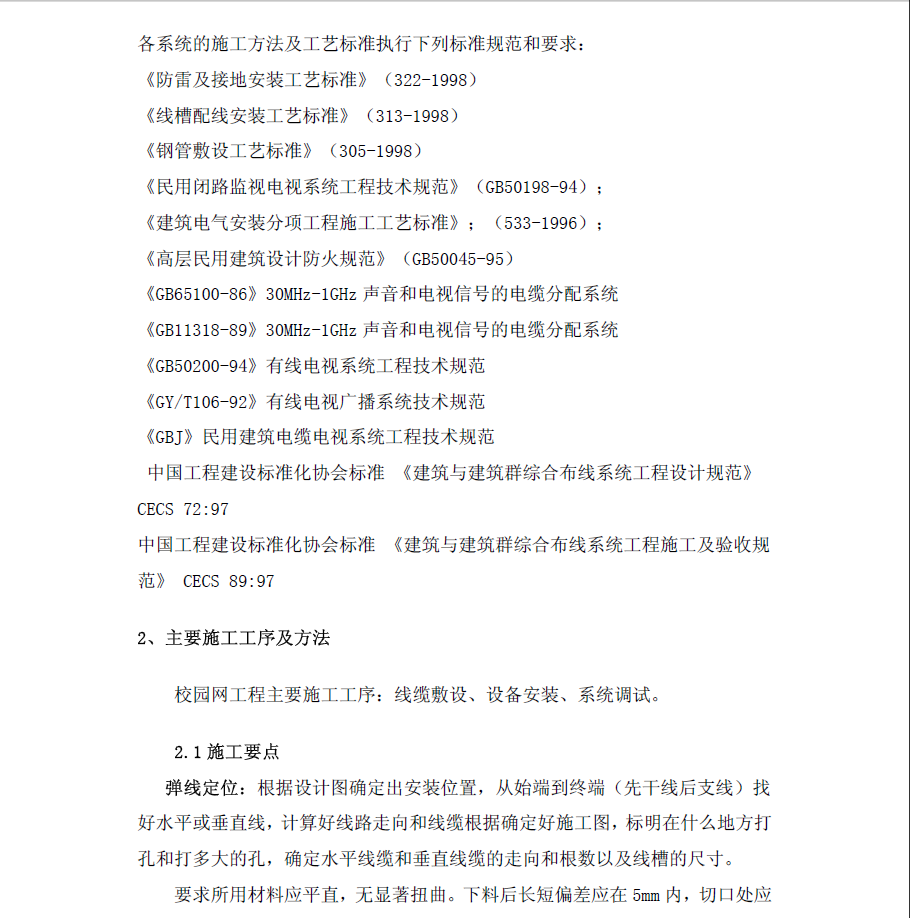

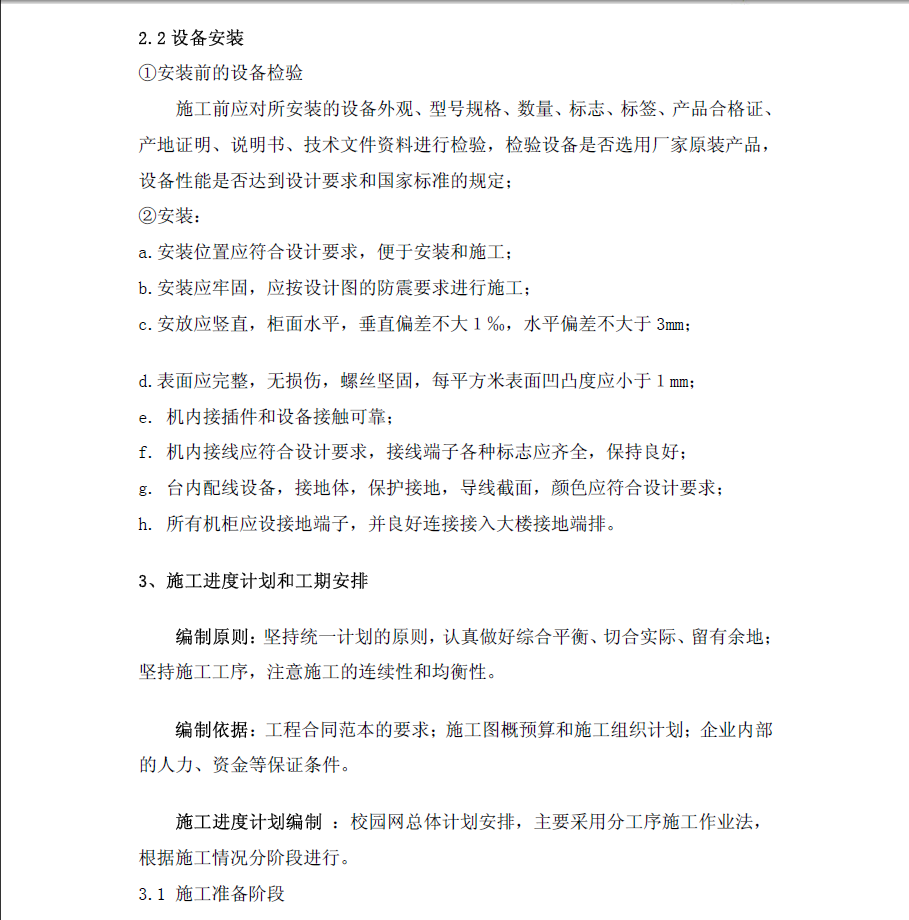

综合布线PVC线槽走线施工工艺 4P
根据设计图确定出安装位置,从始端到终端(先干线后支线)找好水平或垂直线,计算好线路走向和线缆根据确定好施工图,标明在什么地方打孔和打多大的孔,确定水平线缆和垂直线缆的走向和根数以及线槽的尺寸。要求所用材料应平直,无显著扭曲。下料后长短偏差应在5mm 内,切口处应无卷边、毛刺;安装牢固,保证横平竖直;固定支点间距一般不应大于1.0-1.5mm,在进出接线箱、盒、柜、转弯、转角及丁字接头的三端500 以内应设固定支持点,支、塑料螺栓的规格一般不应小于8mm,自攻钉4mm*30mm。
