您当前位置:首页 » 电气工程 » 电气施工交底
电气竖井内电缆桥架工程技术交底
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-05-19
  • 资料类型:RAR
  • 资料大小:832 KB
  • 资料分类:电气工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

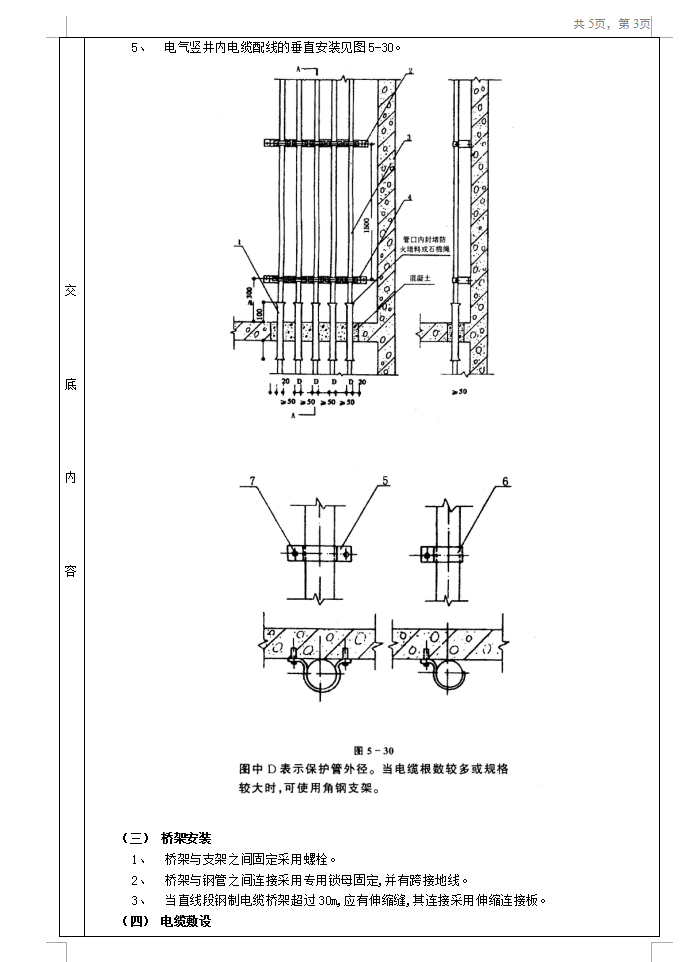

电气竖井内电缆桥架工程技术交底
确定电缆桥架位置:1、电缆桥架应敷设在安全、干燥、易操作的电气竖井内。2、按照图纸设计的位置,计算空间尺寸是否满足操作距离的要求,特别是竖井内桥架、配电箱数量较多,尺寸较大、管路较多时,经常出现排列困难,因此必须仔细核对尺寸,必要时与土建配合,进行相应的变更。3、检查竖井内楼板上预留的洞口位置是否合适,不合适应及时修整、剔凿,使上下楼层所对应的洞口通直不错位,注意不要影响结构。固定支架:1、固定桥架的支架采用50×50×5的角钢,高度为距地面1500~2000mm,有两种固定方式,一种是用膨胀螺栓固定,一种是采用焊接。桥架下部固定采用10号槽钢,槽钢距墙边不小于50mm,座在楼板的预留洞口,与预埋在洞囗的埋件焊接固定或采用膨胀螺栓与楼板固定。在槽钢上固定两根50×50×5的角钢,用来直接与桥架连接固定
资料截图
  • 电气竖井内电缆桥架工程技术交底
  • 电气竖井内电缆桥架工程技术交底
  • 电气竖井内电缆桥架工程技术交底
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
