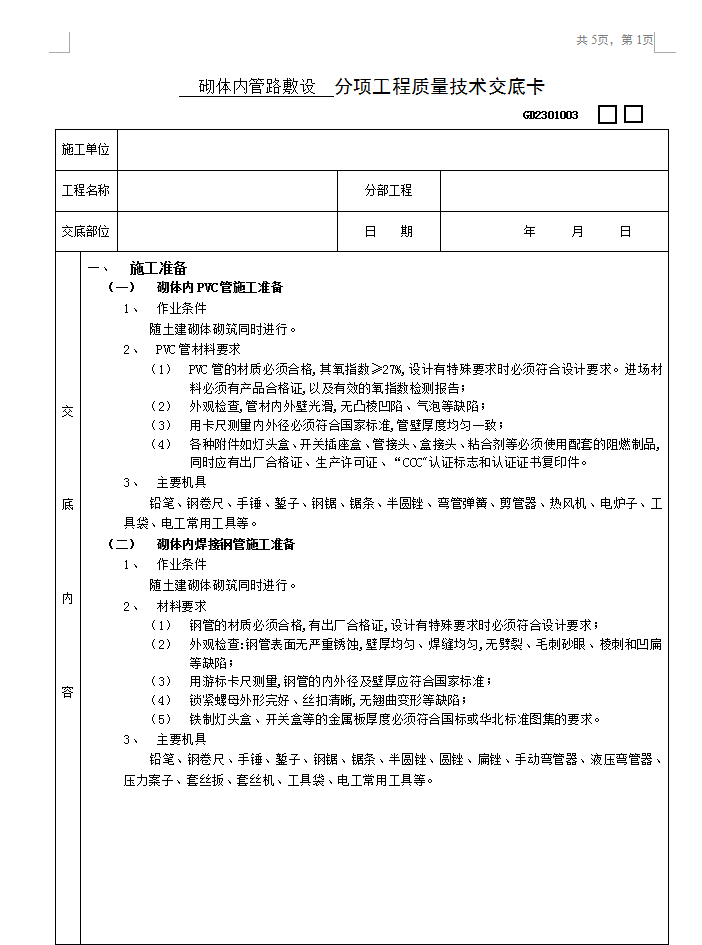

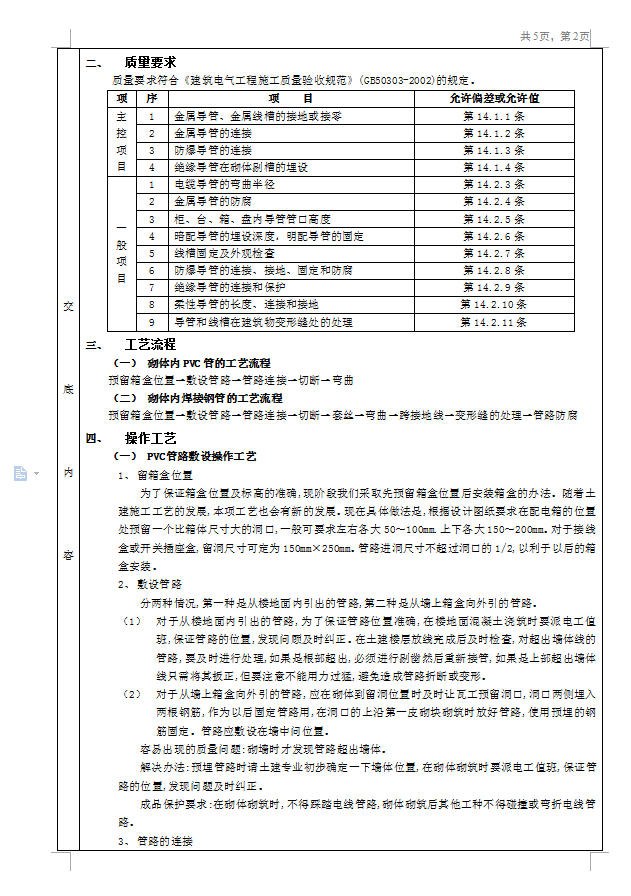

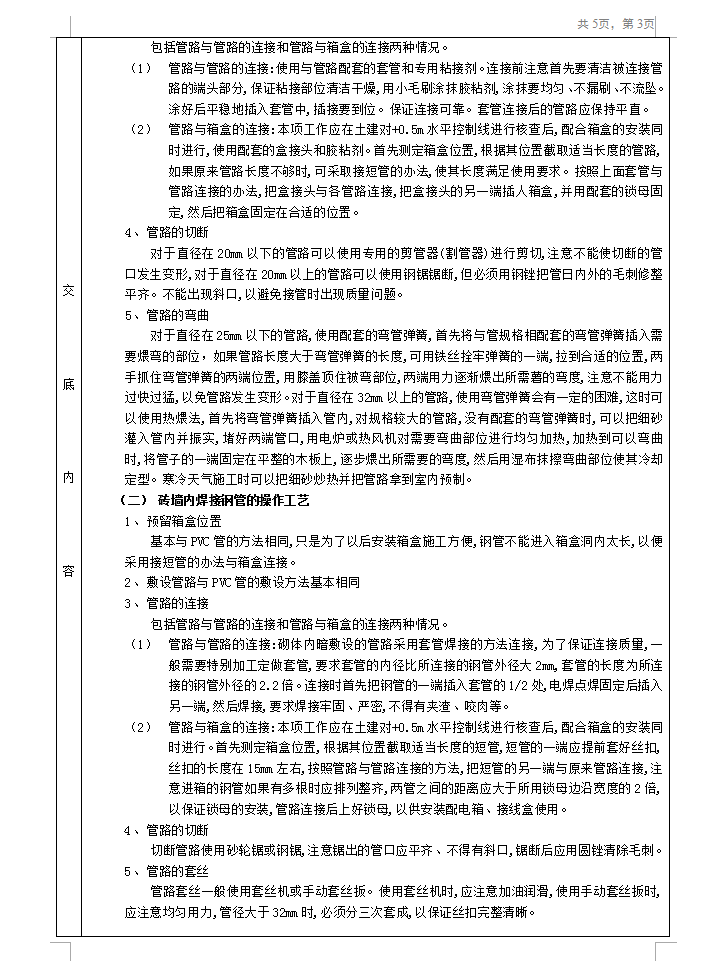

留箱盒位置:为了保证箱盒位置及标高的准确,现阶段我们采取先预留箱盒位置后安装箱盒的办法。随着土建施工工艺的发展,本项工艺也会有新的发展。现在具体做法是,根据设计图纸要求在配电箱的位置处预留一个比箱体尺寸大的洞口,一般可要求左右各大50~100mm.上下各大150~200mm。对于接线盒或开关插座盒,留洞尺寸可定为150mm×250mm。管路进洞尺寸不超过洞口的1/2,以利于以后的箱盒安装。敷设管路:分两种情况,第一种是从楼地面内引出的管路,第二种是从墙上箱盒向外引的管路。(1)对于从楼地面内引出的管路,为了保证管路位置准确,在楼地面混凝土浇筑时要派电工值班,保证管路的位置,发现问顾及时纠正。在土建楼层放线完成后及时检查,对超出墙体线的管路,要及时进行处理,如果是根部超出,必须进行剔凿然后重新接管,如果是上部超出墙体线只需将其扳正,但要注意不能用力过猛,避免造成管路折断或变形。(2)对于从墙上箱盒向外引的管路,应在砌体到留洞位置时及时让瓦工预留洞口,洞口两侧埋入两根钢筋,作为以后固定管路用,在洞口的上沿第一皮砌块砌筑时放好管路,使用预埋的钢筋固定。管路应敷设在墙中问位置。容易出现的质量问题:砌墙时才发现管路超出墙体。解决办法:预埋管路时请土建专业初步确定一下墙体位置,在砌体砌筑时要派电工值班,保证管路的位置,发现问题及时纠正。成品保护要求:在砌体砌筑时,不得踩踏电线管路,砌体砌筑后其他工种不得碰撞或弯折电线管路。
