您当前位置:首页 » 电气工程 » 电气施工交底
现浇顶板内管路敷设工程技术交底
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-05-19
  • 资料类型:RAR
  • 资料大小:20.3 KB
  • 资料分类:电气工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
现浇顶板内管路敷设工程技术交底
现浇顶板内PVC管施工操作工艺:1、划定灯头盒位置:为了保证灯头盒位置的准确,首先应该根据设计图纸要求的灯具的型号,计算出灯头盒位置,如普通座灯头吸顶安装、普通吊线灯安装,灯头盒应该安装在房间的中心,而日光灯的灯头盒不能放在房问的中心。根据计算出的位置在模板上画出位置线,以免发生错误。固定灯头盒:根据画出的位置线.把灯头盒初步固定在钢筋上,为了施工方便可选用活底盒,盒固定后先打开底板,连接管路,安装盒接头,然后用废纸或其他柔性材料将盒填塞密实,再固定好底板并加强灯头盒的固定。灯头盒必须封堵严密,以免灰浆渗人造成管路堵塞。敷设管路:管路必须敷设在上下层钢筋之间,与钢筋绑扎固定。根据去向的不同,可以分为三种惰况,第一种是从楼面内向上层引出的管路,第二种是从顶板向下引的管路,如向非承重隔墙板引出的开关管路,第三种是只在现浇顶板内敷设的管路。
资料截图

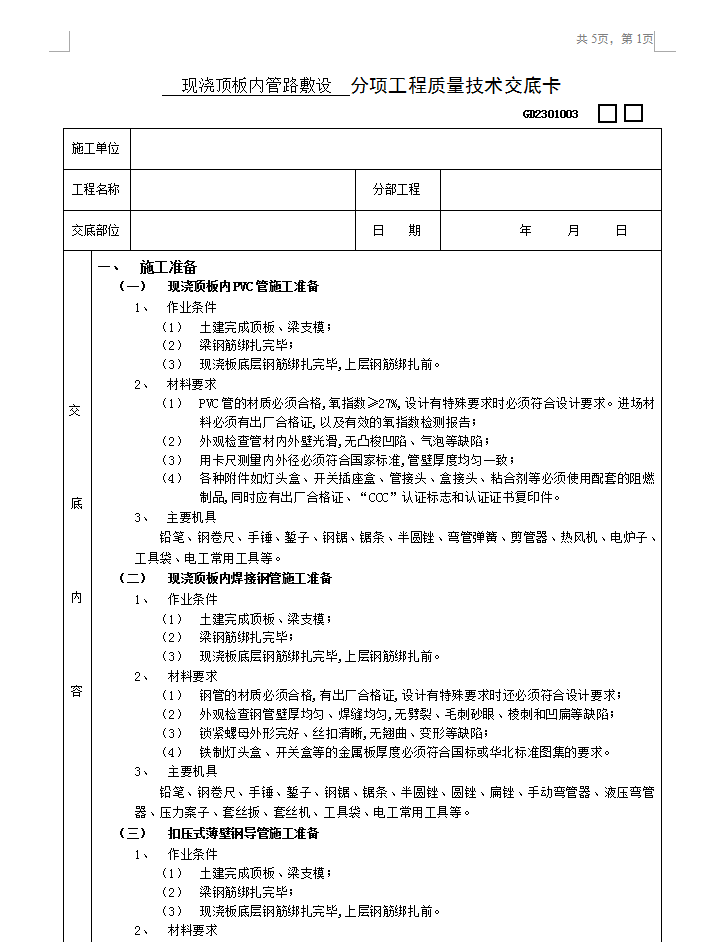

  • 现浇顶板内管路敷设工程技术交底

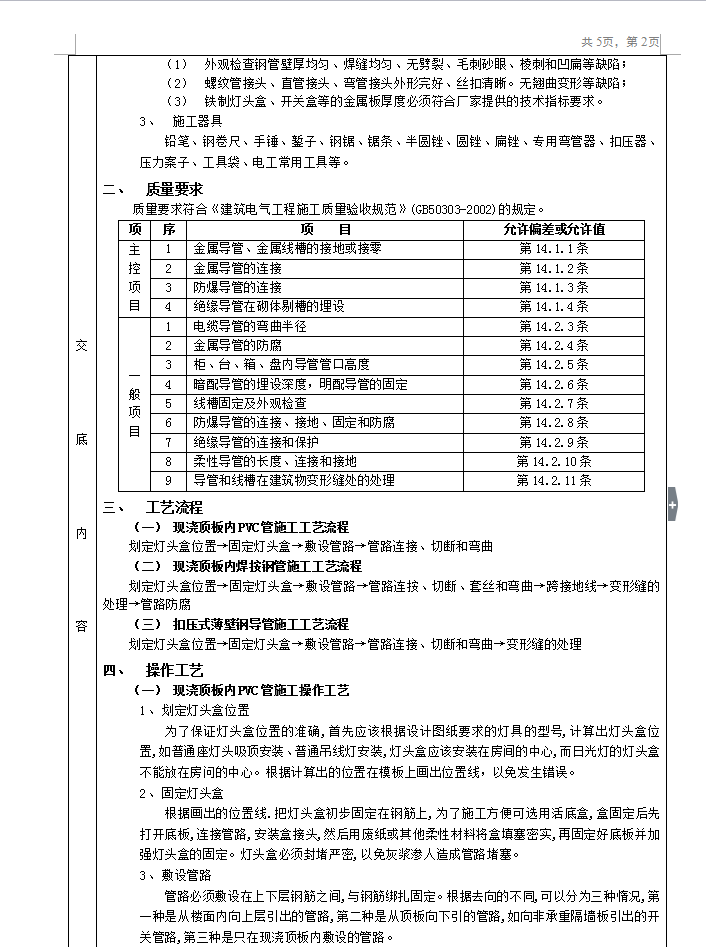

  • 现浇顶板内管路敷设工程技术交底

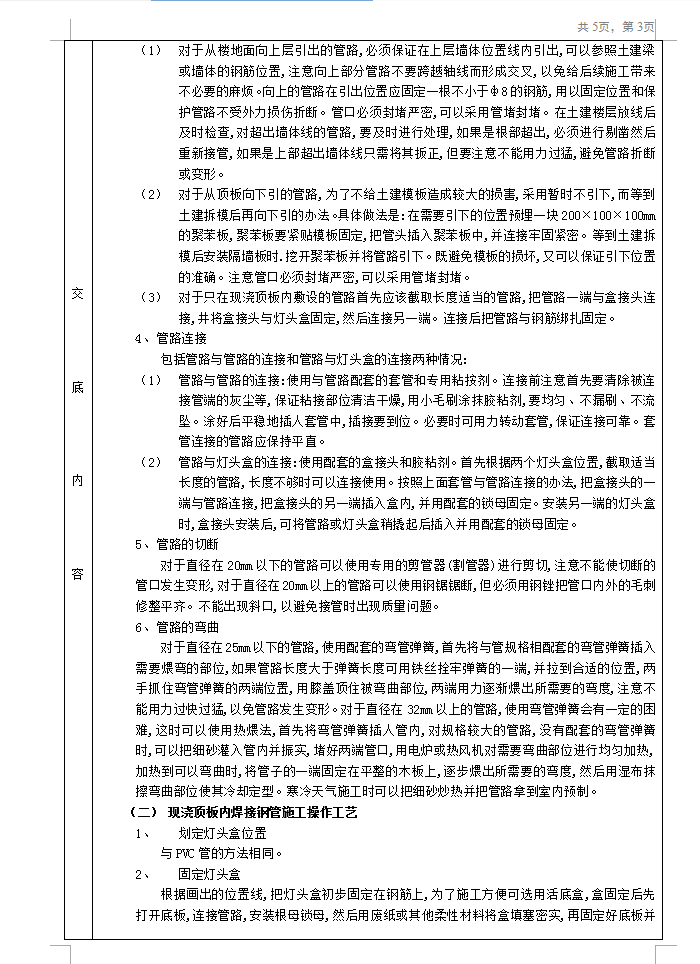

  • 现浇顶板内管路敷设工程技术交底
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
