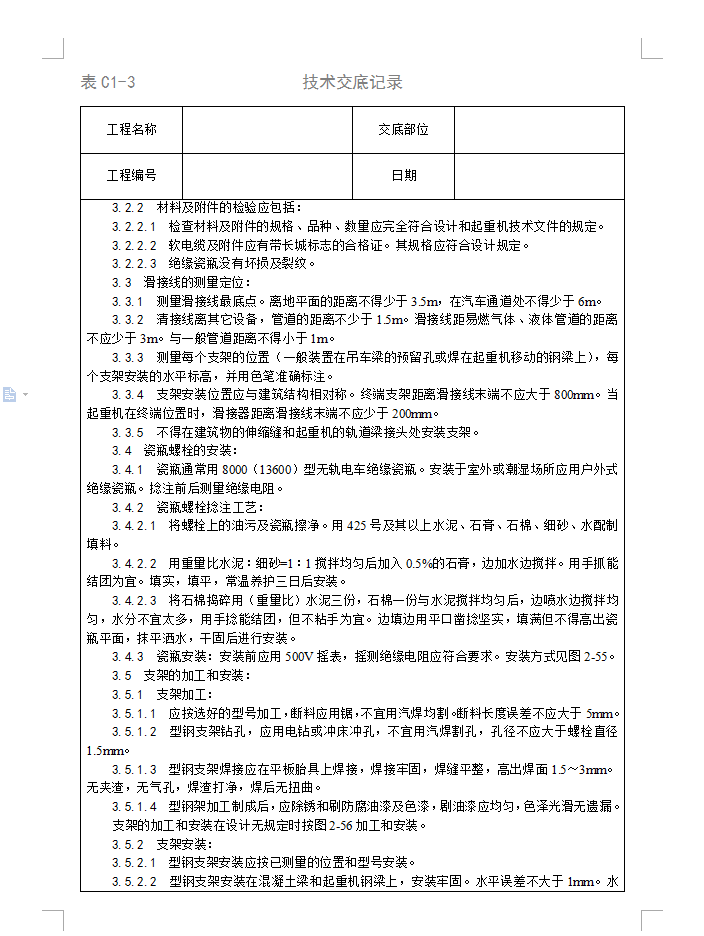

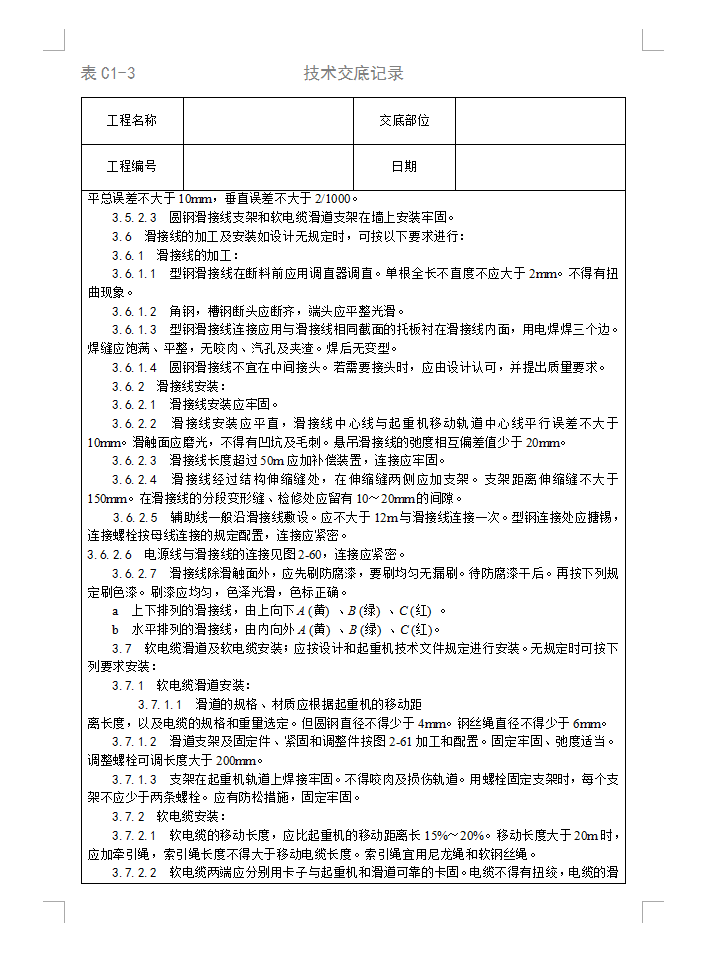

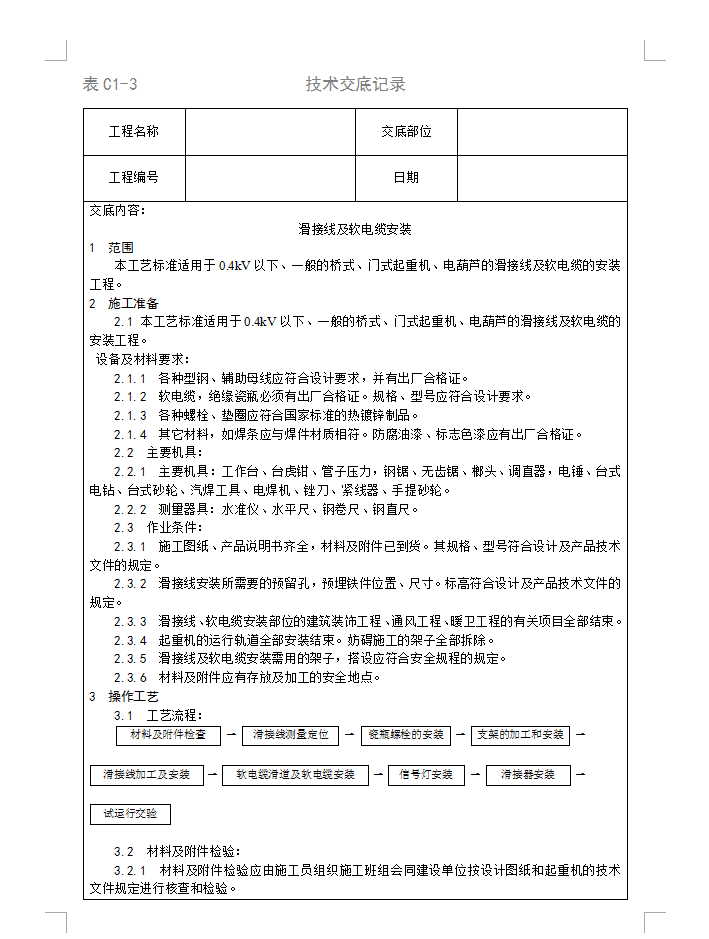

滑接线及软电缆安装工艺技术交底
本工艺标准适用于0.4kV以下、一般的桥式、门式起重机、电葫芦的滑接线及软电缆的安装工程。滑接线的测量定位:1 测量滑接线最底点。离地平面的距离不得少于3.5m,在汽车通道处不得少于6m。2 清接线离其它设备,管道的距离不少于1.5m。滑接线距易燃气体、液体管道的距离不应少于3m。与一般管道距离不得小于1m。3 测量每个支架的位置(一般装置在吊车梁的预留孔或焊在起重机移动的钢梁上),每个支架安装的水平标高,并用色笔准确标注。4 支架安装位置应与建筑结构相对称。终端支架距离滑接线末端不应大于800mm。当起重机在终端位置时,滑接器距离滑接线末端不应少于200mm。5 不得在建筑物的伸缩缝和起重机的轨道梁接头处安装支架。
