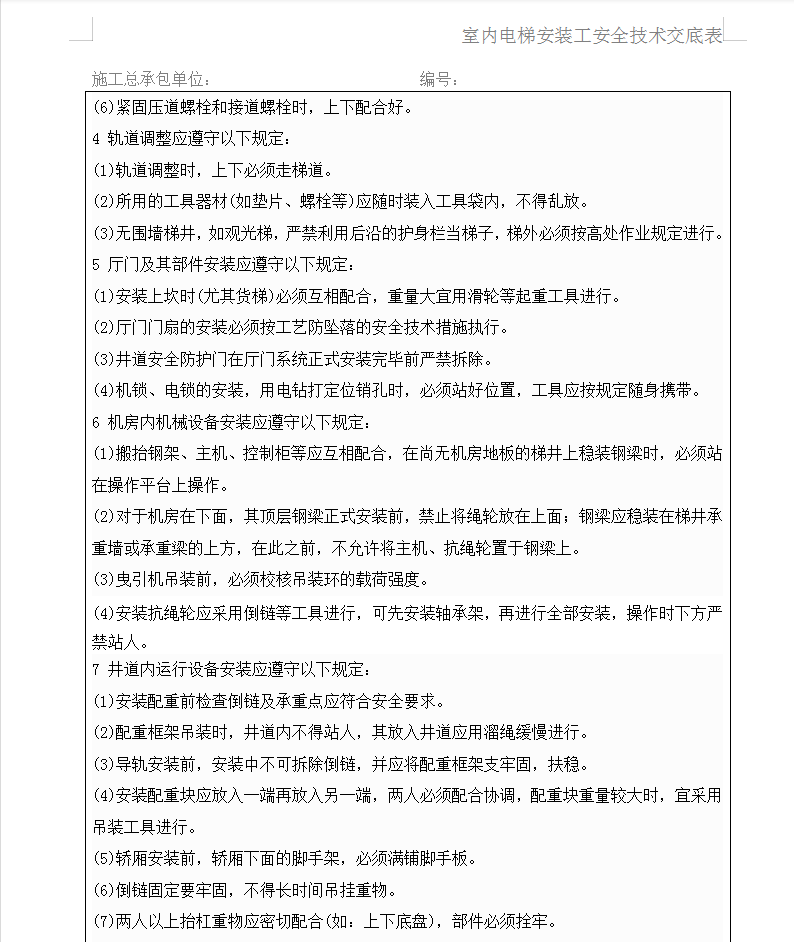

室内电梯安装工安全技术交底表
导轨安装应遵守以下规定:
(1)做好立道前的准备,应根据操作需要,准备导轨吊装的通道,挂滑轮处进行加固等,必须满足吊装轨道承重的安全要求。
(2)采用卷扬机立道,起吊速度必须低于8m/min。必须检查器重工具设备,确认符合规定方可操作。
(3)立轨道应统一行动,密切配合,指挥信号清晰明确,吊升轨道时,下方不得站人,并设专人随层进行监护。
(4)轨道就位连接或轨道暂时立于脚手架时,回绳不得过猛,导轨上端未与导轨支架固定好时,严禁摘下吊钩。
(5)导轨凸凹榫头相接入槽时,必须听从接道人员信号,落道要稳。
(6)紧固压道螺栓和接道螺栓时,上下配合好。
