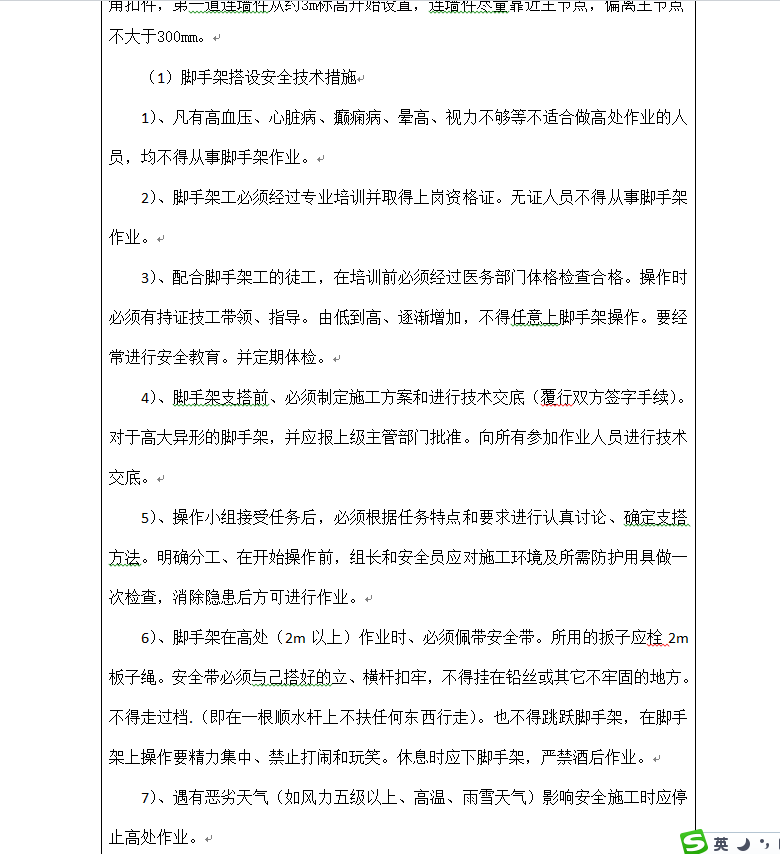

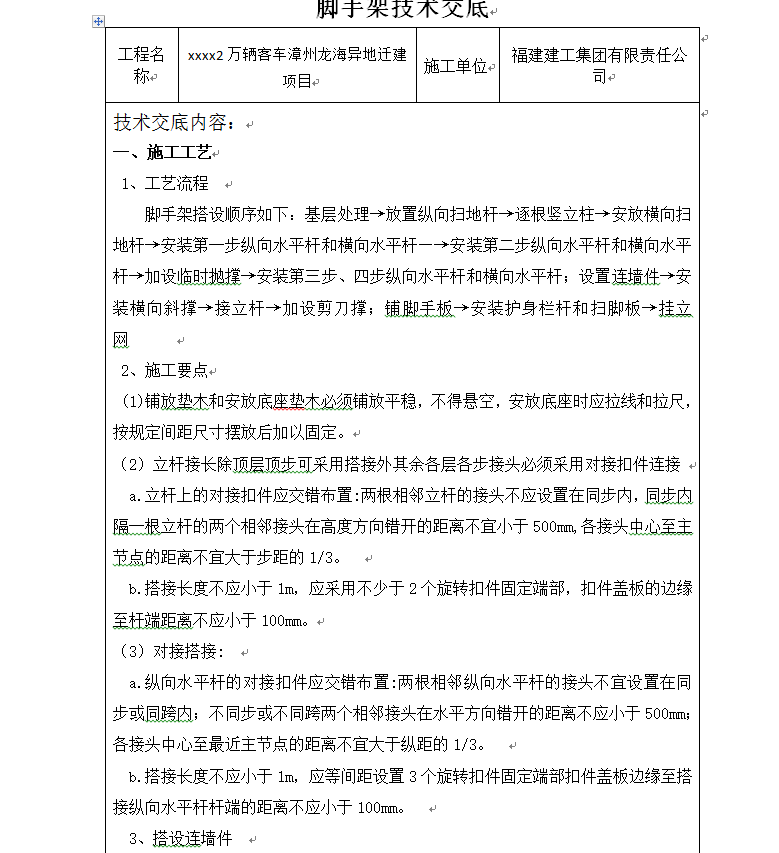

脚手架技术交底
脚手架搭设顺序如下:基层处理→放置纵向扫地杆→逐根竖立柱→安放横向扫地杆→安装第一步纵向水平杆和横向水平杆—→安装第二步纵向水平杆和横向水平杆→加设临时抛撑→安装第三步、四步纵向水平杆和横向水平杆;设置连墙件→安装横向斜撑→接立杆→加设剪刀撑;铺脚手板→安装护身栏杆和扫脚板→挂立网
2、施工要点
(1)铺放垫木和安放底座垫木必须铺放平稳,不得悬空,安放底座时应拉线和拉尺,按规定间距尺寸摆放后加以固定。
(2)立杆接长除顶层顶步可采用搭接外其余各层各步接头必须采用对接扣件连接
a.立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相邻接头在高度方向错开的距离不宜小于500mm,各接头中心至主节点的距离不宜大于步距的1/3。
b.搭接长度不应小于1m,应采用不少于2个旋转扣件固定端部,扣件盖板的边缘至杆端距离不应小于100mm。
