电缆桥架施工技术交底 5P

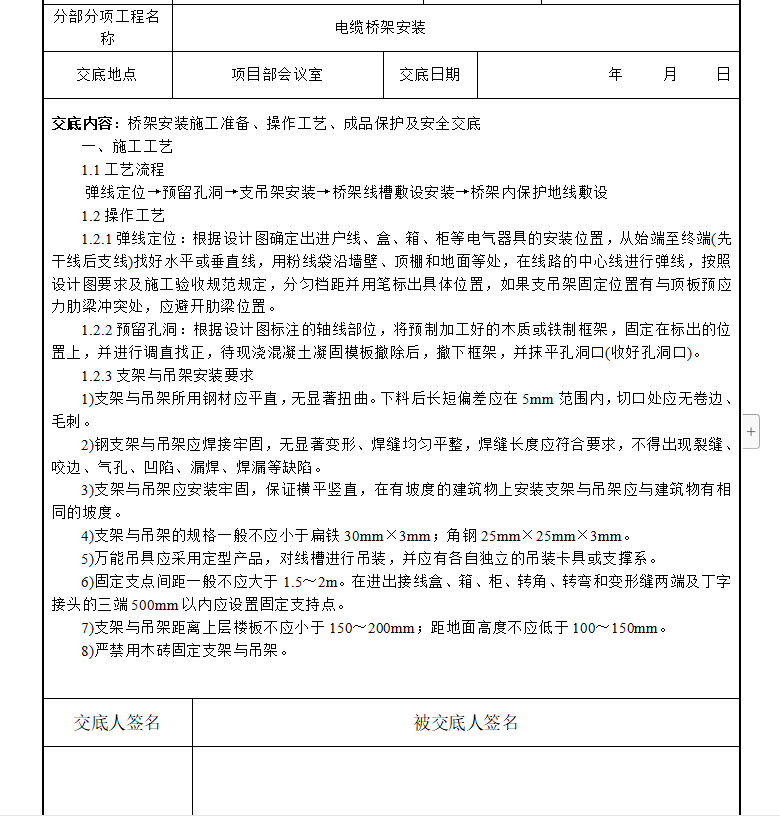

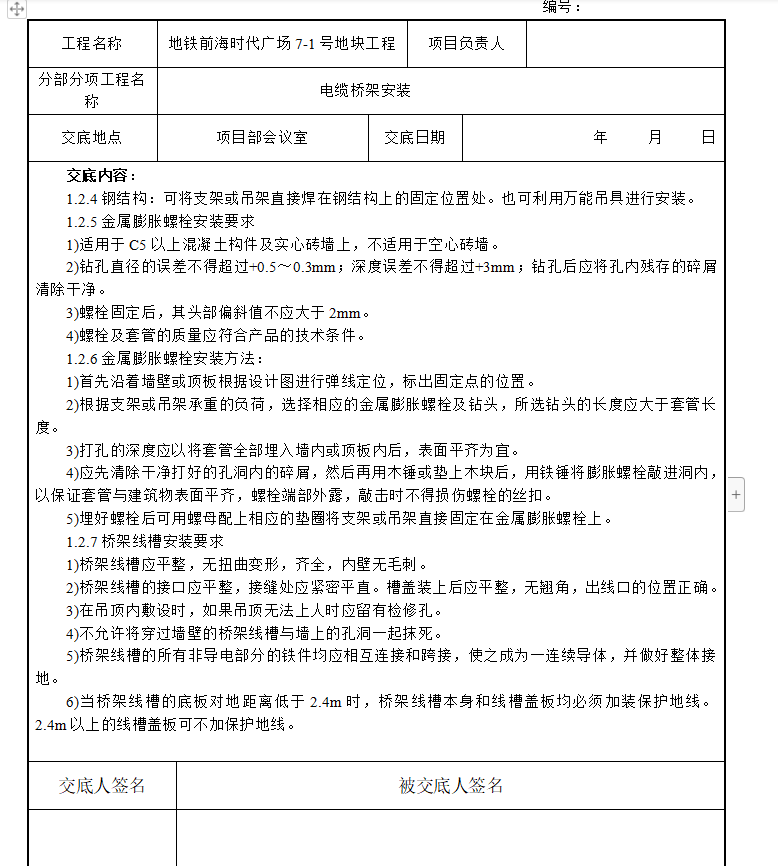

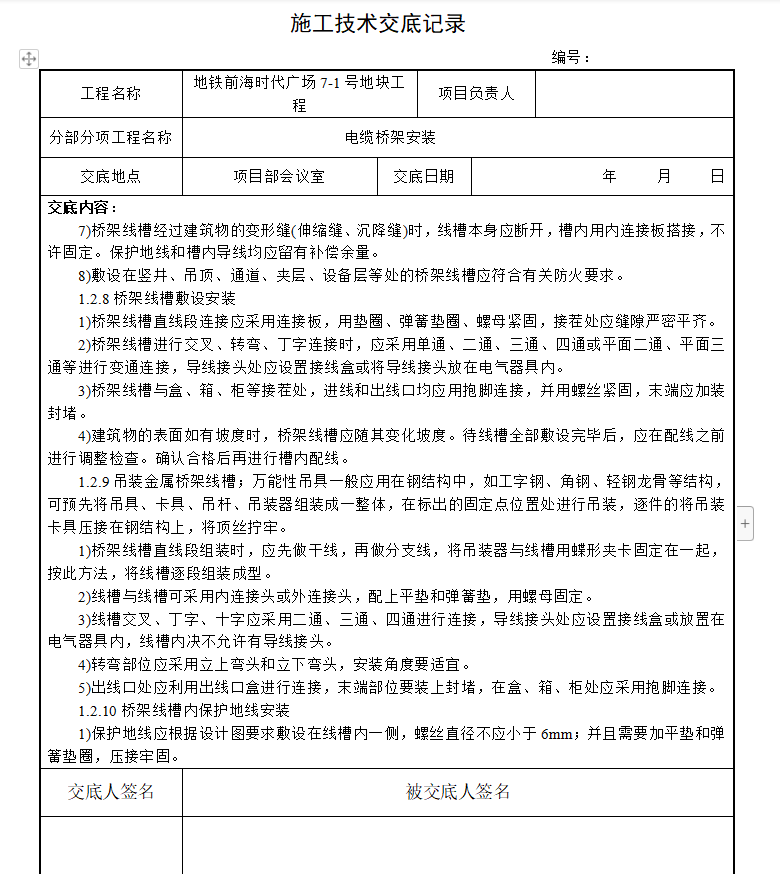

工艺流程:弹线定位→预留孔洞→支吊架安装→桥架线槽敷设安装→桥架内保护地线敷设。  弹线定位:根据设计图确定出进户线、盒、箱、柜等电气器具的安装位置,从始端至终端(先干线后支线)找好水平或垂直线,用粉线袋沿墙壁、顶棚和地面等处,在线路的中心线进行弹线,按照设计图要求及施工验收规范规定,分匀档距并用笔标出具体位置,如果支吊架固定位置有与顶板预应力肋梁冲突处,应避开肋梁位置。预留孔洞:根据设计图标注的轴线部位,将预制加工好的木质或铁制框架,固定在标出的位置上,并进行调直找正,待现浇混凝土凝固模板撤除后,撤下框架,并抹平孔洞口(收好孔洞口)。
