商住楼配管及管内穿线工程技术交底记录 9P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-03-17
  • 资料类型:RAR
  • 资料大小:26.0 KB
  • 资料分类:电气工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
商住楼配管及管内穿线工程技术交底记录 9P

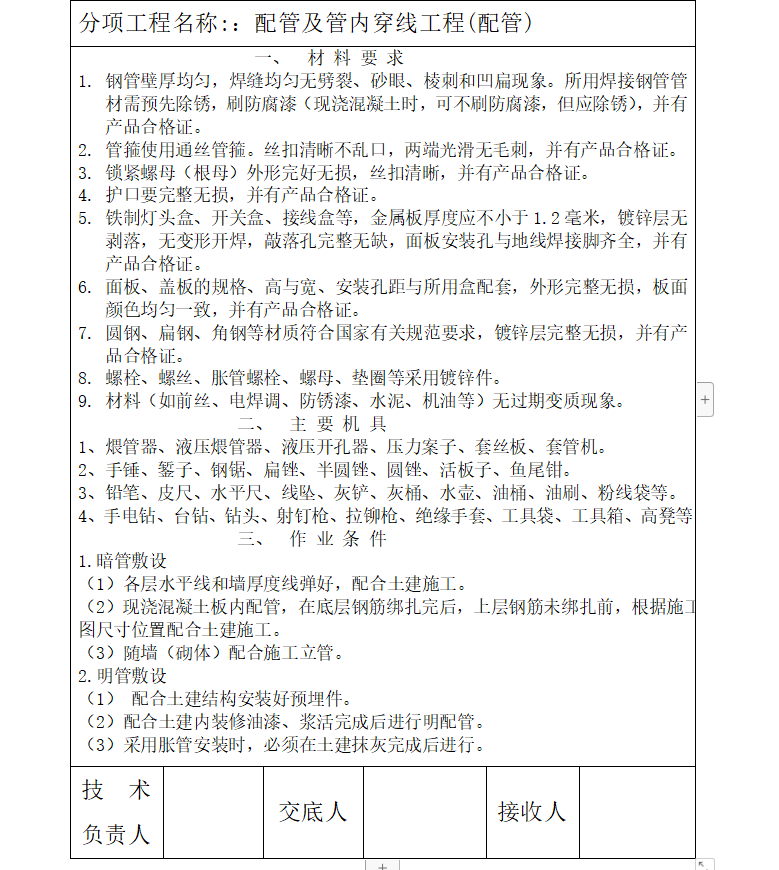

1.钢管壁厚均匀,焊缝均匀无劈裂、砂眼、棱刺和凹扁现象。所用焊接钢管管材需预先除锈,刷防腐漆(现浇混凝土时,可不刷防腐漆,但应除锈),并有产品合格证。
2.管箍使用通丝管箍。丝扣清晰不乱口,两端光滑无毛刺,并有产品合格证。
3.锁紧螺母(根母)外形完好无损,丝扣清晰,并有产品合格证。
4.护口要完整无损,并有产品合格证。
5.铁制灯头盒、开关盒、接线盒等,金属板厚度应不小于1.2毫米,镀锌层无剥落,无变形开焊,敲落孔完整无缺,面板安装孔与地线焊接脚齐全,并有产品合格证。
