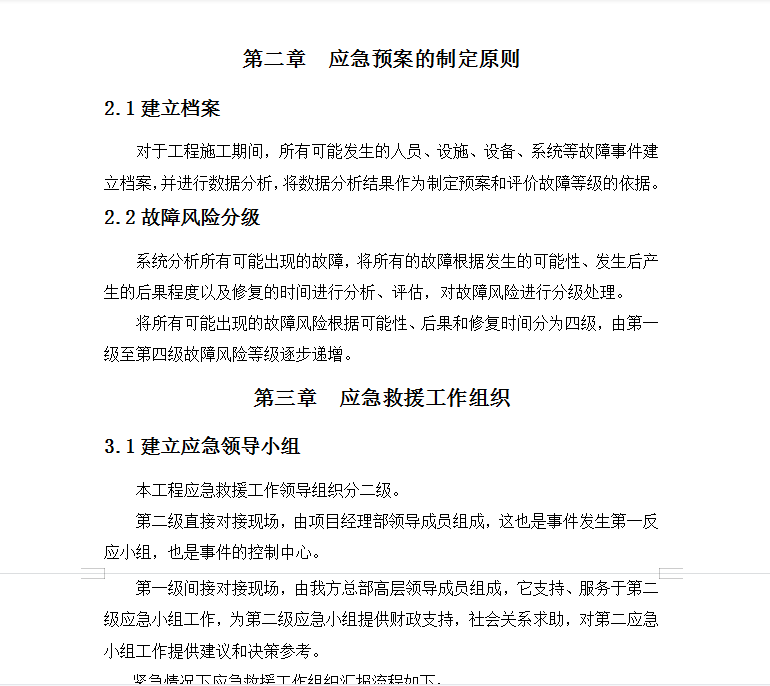

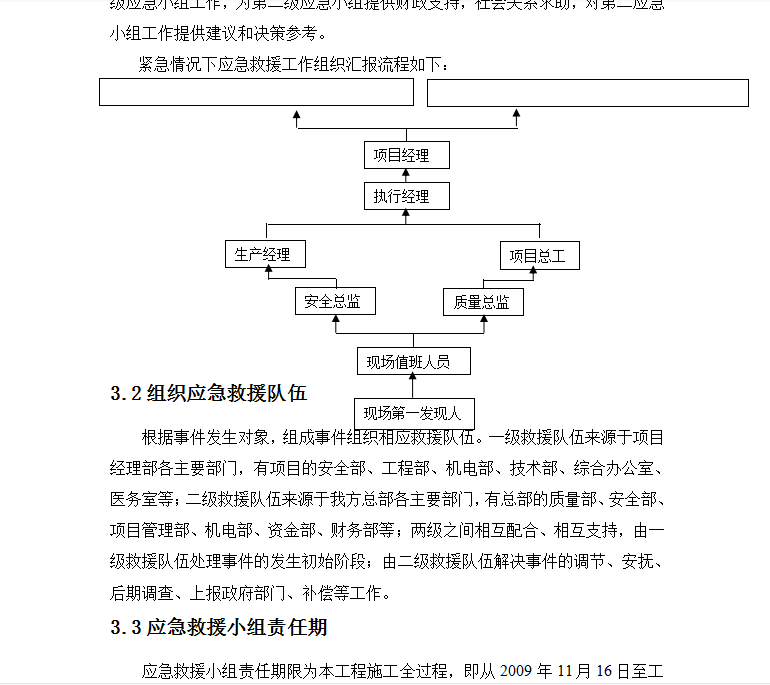

本工程火灾、爆炸重大危险源通常有2个,一个是施工作业区,一个是临建仓库区。其中化学危险品的搬运、储存数量超过临界量是危险源普查的重点。因此,工程开工后要对重大危险源应登记、建档、定期检测、监控,并培训施工人员掌握工地储存的化学危险品的特性、防范方法。冰冻灾害是本工程严密注视的恶劣天气,工程开工后,随时收集未来7天内天气状况的信息,一旦得到国家气象中心预紧预报,工程应急机制小组即启动
目录
第一章 工程概况 1
第二章 应急预案的制定原则 1
2.1建立档案 1
2.2故障风险分级 1
第三章 应急救援工作组织 1
……
第六章 应急救援预案的演习 28
6.1演习时间和次数 28
6.2演练检查的主要内容 28
6.3演习前施工人员的培训 28
第七章 应急预案的启动 30
第八章 应急预案的终止 30
