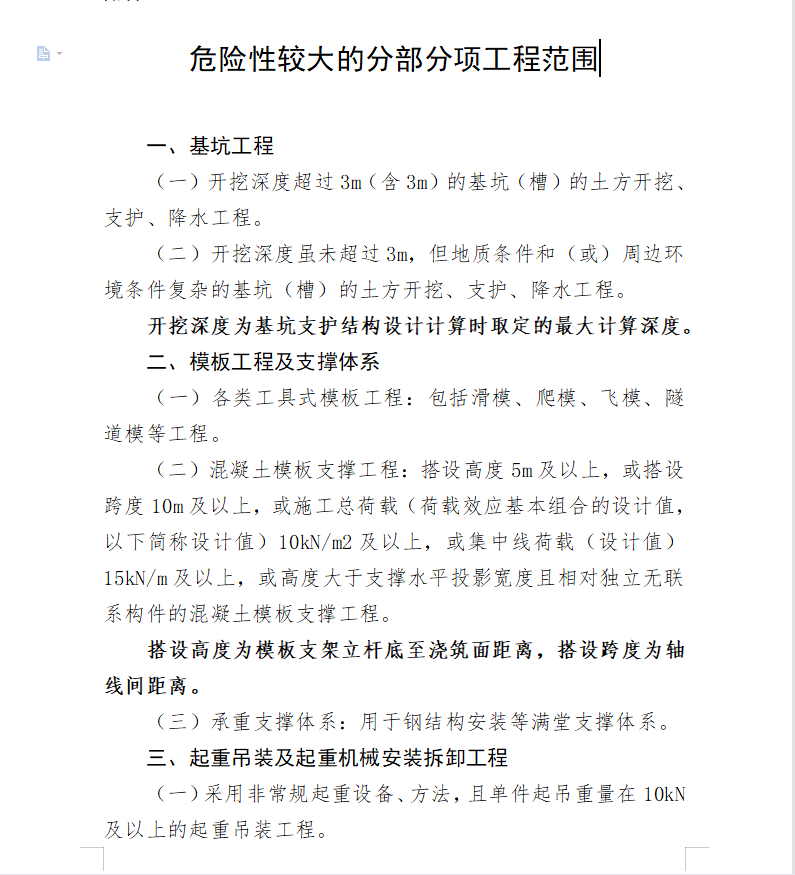

一、基坑工程
(一)开挖深度超过3m(含3m)的基坑(槽)的土方开挖、支护、降水工程。
(二)开挖深度虽未超过3m,但地质条件和(或)周边环境条件复杂的基坑(槽)的土方开挖、支护、降水工程。
开挖深度为基坑支护结构设计计算时取定的最大计算深度。
二、模板工程及支撑体系
(一)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。

(二)混凝土模板支撑工程:搭设高度5m及以上,或搭设跨度10m及以上,或施工总荷载(荷载效应基本组合的设计值,以下简称设计值)10kN/m2及以上,或集中线荷载(设计值)15kN/m及以上,或高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
