您当前位置:首页 » 工程安全 » 安全管理
疫情风险识别及费用签证指导手册 (290页)
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-06-10
  • 资料类型:RAR
  • 资料大小:752 KB
  • 资料分类:工程安全
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

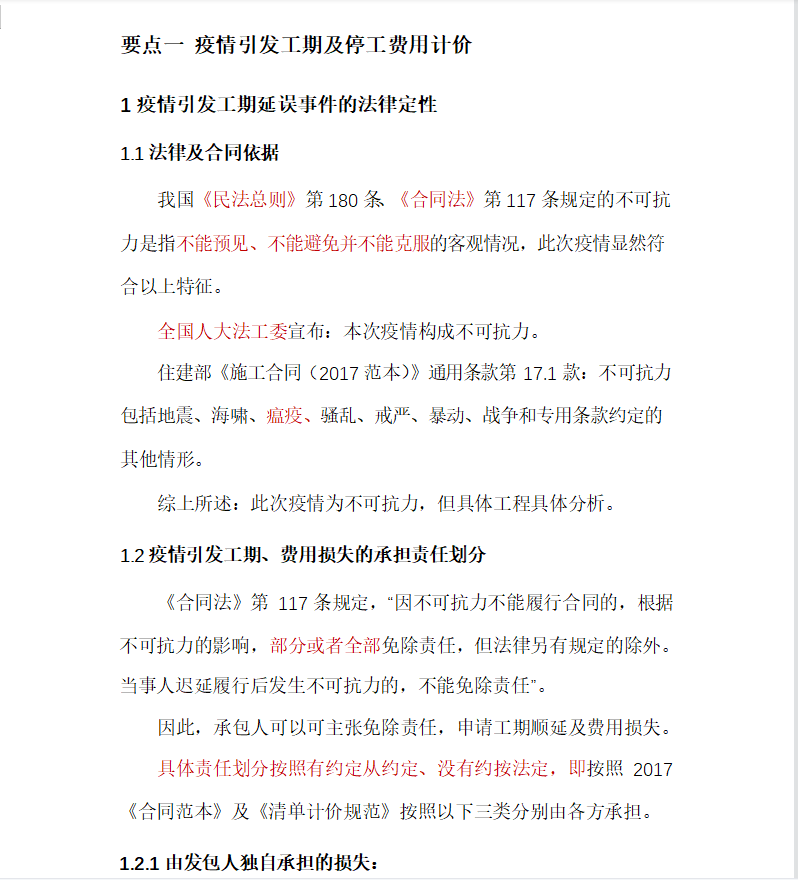

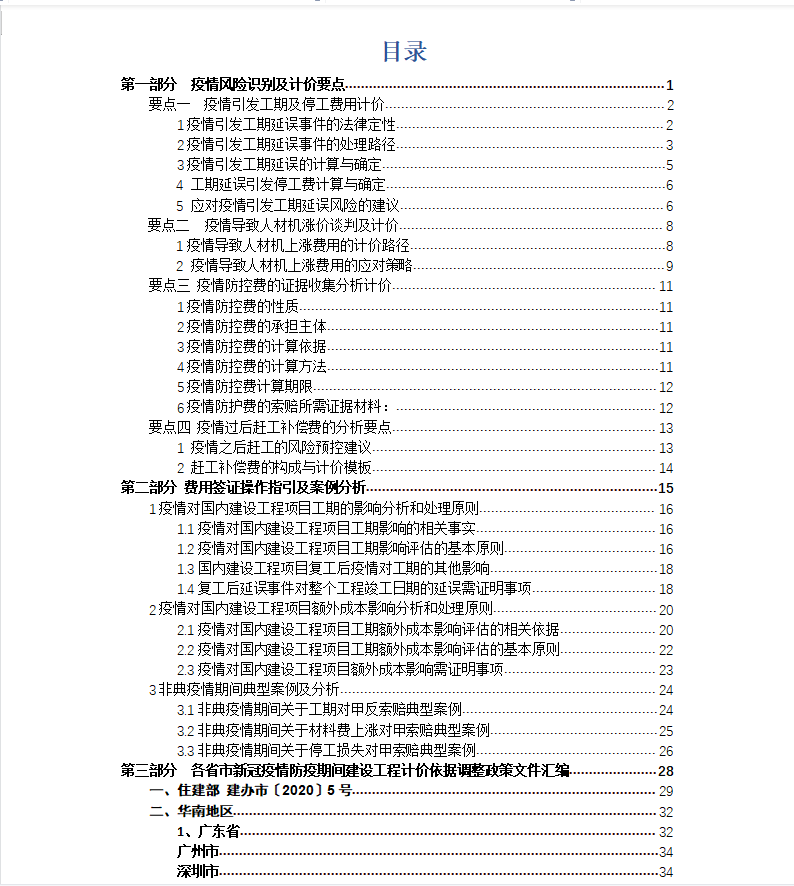

疫情风险识别及费用签证指导手册 (290页)

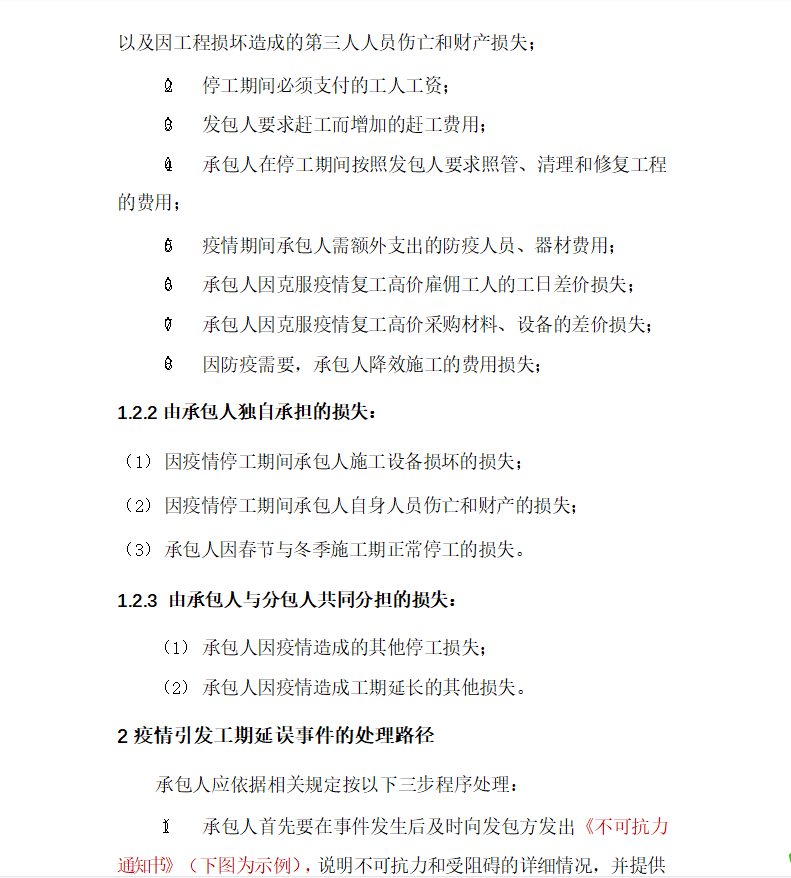

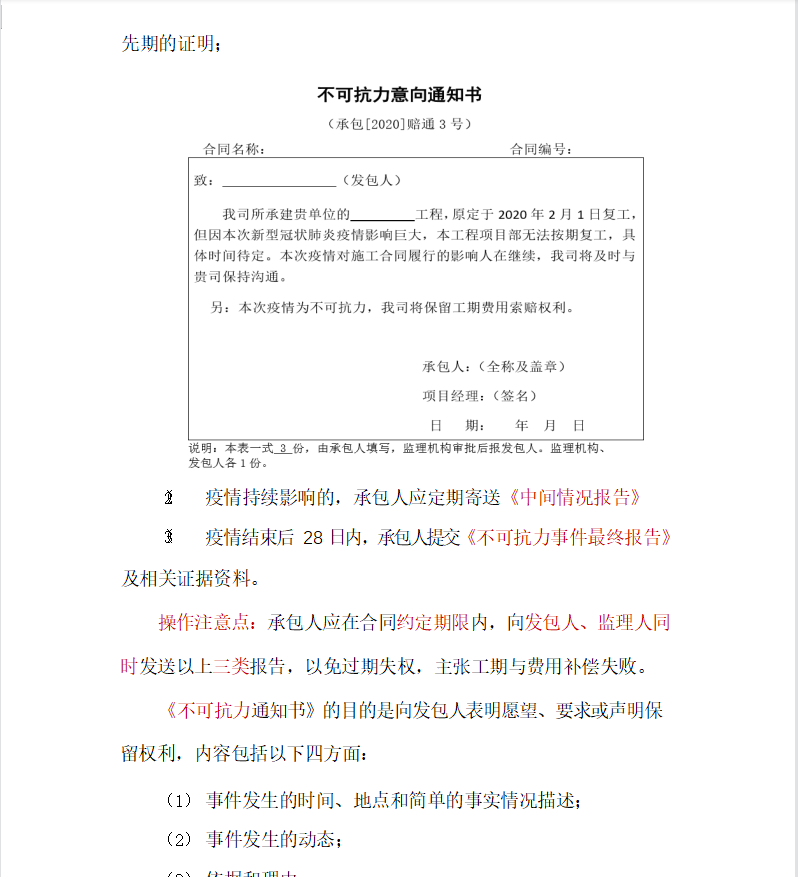

工期延误计算,应按照实际工期与计划工期对比进行测算。没有计划工期无法计算延长工期。因此,承包商首先要确定原计划春节后的开工时间。关于原计划开工时间,如果有正常春节停复工的计划并报送发包人或监理审批的,以原计划为准;如没有正常施工计划的,原施工组织方案中有相应规定的以此规定为准;都没有规定的以行业惯例为准。
资料截图
  • 疫情风险识别,费用签证,指导手册
  • 疫情风险识别,费用签证,指导手册
  • 疫情风险识别,费用签证,指导手册
  • 疫情风险识别,费用签证,指导手册
