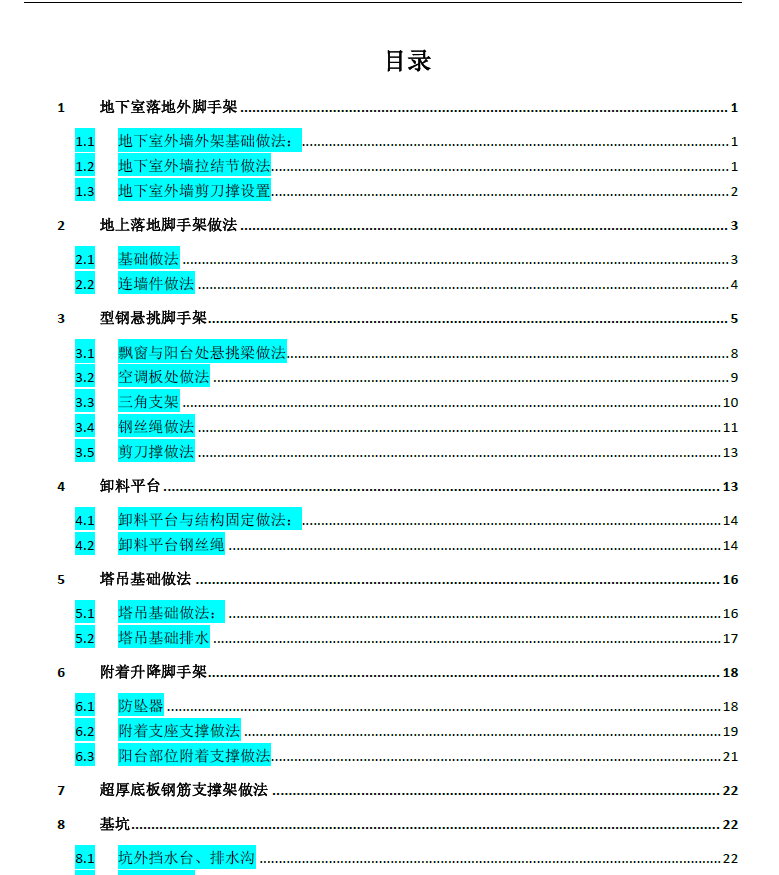

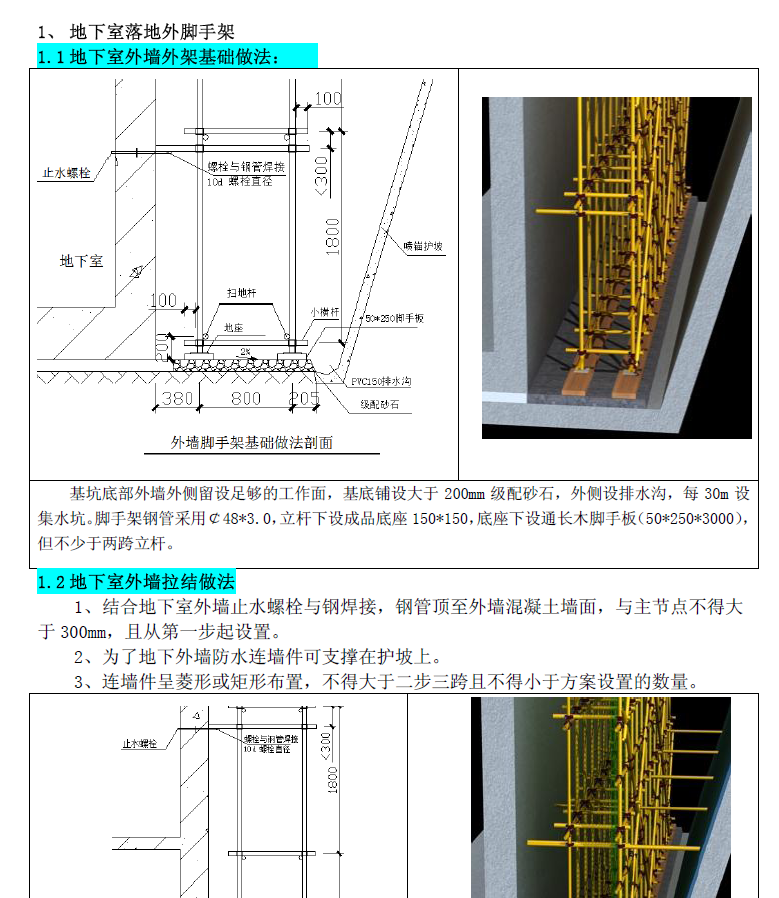

基坑底部外墙外侧留设足够的工作面,基底铺设大于200mm级配砂石,外侧设排水沟,每30m设集水坑。脚手架钢管采用C 48*3.0,立杆下设成品底座150*150,底座下设通长木脚手板( 50*250*3000),但不少于两跨立杆。
1地下室落地外脚手架:
1.1地下室外墙外架基础做法:
1.2地下室外墙拉结 节做法

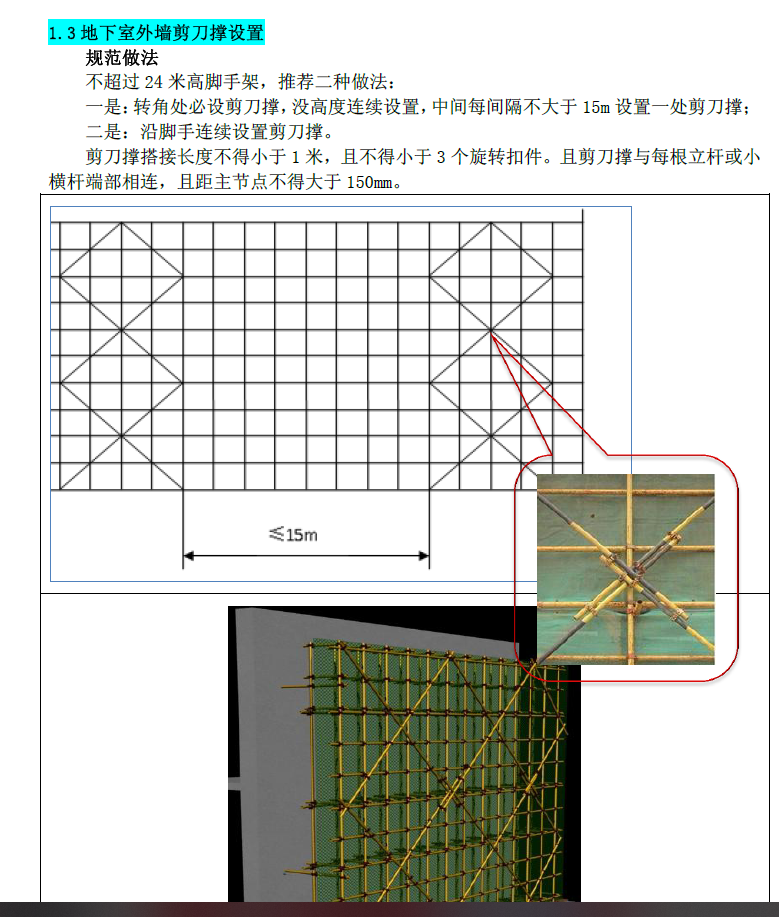

1.3地下室外墙剪刀撑设置
2地上落地脚手架做法
2.基础做法
2.2连墙件做法
3型钢悬挑脚手架.
3.1飘窗 与阳台处悬挑梁做法.
3.2空调板处做法
三角支架
3.4 钢丝绳做法
3.5剪刀撑做法
4卸料平台
4.1卸料平台与结构固定做法:
4.2 卸料平台钢丝绳
5塔吊基础做法
5.1塔吊基础做法.....................
