预应力钢筋张拉安全技术交底 5P
预应力钢筋张拉安全技术交底主要内容包括预应力钢筋缠丝机张拉安全技术交底、预应力钢筋电热法张拉安全技术交底、预应力钢筋后张法张拉安全技术交底、预应力钢筋张拉通用安全技术交底、预应力钢丝(筋)保护层安全技术交底

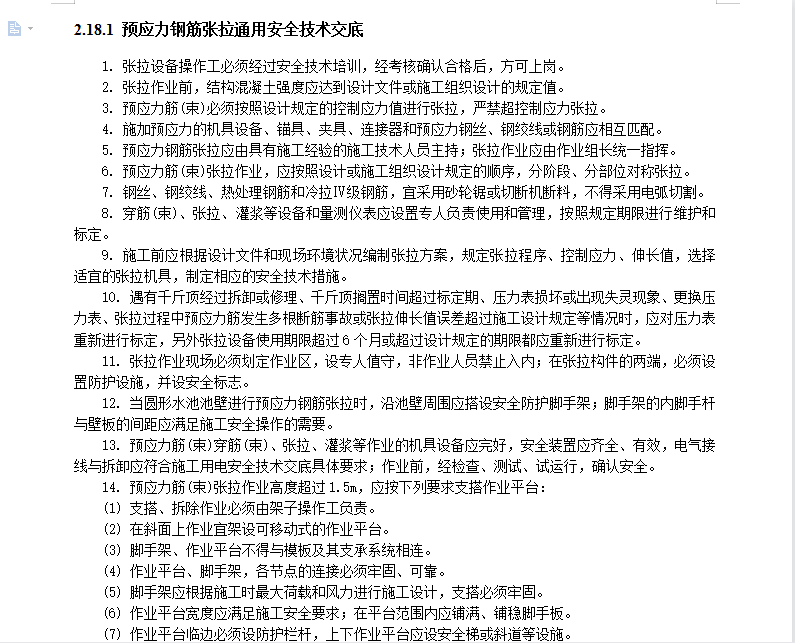

预应力筋(束)张拉作业高度超过1.5m,应按下列要求支搭作业平台:
(1) 支搭、拆除作业必须由架子操作工负责。
(2) 在斜面上作业宜架设可移动式的作业平台。
(3) 脚手架、作业平台不得与模板及其支承系统相连。
(4) 作业平台、脚手架,各节点的连接必须牢固、可靠。
(5) 脚手架应根据施工时最大荷载和风力进行施工设计,支搭必须牢固。
(6) 作业平台宽度应满足施工安全要求;在平台范围内应铺满、铺稳脚手板。
(7) 作业平台临边必须设防护栏杆,上下作业平台应设安全梯或斜道等设施。
(8) 脚手架和作业平台,使用前应进行检查、验收,确认合格,并形成文件;使用中应设专人随时检查,发现变形、位移应及时采取安全措施并确认安全
