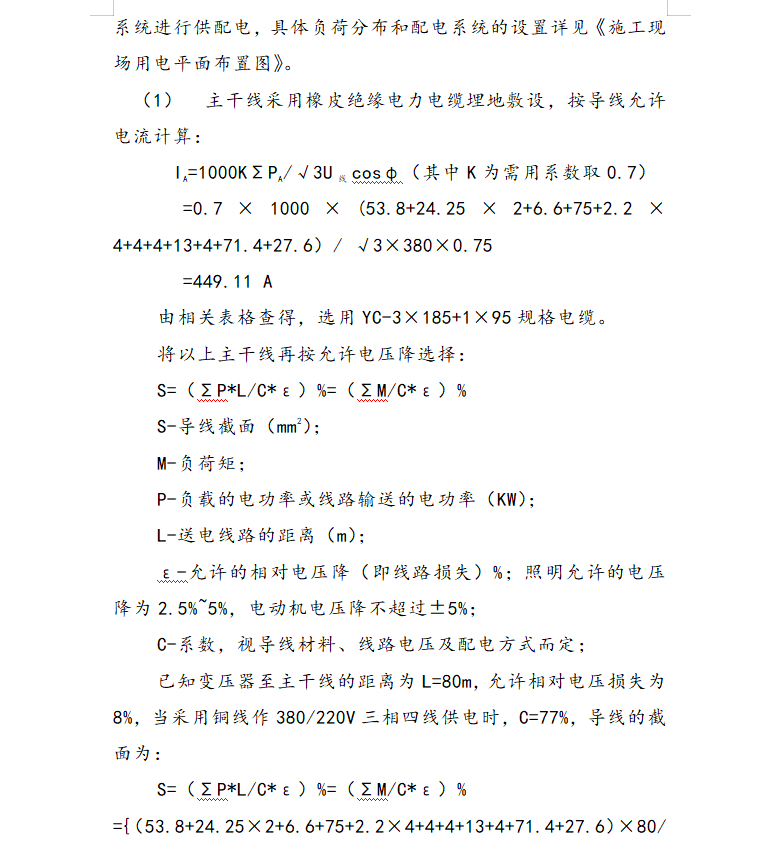

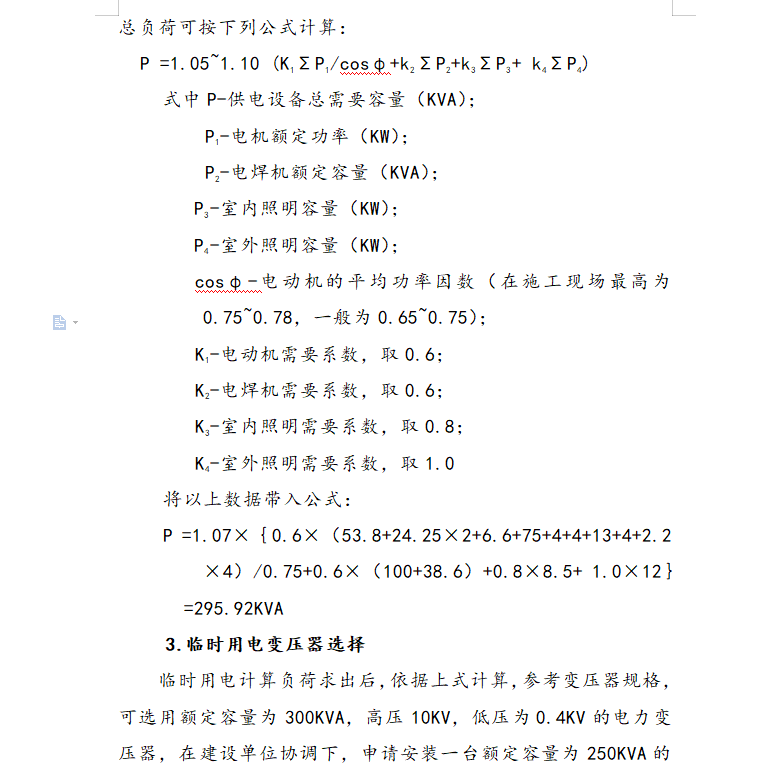

本工程根据施工安排,采用塔式起重机、强制型搅拌机等需用系数较高的设备,采用钢筋加工以及其它需用系数较低的中小型设备,综合考虑,做到设备合理分布、用电安全便利,保证生产顺利进行。另考虑各供电回路的使用时间和用电负荷的均匀分布,本工程(前期:主体施工阶段)供电系统设置一台总配电箱、四台分配电箱和若干开关箱。
临时用电计算负荷求出后,依据上式计算,参考变压器规格,可选用额定容量为300KVA,高压10KV,低压为0.4KV的电力变压器,在建设单位协调下,申请安装一台额定容量为250KVA的临时变压器。
