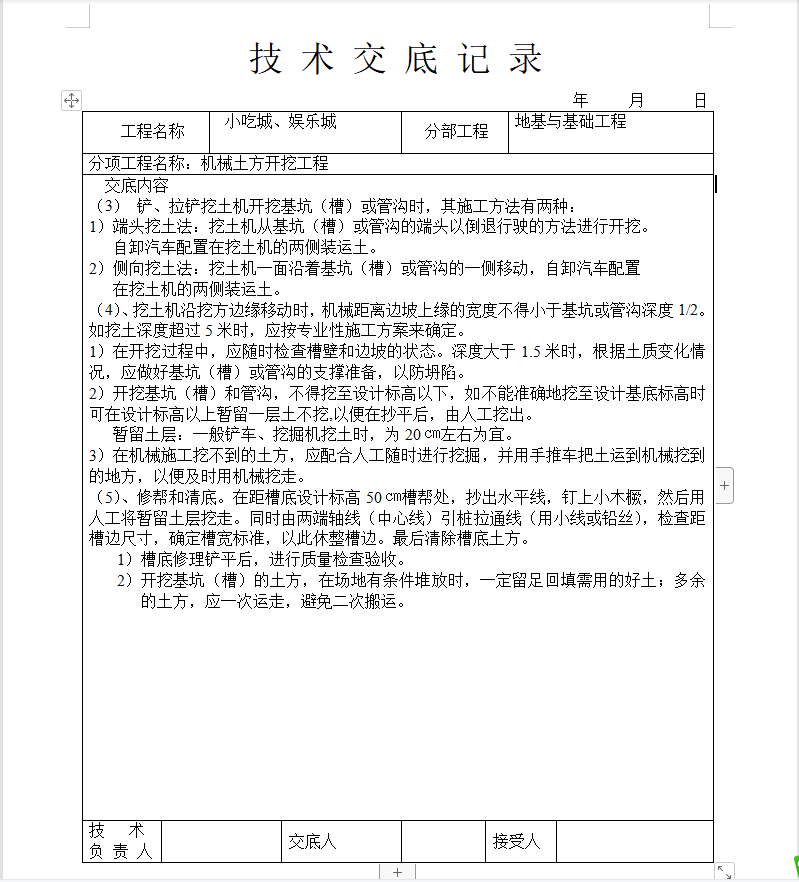

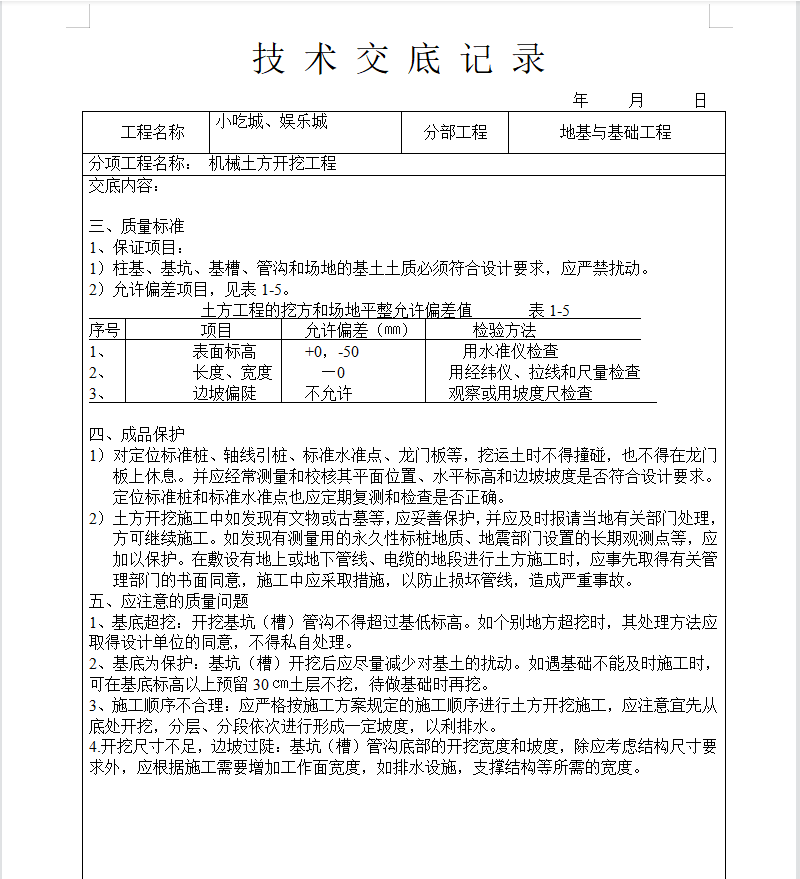

(1)挖土机械有:挖掘机、铲车、自卸汽车等。
(2)一般机具有:铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺以及坡度尺等。
2、作业条件:
(1)土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。
(2)建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。
(3)夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。
(4)施工机械进入现场所经过的道路,应经过检查必要时要进行加固或加宽准备工作。
(5)选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案。
(6)施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。
(7)在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。
(8)熟悉图纸,做好技术交底。
