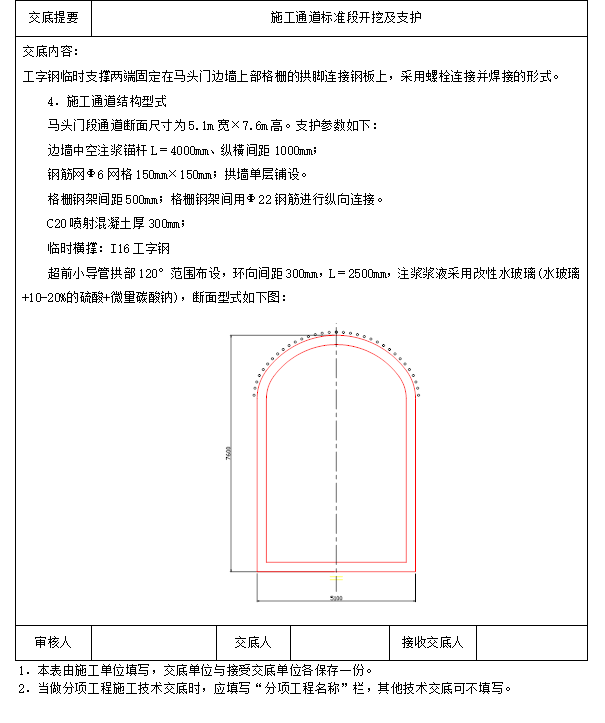

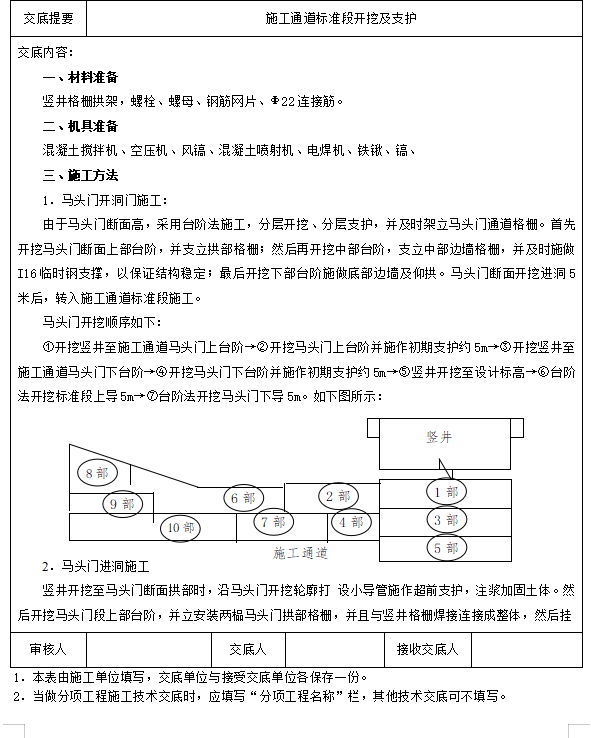

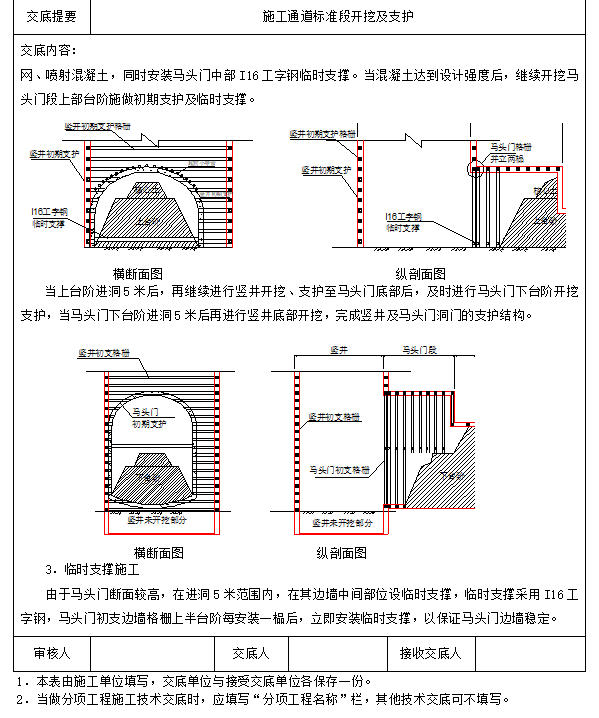

1.马头门开洞门施工:由于马头门断面高,采用台阶法施工,分层开挖、分层支护,并及时架立马头门通道格栅。首先开挖马头门断面上部台阶,并支立拱部格栅;然后再开挖中部台阶,支立中部边墙格栅,并及时施做I16临时钢支撑,以保证结构稳定;最后开挖下部台阶施做底部边墙及仰拱。马头门断面开挖进洞5米后,转入施工通道标准段施工。马头门开挖顺序如下:①开挖竖井至施工通道马头门上台阶→②开挖马头门上台阶并施作初期支护约5m→③开挖竖井至施工通道马头门下台阶→④开挖马头门下台阶并施作初期支护约5m→⑤竖井开挖至设计标高→⑥台阶法开挖标准段上导5m→⑦台阶法开挖马头门下导5m。
