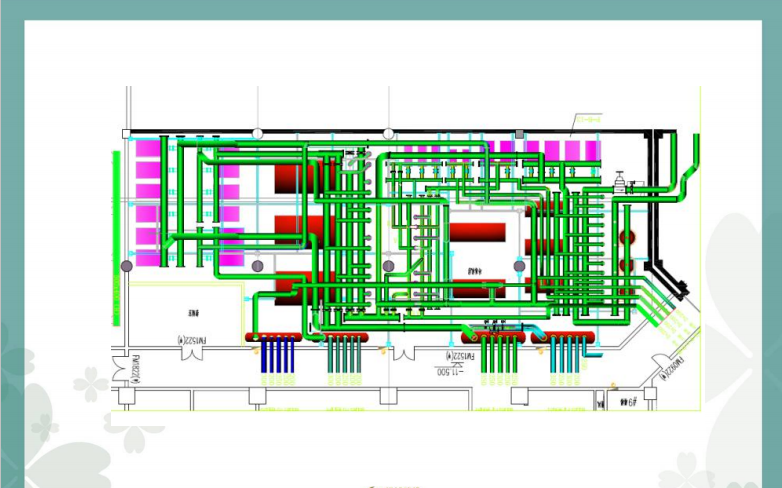

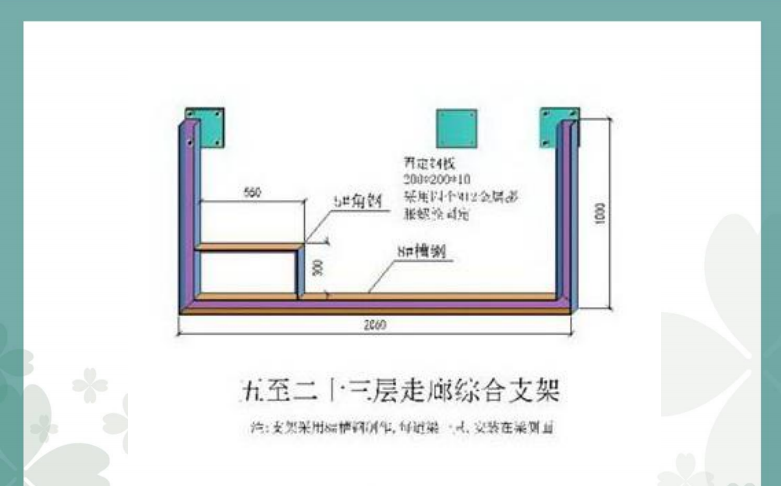

工程开始前应先对施工图纸进行审核,并进行管线优 化。本项目已聘请专业公司对管线复杂部位以及机房等重 要部位搭建BIM模型,各参建单位需在BIM模型的基础上对 图纸进行深化。 图纸深化分为:预埋阶段套管、预留孔洞深化图;管 道井、电缆井深化图;技术层深化图;楼层走道深化图; 屋顶管线深化图;地下室车库综合深化图;功能机房深化 图;综合支架深化图等。 图纸深化完成后报甲方及设计院审核,并进行深化图 纸评审,评审通过后方可进行施工。
根据套管深化图复核套管位置、套管间距、标高及伸出完成面尺寸。

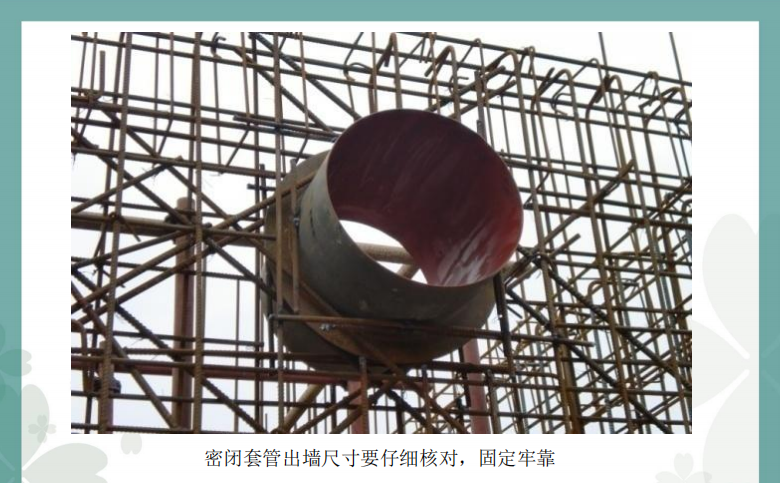

通风套管预埋时核对高度及伸出长度,电气套管预埋时要考虑做喇叭口所需出墙板长度。
模板未封闭前,将套管内用橡塑保温材料边角料、泡沫板等进行填充,用胶带将套管两头进行完全封闭。预埋完成自检合格后报监理、项目公司工程部管理人员现场逐一核对,做好隐蔽资料。
模板拆除后清理套管,并做好明显的标示、防腐和成品保护。
电气管线预埋根据深化图先放样弹线固定线盒,配管需做到连接接口牢固及严密,管线顺直,少弯头少交叉,与线盒锁母固定牢固,做好接地跨接。PVC线管预埋胶粘严密,预埋时严防压扁及变形。
浇捣前拍好照片及做好隐蔽资料,浇捣时专人监护;拆模后在项目工程管理人员、监理工程师监督下按图纸上打勾的方式逐一清理线盒及疏通管线,做好防腐及标示,线管预埋处板底做好标示。
