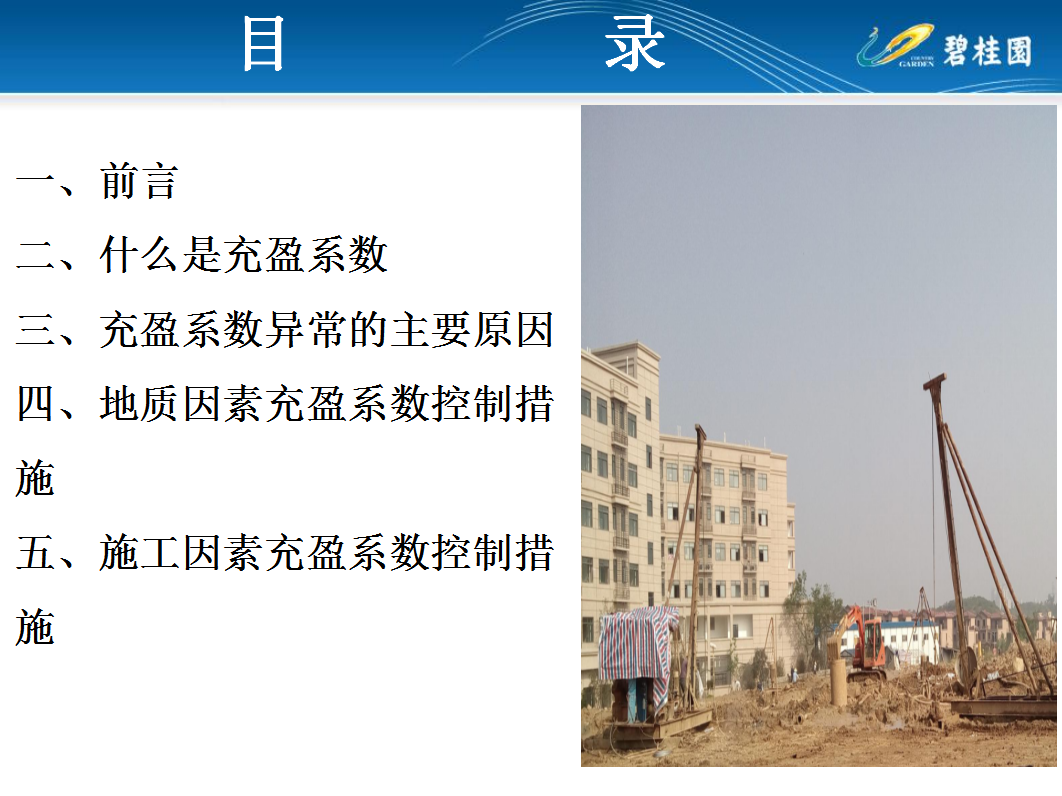

您当前位置:首页 » 工程安全 » 安全培训
冲孔砼灌注桩充盈系数异常主要原因 及施工主要措施 18P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-12-20
  • 资料类型:RAR
  • 资料大小:6.71 MB
  • 资料分类:工程安全
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
冲孔砼灌注桩充盈系数异常主要原因及施工主要措施 18P

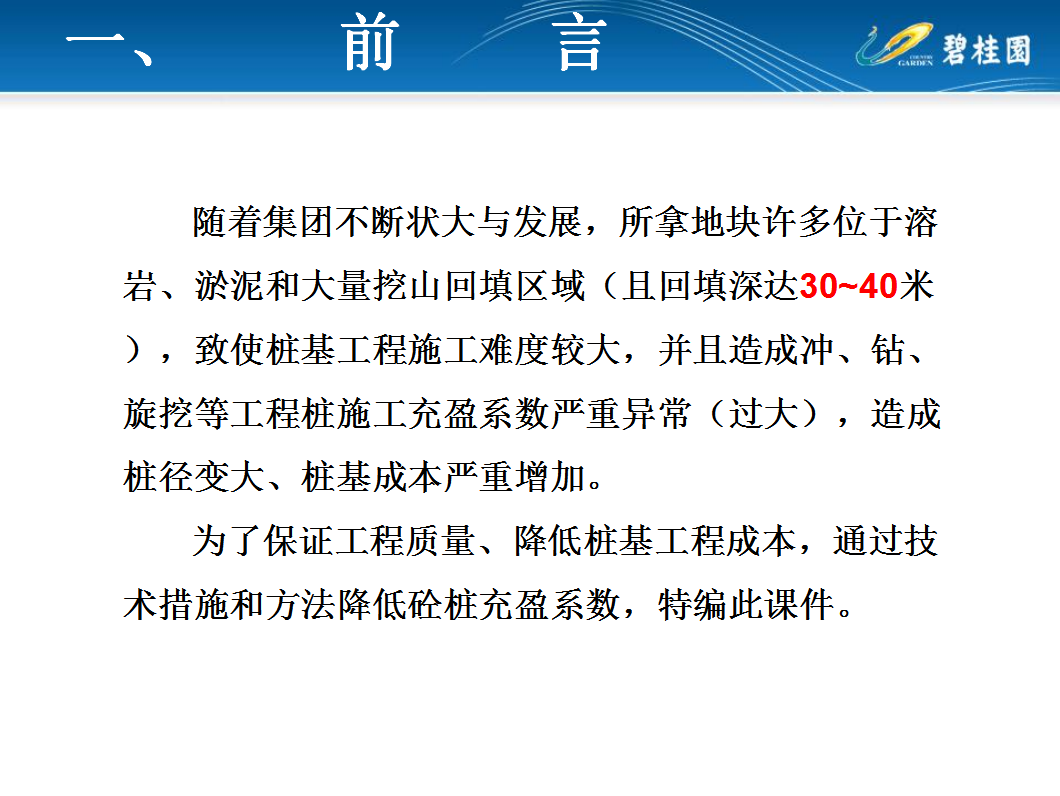

一、 前 言
随着集团不断状大与发展,所拿地块许多位于溶岩、淤泥和大量挖山回填区域(且回填深达30~40米),致使桩基工程施工难度较大,并且造成冲、钻、旋挖等工程桩施工充盈系数严重异常(过大),造成桩径变大、桩基成本严重增加。
为了保证工程质量、降低桩基工程成本,通过技术措施和方法降低砼桩充盈系数,特编此课件。

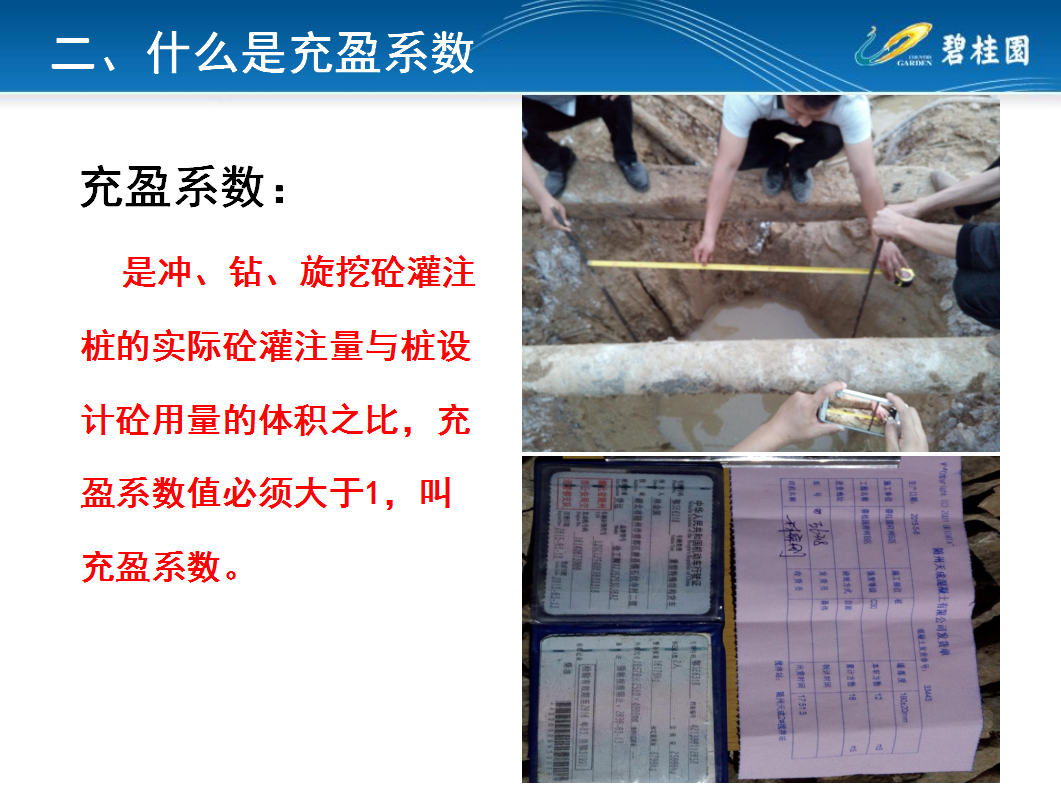

二、什么是充盈系数
充盈系数:
是冲、钻、旋挖砼灌注桩的实际砼灌注量与桩设计砼用量的体积之比,充盈系数值必须大于1,叫充盈系数。
三、充盈系数异常的主要原因
(一)地质原因:
(1)、杂填土
(2)、软弱土(淤泥、流砂
等);
(3)、溶洞、土洞、溶槽、
地下暗河。

四、地质因素充盈系数控制措施
(1)在杂填土层中
充盈系数异常的主要原因: 孔隙较大,土的不均匀性、探头石、孔壁上的土石块垮落造成扩孔。
施工措施: 1、在浅层填土中应采取低击密锤,使土石挤入孔壁中,增强孔壁的稳定性;
2、遇到孤石,应采取高低交替冲击,将孤石击碎或挤入孔壁;
3、根据不同的土层情况选择桩锤直径。随时检查桩径,以利桩锤冲孔直径(调换桩锤直径)满足设计要求的直径。
资料截图
  • 冲孔砼灌注桩充盈系数异常主要原因及施工主要措施 18P
  • 冲孔砼灌注桩充盈系数异常主要原因及施工主要措施 18P
  • 冲孔砼灌注桩充盈系数异常主要原因及施工主要措施 18P
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
