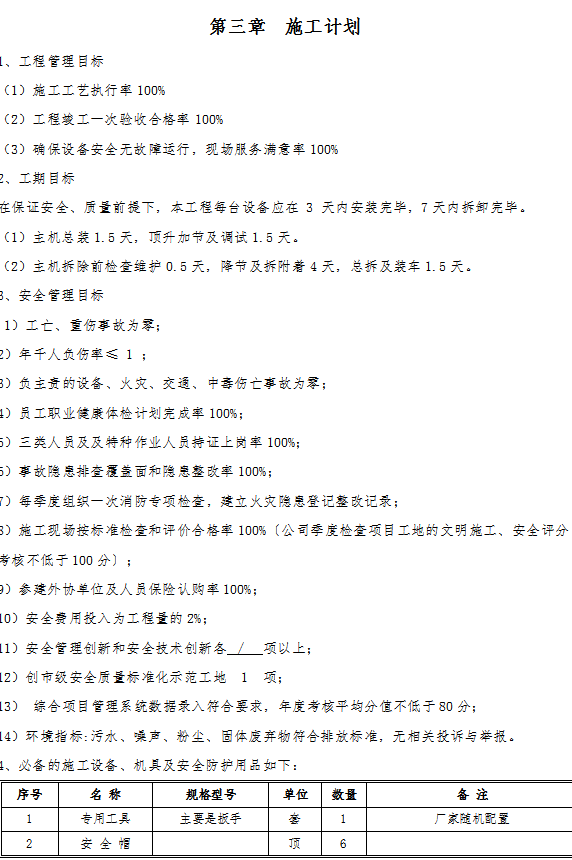

塔吊基础施工流程;(1)按图绑扎钢筋,注意将桩基端部凿出钢筋一并绑扎牢固,并支好模板,注意拍照留底。钢筋绑扎好后,在基础承台对角位置各设置一根5cm宽的镀锌扁铁与钢筋笼连接,后期与塔吊基础节连接,以达防雷接地效果,实测阻值需<2Ω。(2)将塔吊螺杆与一节塔吊底节定位框组装好,采用吊车将其放至图纸定位处,复测塔吊中心位置是否与图纸轴线一致,复测塔吊标准节边线是否与图纸一致。(3)测量塔吊水平度。水平度要求两个相邻支点高差≤1‰;水平度满足要求后,将塔吊螺栓与结构钢筋等固结牢靠,防止捣灌混凝土时塔吊螺栓产生偏移。砼标号不应小于C35;钢筋级别应与图纸一致并附有原材质保证书。(4)砼基础捣灌10天后,测量砼强度,要求强度达到85%方可进行塔吊安装作业;(5)复测塔吊水平度,满足要求后方可进行安装作业;(6)使用单位、安装单位、监理单位对塔机资料、基础、结构、机械、安全装置、安全距离与防护塔机距输电线路等验收合格后,在验收表上签字后方可进行安装作业。
