您当前位置:首页 » 工程安全 » 施工安全
预制梁场冬季施工方案 9P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-01-15
  • 资料类型:RAR
  • 资料大小:340 KB
  • 资料分类:工程安全
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
预制梁场冬季施工方案 9P

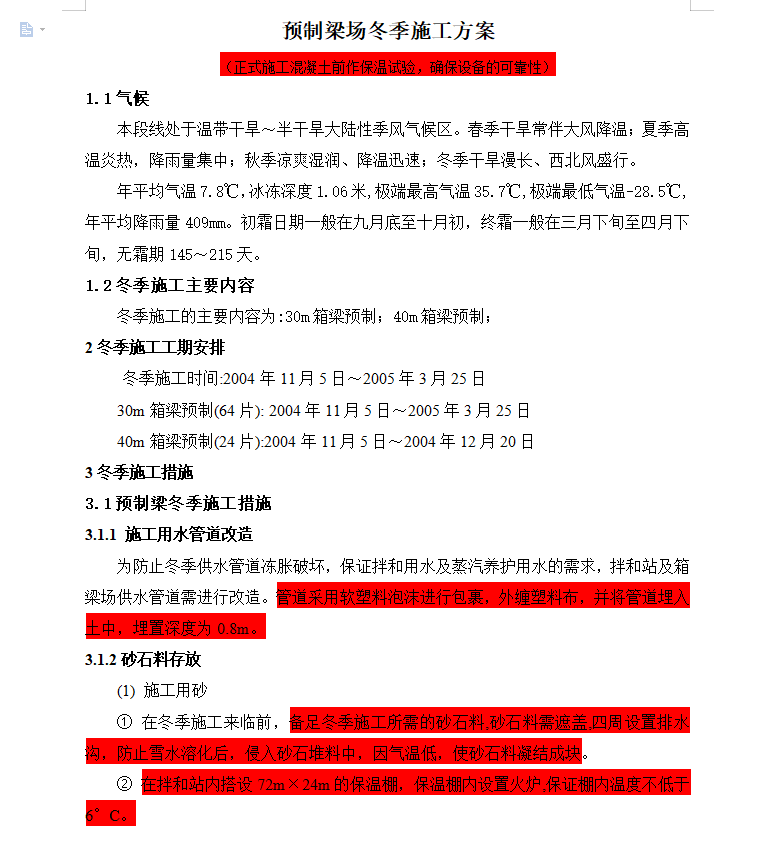

本段线处于温带干旱~半干旱大陆性季风气候区。春季干旱常伴大风降温;夏季高温炎热,降雨量集中;秋季凉爽湿润、降温迅速;冬季干旱漫长、西北风盛行。
年平均气温7.8℃,冰冻深度1.06米,极端最高气温35.7℃,极端最低气温-28.5℃,年平均降雨量409mm。初霜日期一般在九月底至十月初,终霜一般在三月下旬至四月下旬,无霜期145~215天。
为防止冬季供水管道冻胀破坏,保证拌和用水及蒸汽养护用水的需求,拌和站及箱梁场供水管道需进行改造。管道采用软塑料泡沫进行包裹,外缠塑料布,并将管道埋入土中,埋置深度为0.8m。

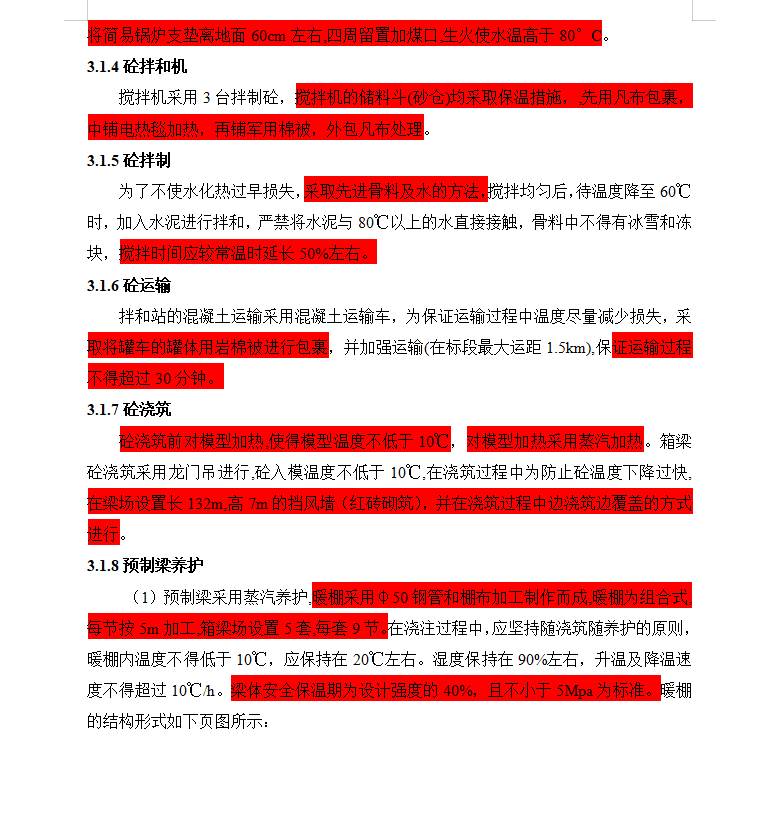

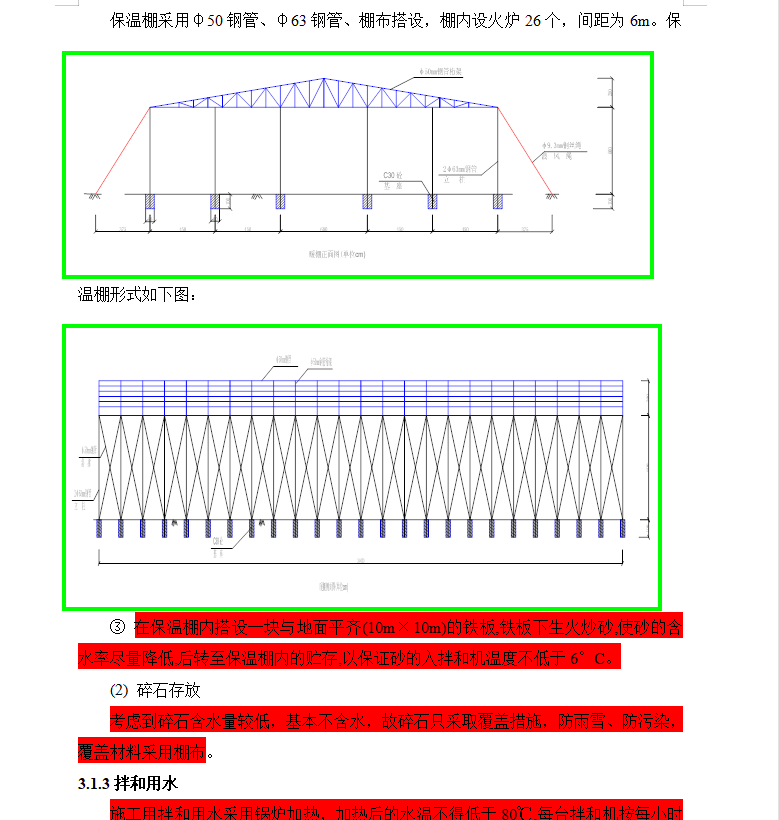

资料截图
  • 预制梁场冬季施工方案 9P
  • 预制梁场冬季施工方案 9P
  • 预制梁场冬季施工方案 9P
