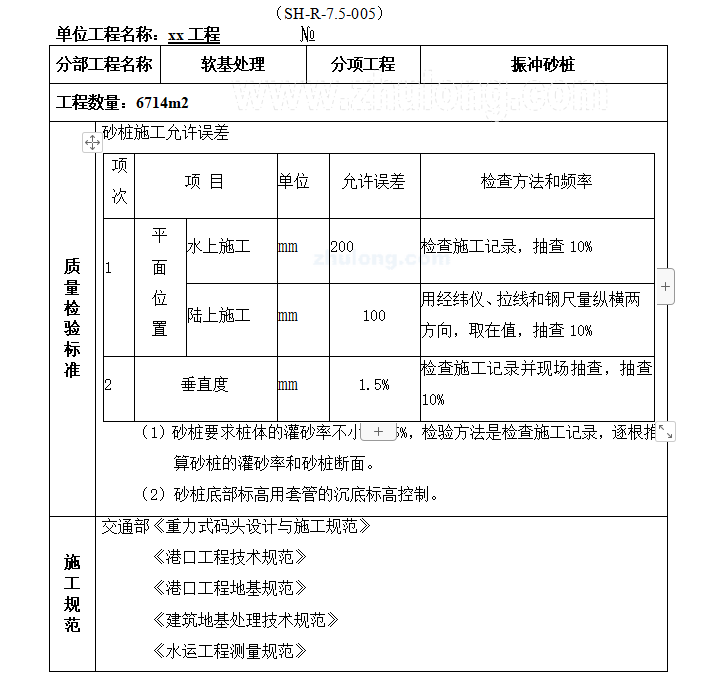

护岸工程振冲砂桩安全技术交底

1)对桩位进行编号,以成桩先后为序,注明于布桩图上,然后在场地上放线,用木桩定位,按序号施工避免张冠李戴。2)导管必须高出设计桩长3~5米,桩头活页平底式。3)桩架就位后,应该调整导杆的竖直度,提升桩管,将桩头活页闭合。
