重力坝水库安全度汛方案(16页,清楚明了)
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2023-05-08
  • 资料类型:RAR
  • 资料大小:138 KB
  • 资料分类:工程安全
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
重力坝水库安全度汛方案(16页,清楚明了)

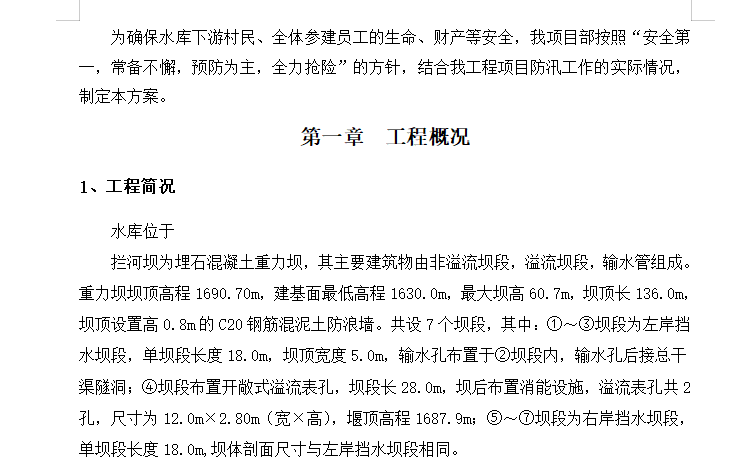

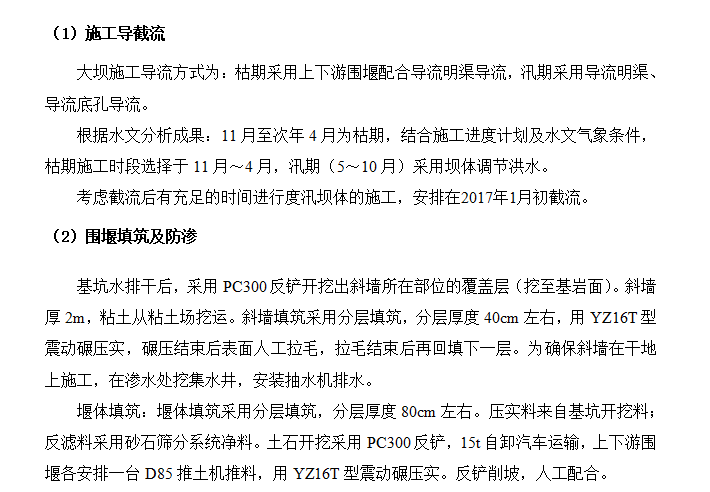

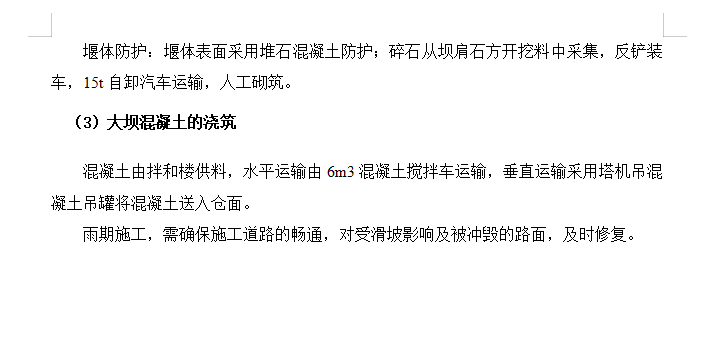

为确保水库下游村民、全体参建员工的生命、财产等安全,我项目部按照“安全第一,常备不懈,预防为主,全力抢险”的方针,结合我工程项目防汛工作的实际情况,制定本方案。拦河坝为埋石混凝土重力坝,其主要建筑物由非溢流坝段,溢流坝段,输水管组成。
