您当前位置:首页 » 工程监理 » 监理表格
质量控制类监理工程师通知单
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-10-21
  • 资料类型:RAR
  • 资料大小:18.1 KB
  • 资料分类:工程监理
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
质量控制类监理工程师通知单
工序检查验收程序:
施工单位自检。包括班组长自检、互检(下道工序检查上道工序)和专职质检员检验。施工单位自检合格后,应填写验收签证单和质量检查评定表,并以书面形式(采用表A3.5)报监理验收,施工单位自检资料附在表格A3.5后面。施工单位自检不合格,自行整改、返工。
监理验收。监理工程师收到施工单位的书面报告A3.5,经审核无误后,将即时尽快进行验收。验收合格签字后,才能进入下道工序施工;验收不合格,监理在验收单上写明整改要求,施工单位必须进行整改或返工。整改或返工完后,再进行以上自检程序;自检合格后,监理工程师一般在24小时内再行复验,影响工期由施工单位负责。如复验仍未通过,应对责任人进行教育或处罚。施工单位没有自检或无自检记录,监理工程师将拒绝验收。
混凝土浇灌程序。施工单位在完成土建、安装工序质量报验和做好混凝土浇灌前准备工作后,在计划浇灌时间前1~2小时以书面形式(采用表A3.8)报请监理检查,批准。监理批准后方可施工。施工负责人要注意混凝土浇灌期间的过程自控,监理将进行旁站,并随机抽查。
资料截图

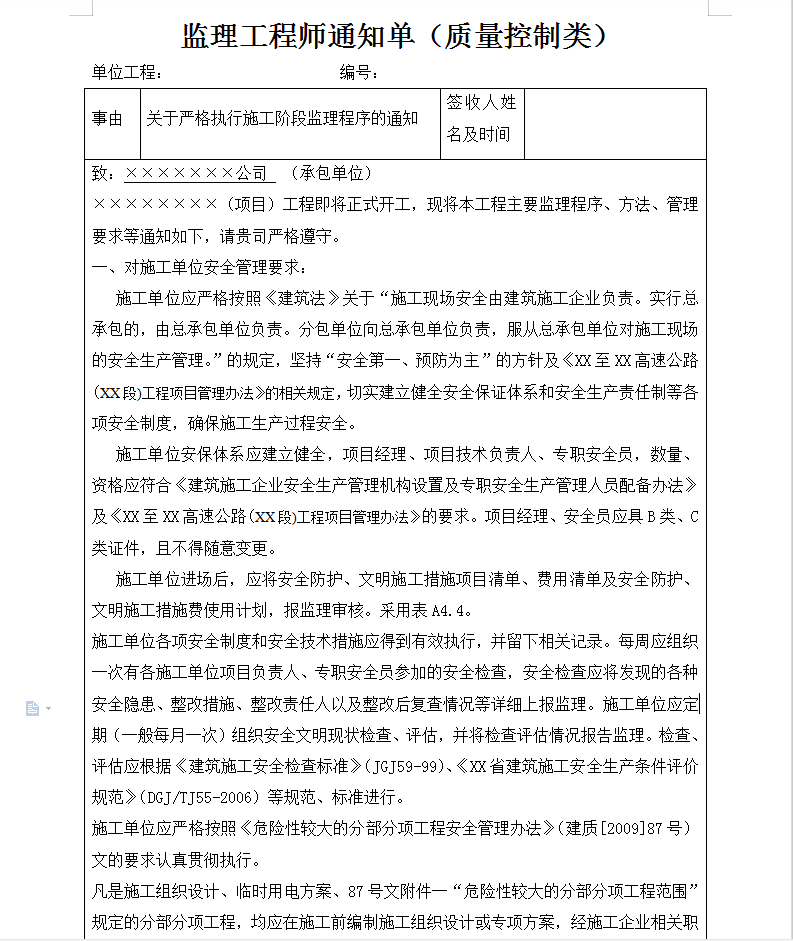

  • 质量控制类监理工程师通知单

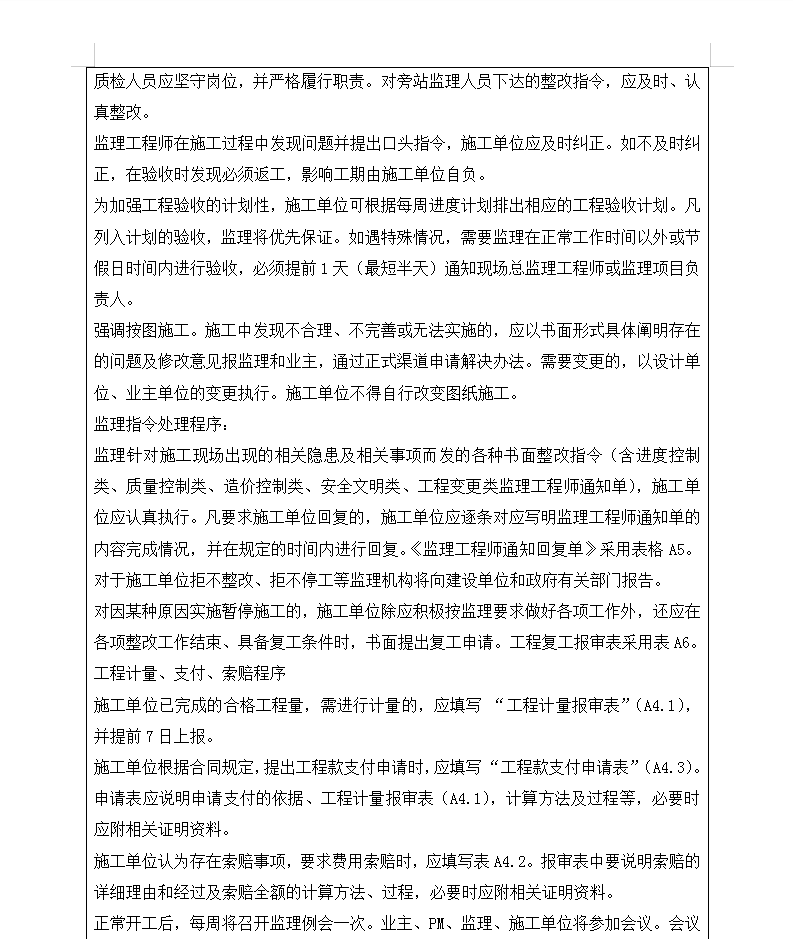

  • 质量控制类监理工程师通知单

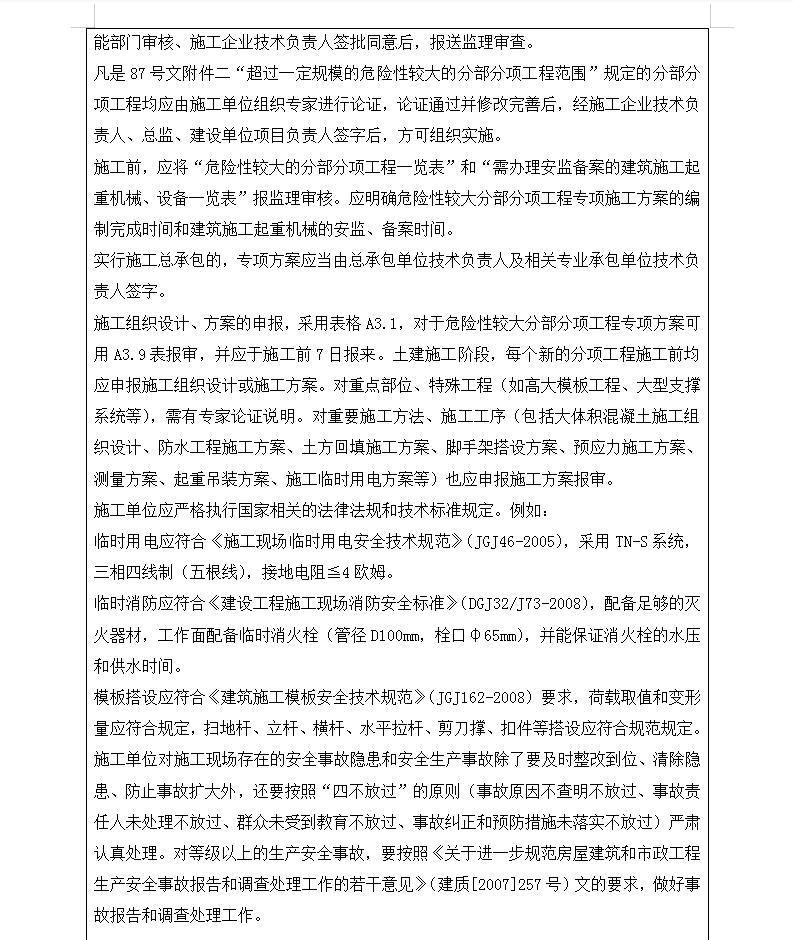

  • 质量控制类监理工程师通知单
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
