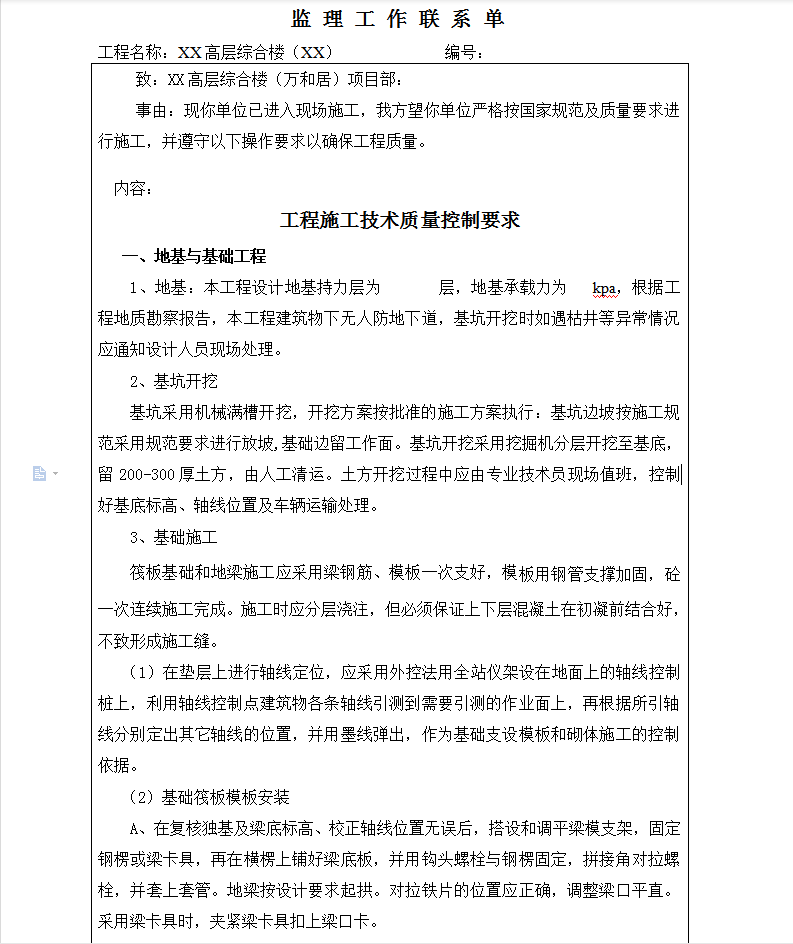

高层综合楼监理工作联系单 29P
基础施工
筏板基础和地梁施工应采用梁钢筋、模板一次支好,模板用钢管支撑加固,砼一次连续施工完成。施工时应分层浇注,但必须保证上下层混凝土在初凝前结合好,不致形成施工缝。
(1)在垫层上进行轴线定位,应采用外控法用全站仪架设在地面上的轴线控制桩上,利用轴线控制点建筑物各条轴线引测到需要引测的作业面上,再根据所引轴线分别定出其它轴线的位置,并用墨线弹出,作为基础支设模板和砌体施工的控制依据。
(2)基础筏板模板安装
A、在复核独基及梁底标高、校正轴线位置无误后,搭设和调平梁模支架,固定钢楞或梁卡具,再在横楞上铺好梁底板,并用钩头螺栓与钢楞固定,拼接角对拉螺栓,并套上套管。地梁按设计要求起拱。对拉铁片的位置应正确,调整梁口平直。采用梁卡具时,夹紧梁卡具扣上梁口卡。

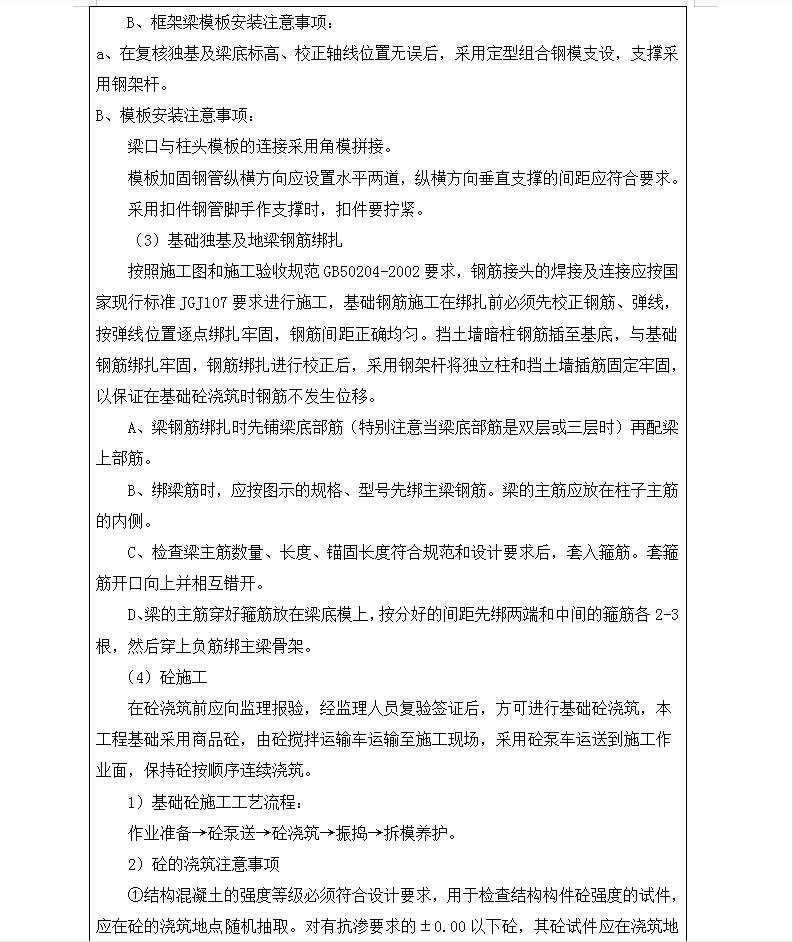

B、框架梁模板安装注意事项:
a、在复核独基及梁底标高、校正轴线位置无误后,采用定型组合钢模支设,支撑采用钢架杆。
B、模板安装注意事项:
梁口与柱头模板的连接采用角模拼接。
模板加固钢管纵横方向应设置水平两道,纵横方向垂直支撑的间距应符合要求。
采用扣件钢管脚手作支撑时,扣件要拧紧。
