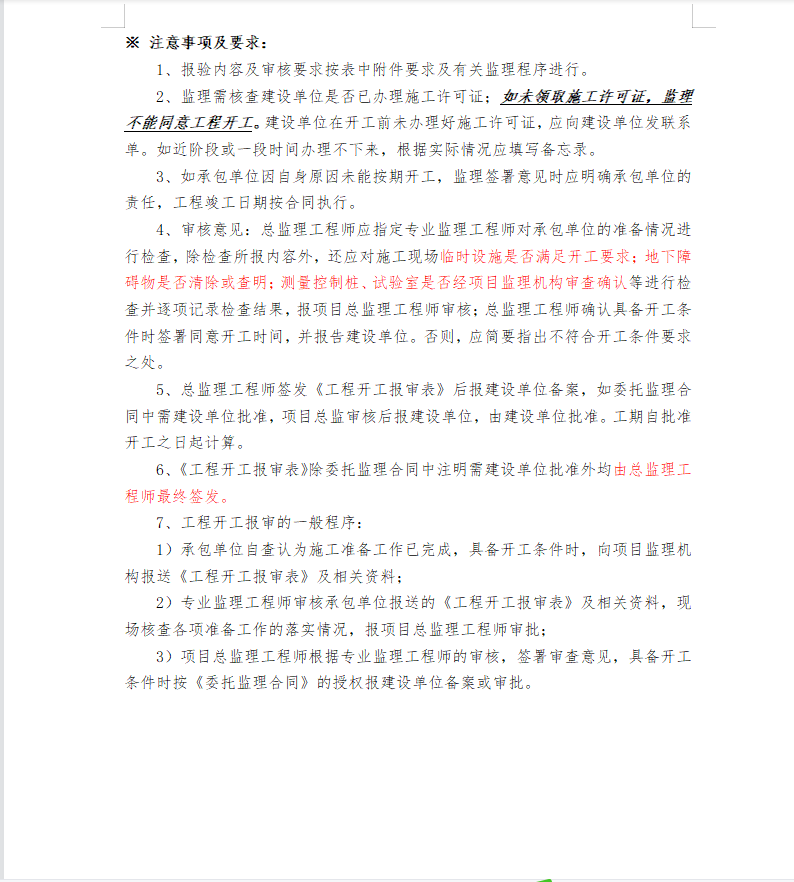

1、工程总进度计划、月进度计划必须要施工单位报审。季进度计划,周进度计划等根据各工程情况,项目监理机构自行掌握执行。

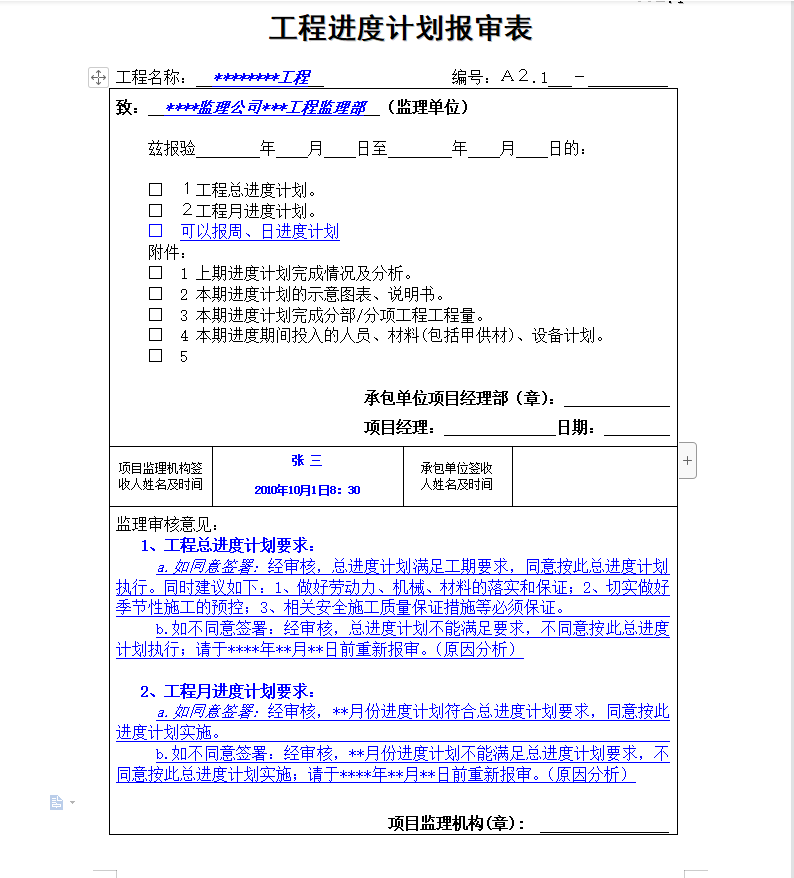

2、项目监理机构应按表中所列附件内容,要求承包单位提交有关资料。
3、审核总进度计划,要根据合同工期要求,听取建设单位意见,慎重签署。
4、监理审批月进度计划签署不同意见时,宜分析进度计划滞后的原因、与总进度计划的偏差值,以及对后续施工的不利影响等。
5、根据监理机构批准的施工组织设计(方案),结合工程的大小、规模等情况,承包单位应分别编制按合同工期目标制定的施工总进度计划;按单位工程或按承包单位划分的分目标;按不同计划期(年、季、月)制定的施工进度计划进行报审。
6、对施工进度计划,主要进行如下审核:
1)进度安排是否符合工程项目建设总进度,计划中总目标和分目标的要求,是否符合施工合同中开、竣工日期的规定;
2)施工总进度计划中的项目是否有遗漏,分期施工是否满足分批动用的需要和配套动用的要求;
3)施工顺序的安排是否符合施工工艺的要求;
4)劳动力、材料、构配件、施工机具及设备、施工水、电等生产要素的供应计划是否能保证进度计划的实现,供应是否均衡,需求高峰期是否有足够能力实现计划供应;
5)由建设单位提供的施工条件(资金、施工图纸、施工场地、采供的物资设备等),承包单位在施工进度计划中所提出的供应时间和数量是否明确、合理,是否有造成建设单位违约而导致工程延期和费用索赔的可能。
6)工期是否进行了优化,进度安排是否合理;
7)总、分包单位分别编制的各单项工程施工进度计划之间是否相协调,专业分工与计划衔接是否明确合理;
