本工程线路全长35.001km。其中xx市境内31.101km,xx市境内3.9km。
消防工程监理工作主要内容∶火灾自动报警系统(布线、火灾报警集中控制器、联动控制柜、探测器、消防广播等);水系统(供水设备,各系统管道、阀类、消火栓、喷头等子分部分项工程);防排烟系统(各类型风机、风管配件、防火阀、加压送风阀和排烟防火阀等);气体灭火系统和防火卷帘等的安装和调试,施工各阶段的质量、进度、投资、安全控制,合同管理,同时配合土建、装修、智能建筑、设备房等专业工程施工监理和协调工作。
材料、设备进场时,监理人员要做好进场检验。材料、设备的进场质量检验是监理工作的重点内容之一。

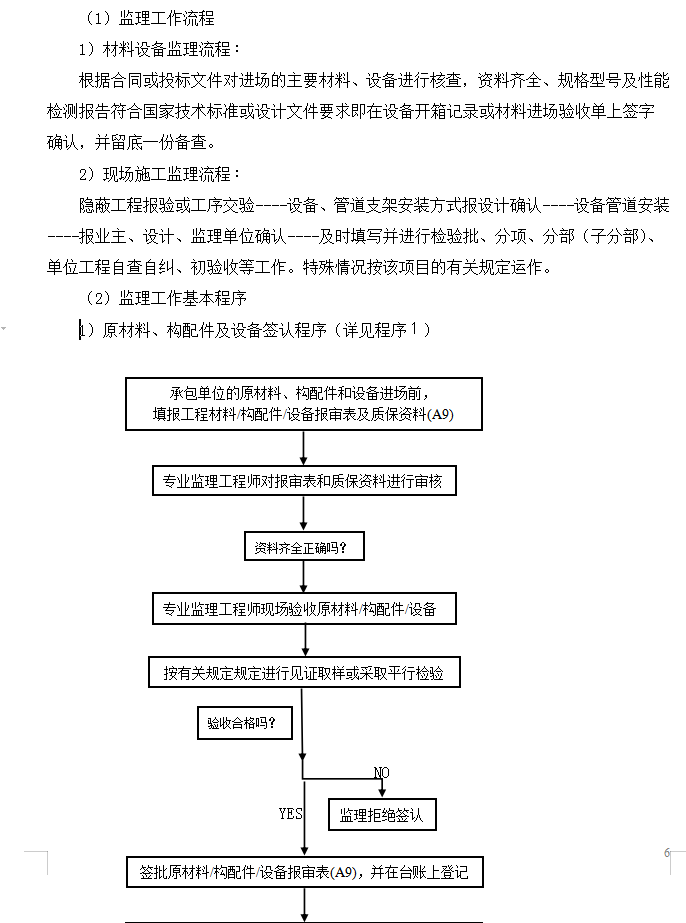

监理工作流程:(1)材料设备监理流程∶根据合同或投标文件对进场的主要材料、设备进行核查,资料齐全、规格型号及性能检测报告符合国家技术标准或设计文件要求即在设备开箱记录或材料进场验收单上签字确认,并留底一份备查。(2)现场施工监理流程∶隐蔽工程报验或工序交验----设备、管道支架安装方式报设计确认----设备管道安装----报业主、设计、监理单位确认----及时填写并进行检验批、分项、分部(子分部)、单位工程自查自纠、初验收等工作。特殊情况按该项目的有关规定运作。
