施工现场排水

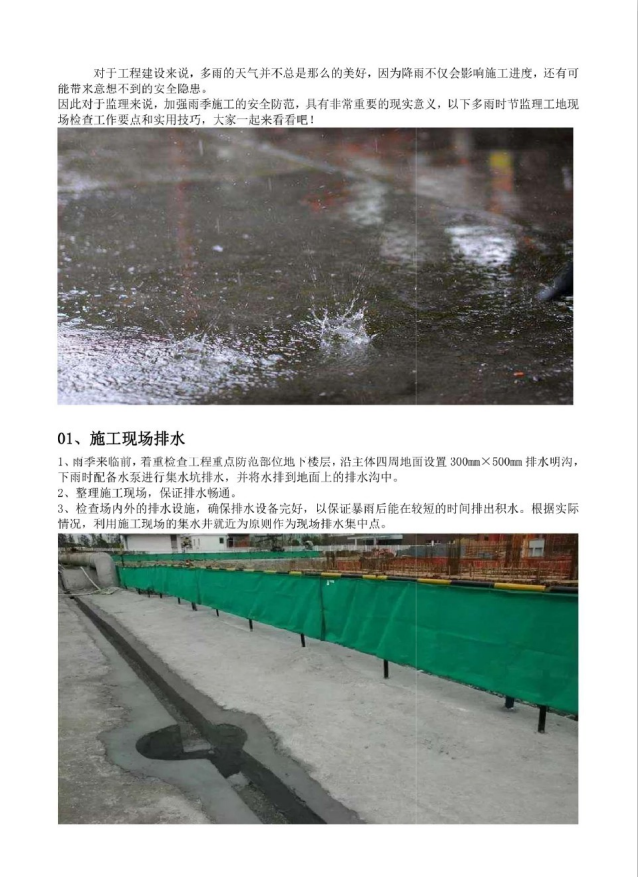

1、雨季来临前,着重检查工程重点防范部位地下楼层,沿主体四周地面设置300mnX500mn排水明沟,下雨时配备水泵进行集水坑排水,并将水排到地面上的排水沟中。
2、整理施工现场,保证排水畅通。
3、检查场内外的排水设施,确保排水设备完好,以保证暴雨后能在较短的时间排出积水。根据实际情况,利用施工现场的集水井就近为原则作为现场排水集中点。

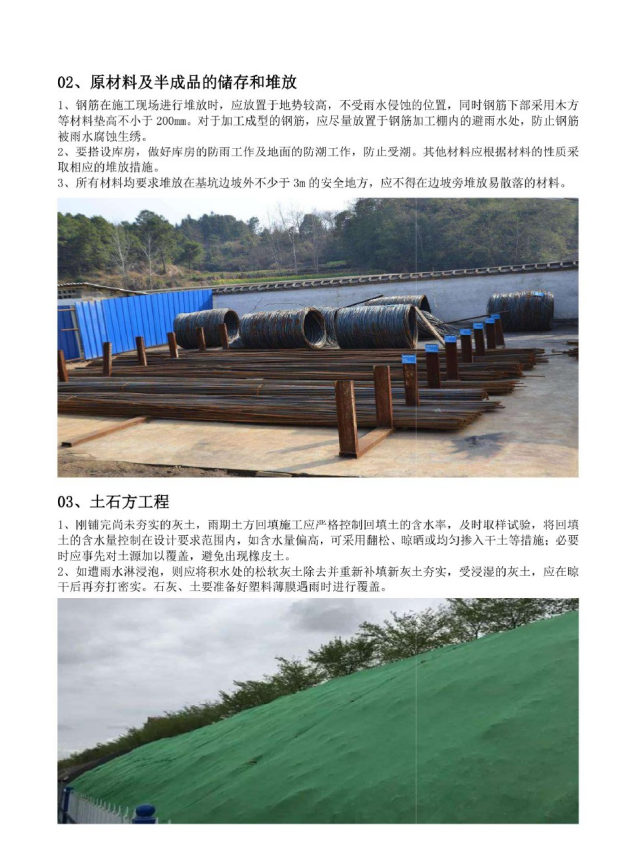

原材料及半成品的储存和堆放
1、钢筋在施工现场进行堆放时,应放置于地势较高,不受雨水侵蚀的位置,同时钢筋下部采用木方
等材料垫高不小于200mm。对于加工成型的钢筋,应尽量放置于钢筋加工棚内的避雨水处,防止钢筋
被雨水腐蚀生绣。
2、要搭设库房,做好库房的防雨工作及地面的防湖工作,防止受湖。其他材料应根据材料的性质采
取相应的堆放措施。
3、所有材料均要求堆放在基坑边坡外不少于3m的安全地方,应不得在边坡旁堆放易散落的材料。
