抹灰工程施工质量监理实施细则 6P

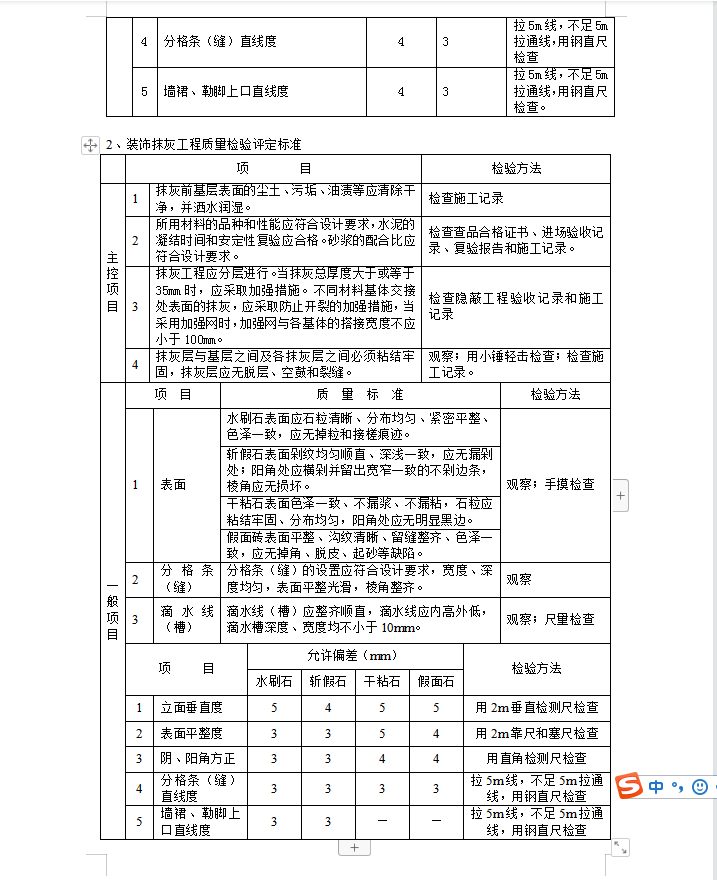

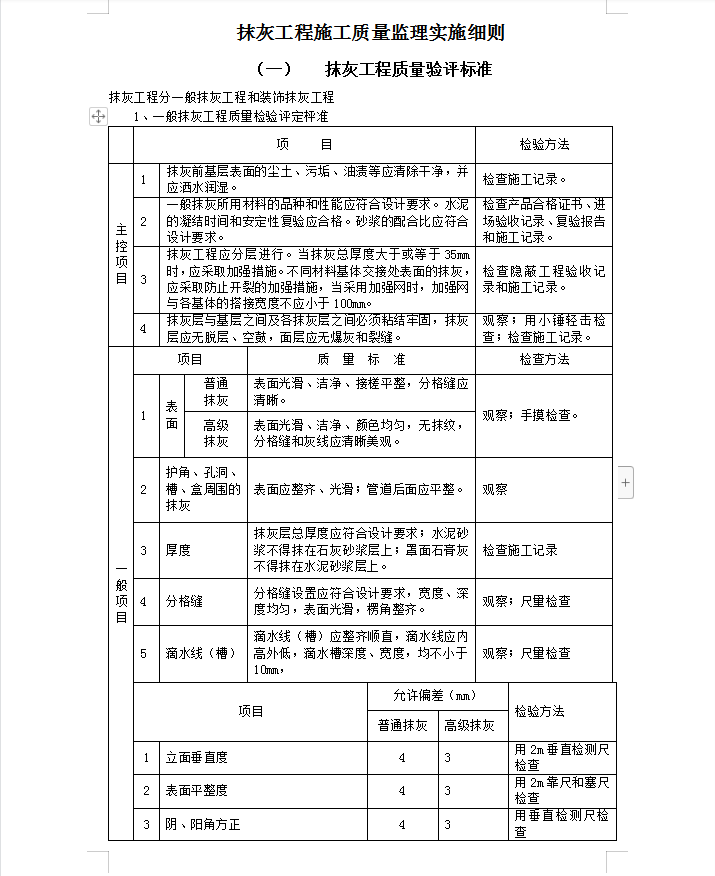

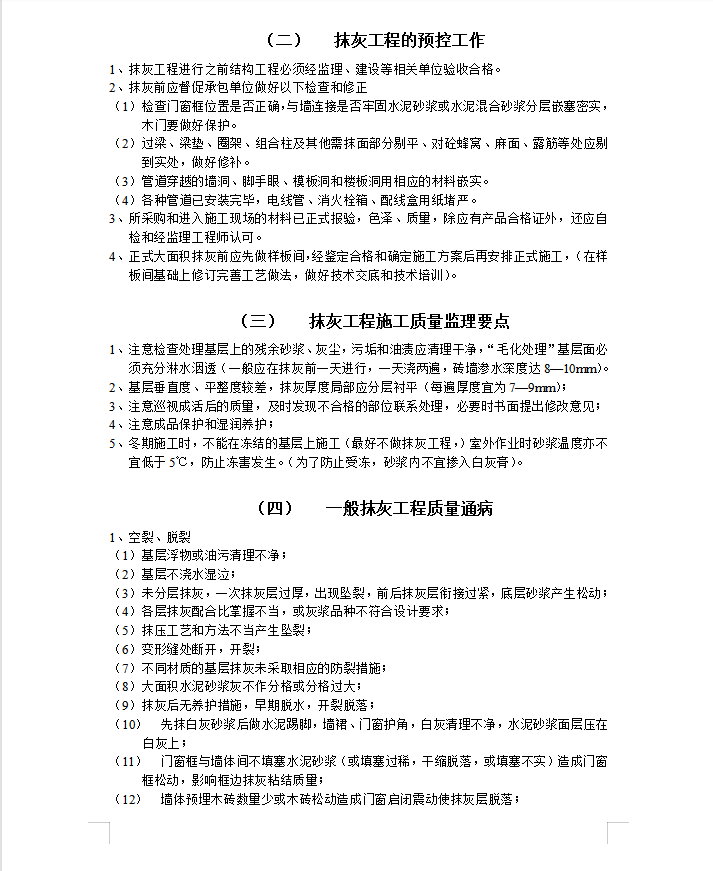

抹灰工程施工质量监理实施细则 主要有抹灰工程进行之前结构工程必须经监理、建设等相关单位验收合格。抹灰前应督促承包单位做好以下检查和修正检查门窗框位置是否正确,与墙连接是否牢固水泥砂浆或水泥混合砂浆分层嵌塞密实,木门要做好保护。过梁、梁垫、圈架、组合柱及其他需抹面部分剔平、对砼蜂窝、麻面、露筋等处应剔到实处,做好修补。管道穿越的墙洞、脚手眼、模板洞和楼板洞用相应的材料嵌实。各种管道已安装完毕,电线管、消火栓箱、配线盒用纸堵严。所采购和进入施工现场的材料已正式报验,色泽、质量,除应有产品合格证外,还应自检和经监理工程师认可。正式大面积抹灰前应先做样板间,经鉴定合格和确定施工方案后再安排正式施工,(在样板间基础上修订完善工艺做法,做好技术交底和技术培训)。
