沉井质量监理实施细则 3P

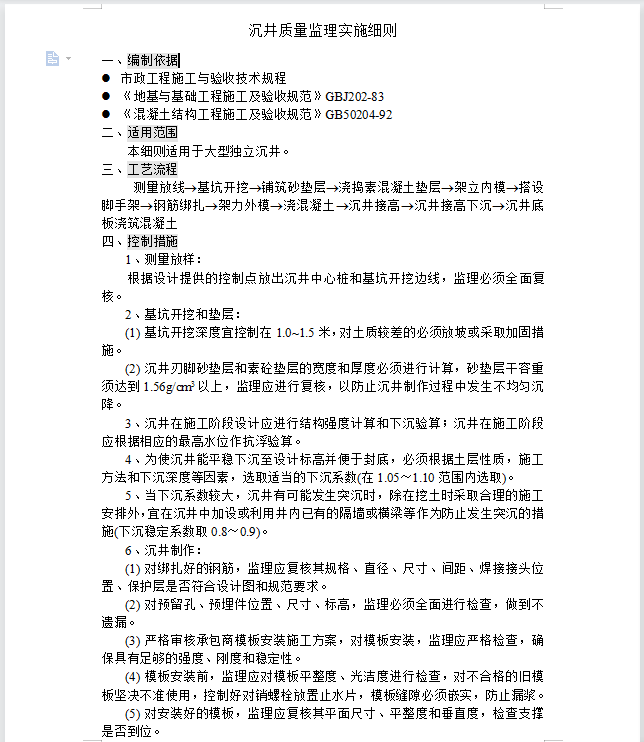

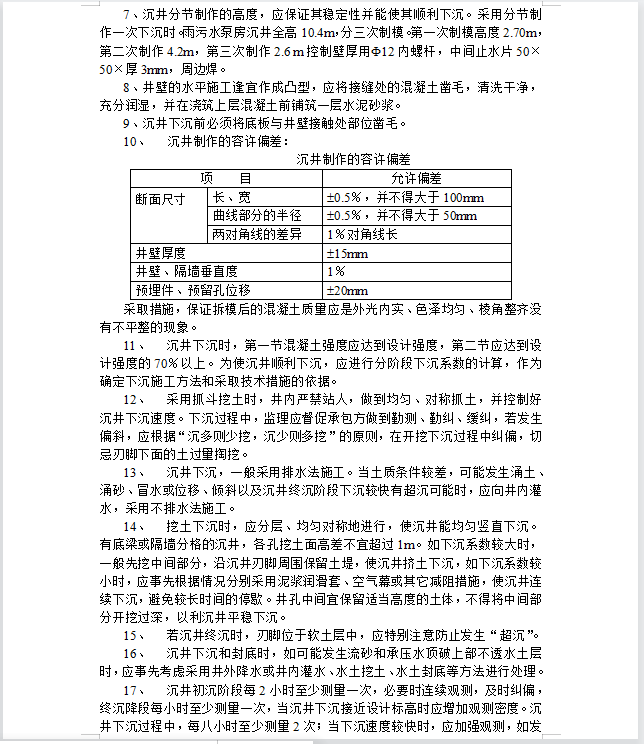

根据设计提供的控制点放出沉井中心桩和基坑开挖边线,监理必须全面复核。基坑开挖和垫层:基坑开挖深度宜控制在1.0~1.5米。对土质较差的必须放坡或采取加固措施。沉井刃脚砂垫层和素砼垫层的宽度和厚度必须进行计算,砂垫层干容重须达到1.56g/cm3以上,监理应进行复核,以防止沉井制作过程中发生不均匀沉降。
