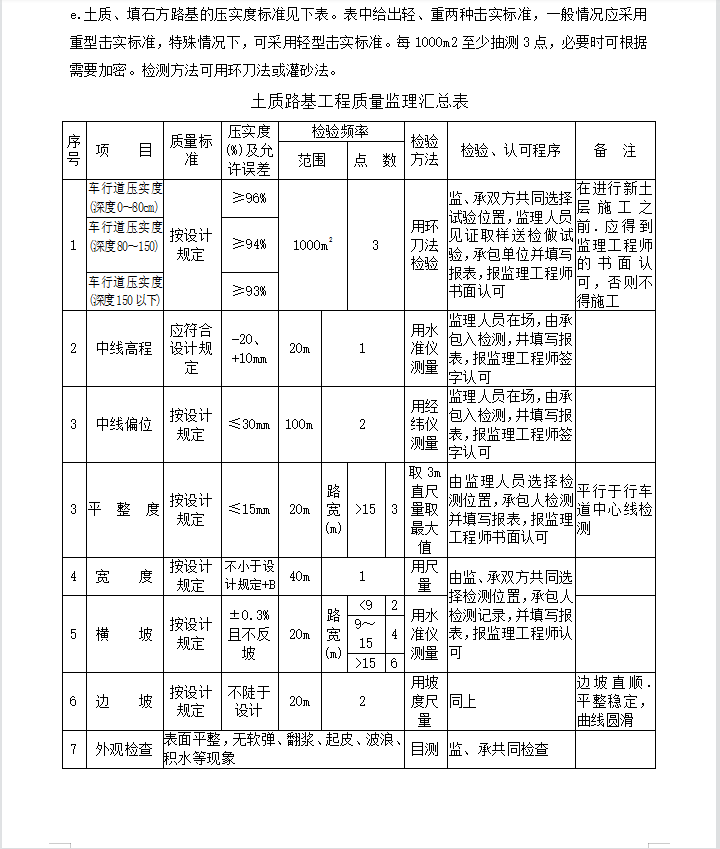

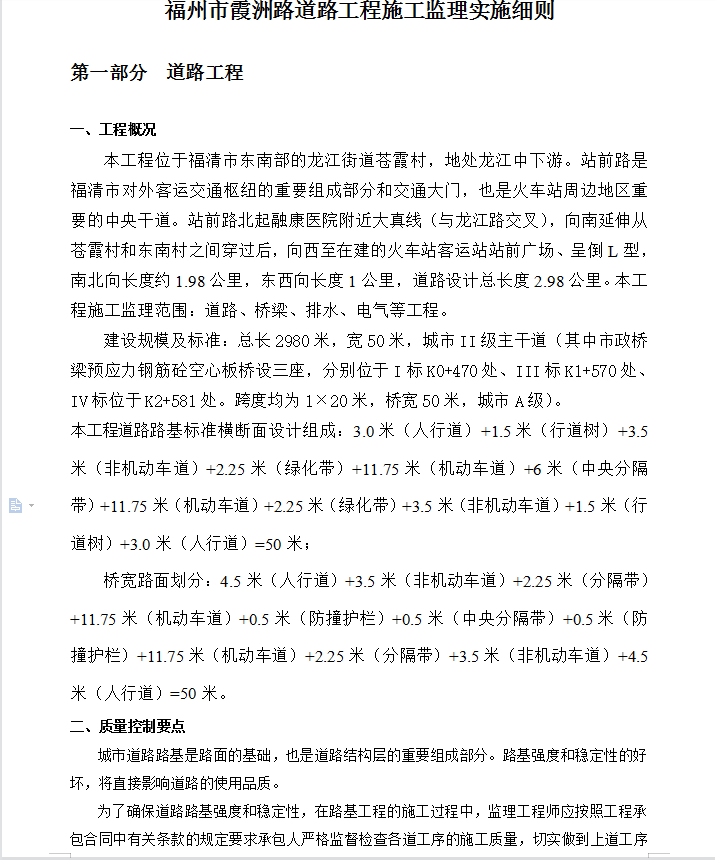

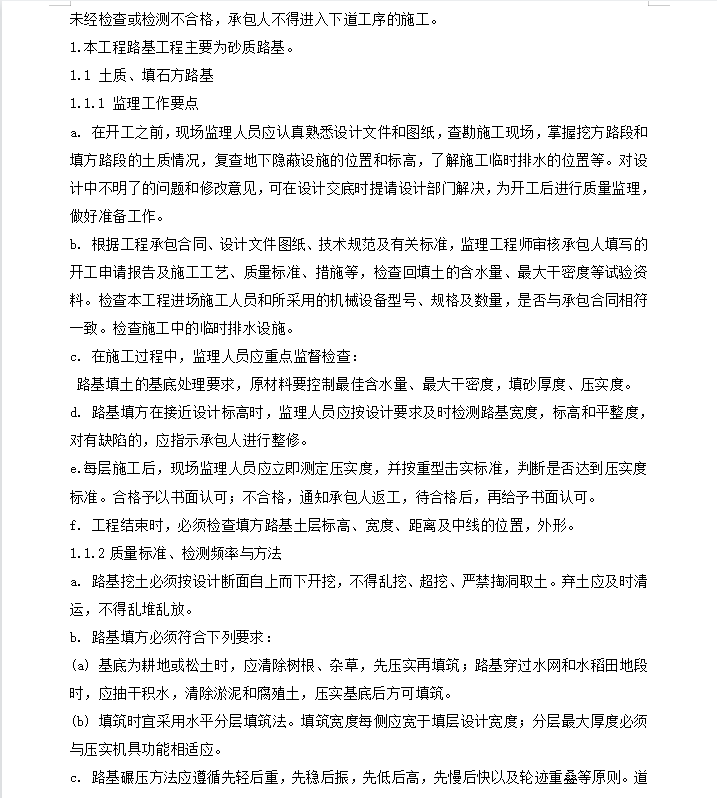

本工程位于xx市东南部的龙江街道苍霞村,地处龙江中下游。站前路是xx市对外客运交通枢纽的重要组成部分和交通大门,也是火车站周边地区重要的中央干道。站前路北起融康医院附近大真线(与龙江路交叉),向南延伸从苍霞村和东南村之间穿过后,向西至在建的火车站客运站站前广场、呈倒L型,南北向长度约1.98公里,东西向长度1公里,道路设计总长度2.98公里。本工程施工监理范围:道路、桥梁、排水、电气等工程。建设规模及标准:总长2980米,宽50米,城市II级主干道(其中市政桥梁预应力钢筋砼空心板桥设三座,分别位于I标K0+470处、III标K1+570处、IV标位于K2+581处。跨度均为1×20米,桥宽50米,城市A级)。
