高支模工程监理实施细则 6P

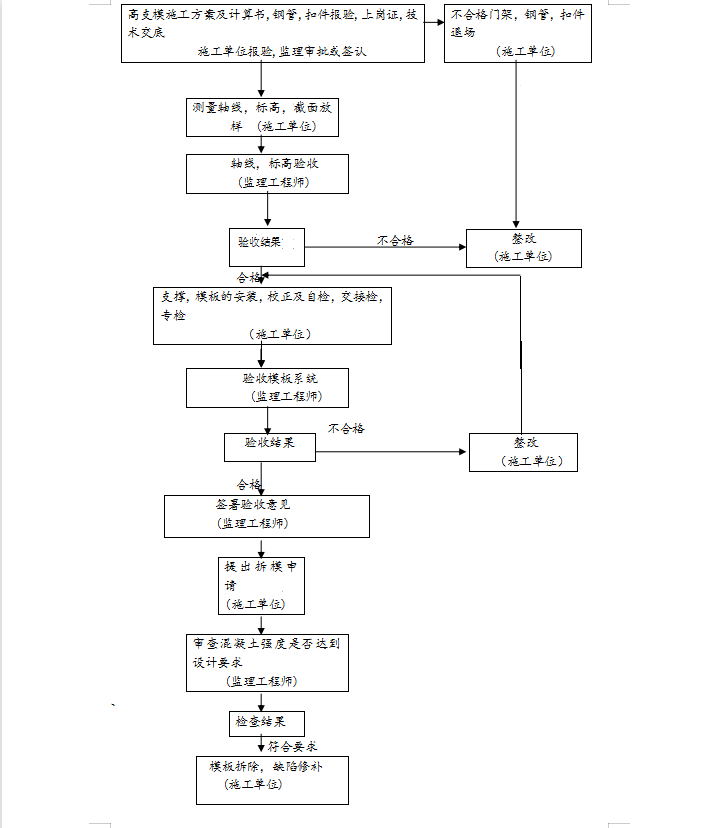

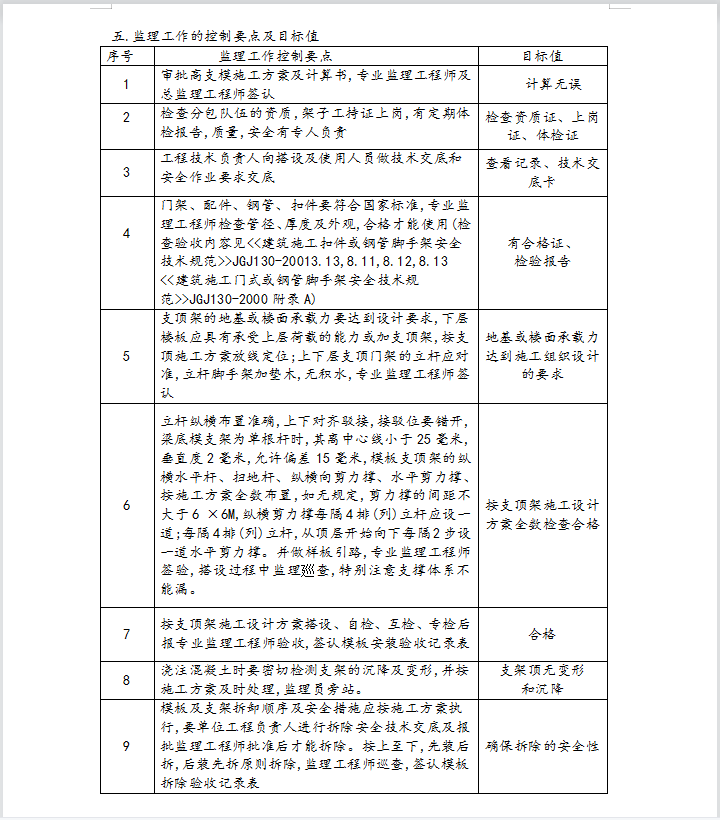

根据设计使用要求,本工程局部层高为8m和9.7m,属高支模施工,支撑系统采用门式钢管脚手架搭设,是安全监理工作的重点和难点。对此要求施工单位在高支模施工前,必须组织专业技术人员单独编制专项施工方案,经公司技术负责人审查后,按有关规定组织专家组对专项施工方案进行审查论证,并按专家意见修改方案后,经总监签字组织实施,  在施工过程中,现场监理人员将严格监督施工单位按照经审批同意的施工方案施工。
