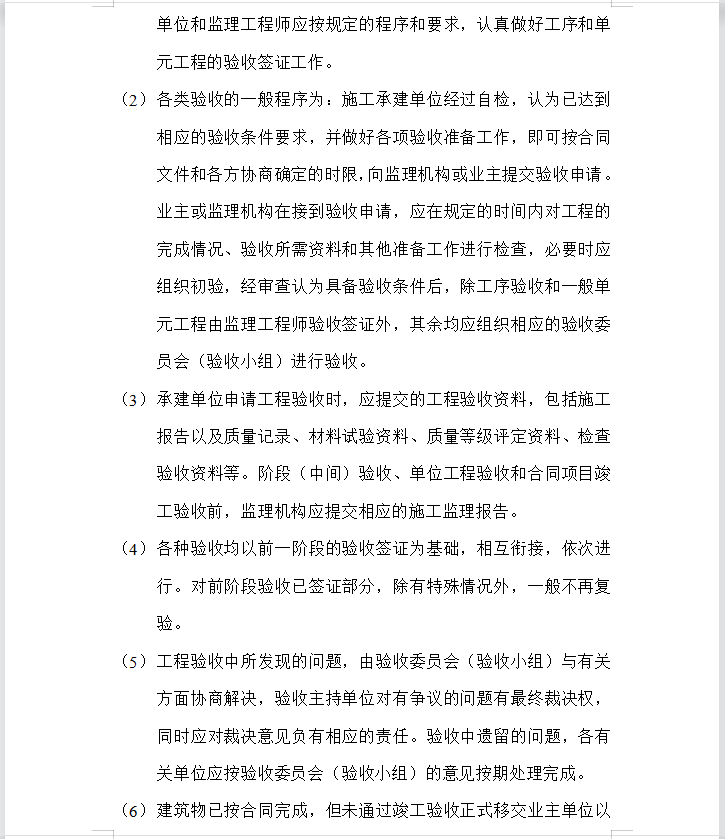

工序验收和单元工程验收,是所有后续各项验收的基础,承建单位和监理工程师应按规定的程序和要求,认真做好工序和单元工程的验收签证工作。各类验收的一般程序为:施工承建单位经过自检,认为已达到相应的验收条件要求,并做好各项验收准备工作,即可按合同文件和各方协商确定的时限,向监理机构或业主提交验收申请。业主或监理机构在接到验收申请,应在规定的时间内对工程的完成情况、验收所需资料和其他准备工作进行检查,必要时应组织初验,经审查认为具备验收条件后,除工序验收和一般单元工程由监理工程师验收签证外,其余均应组织相应的验收委员会(验收小组)进行验收。
