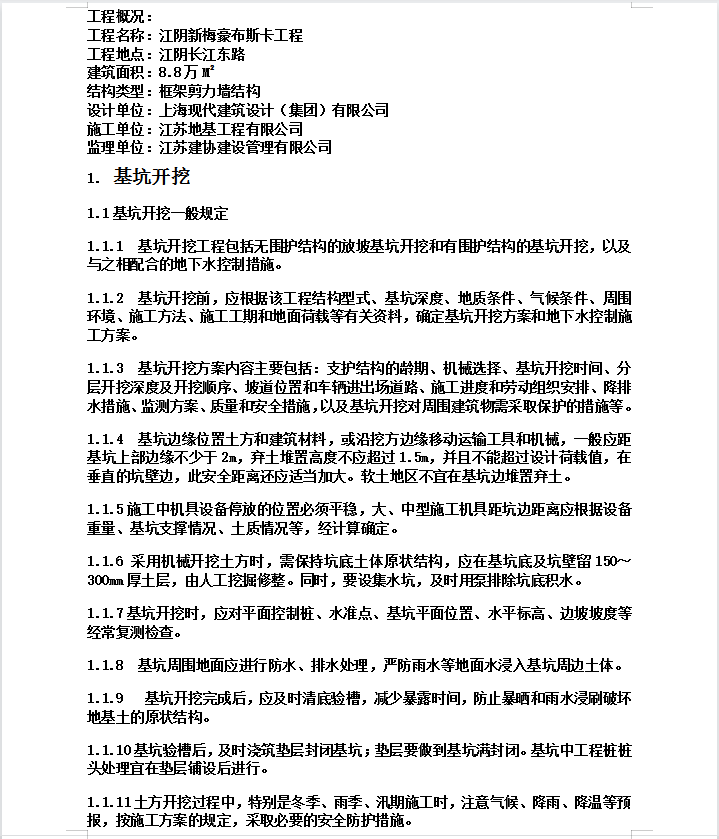

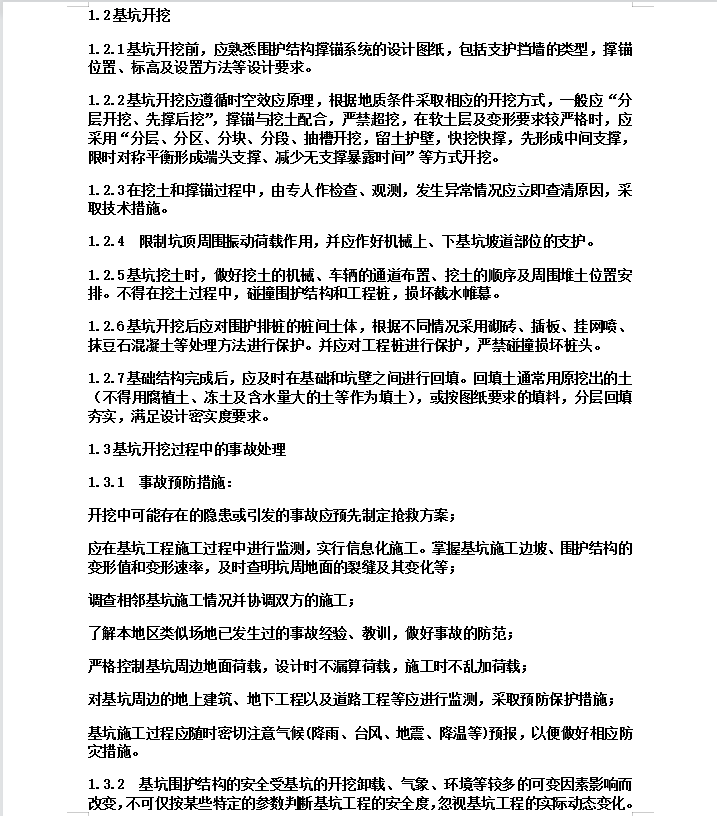

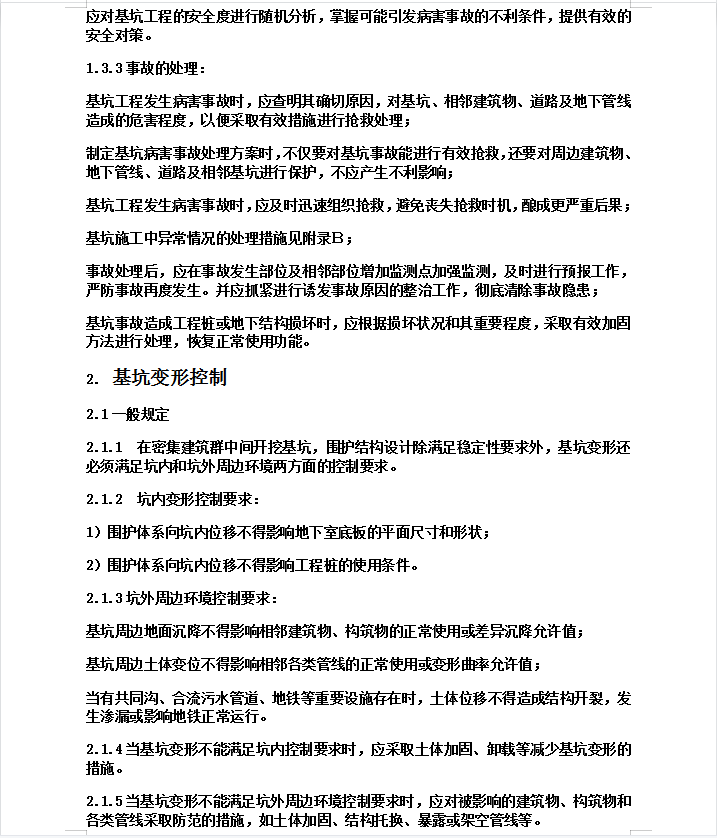

基坑开挖工程包括无围护结构的放坡基坑开挖和有围护结构的基坑开挖,以及与之相配合的地下水控制措施。基坑开挖前,应根据该工程结构型式、基坑深度、地质条件、气候条件、周围环境、施工方法、施工工期和地面荷载等有关资料,确定基坑开挖方案和地下水控制施工方案。基坑开挖方案内容主要包括:支护结构的龄期、机械选择、基坑开挖时间、分层开挖深度及开挖顺序、坡道位置和车辆进出场道路、施工进度和劳动组织安排、降排水措施、监测方案、质量和安全措施,以及基坑开挖对周围建筑物需采取保护的措施等。
