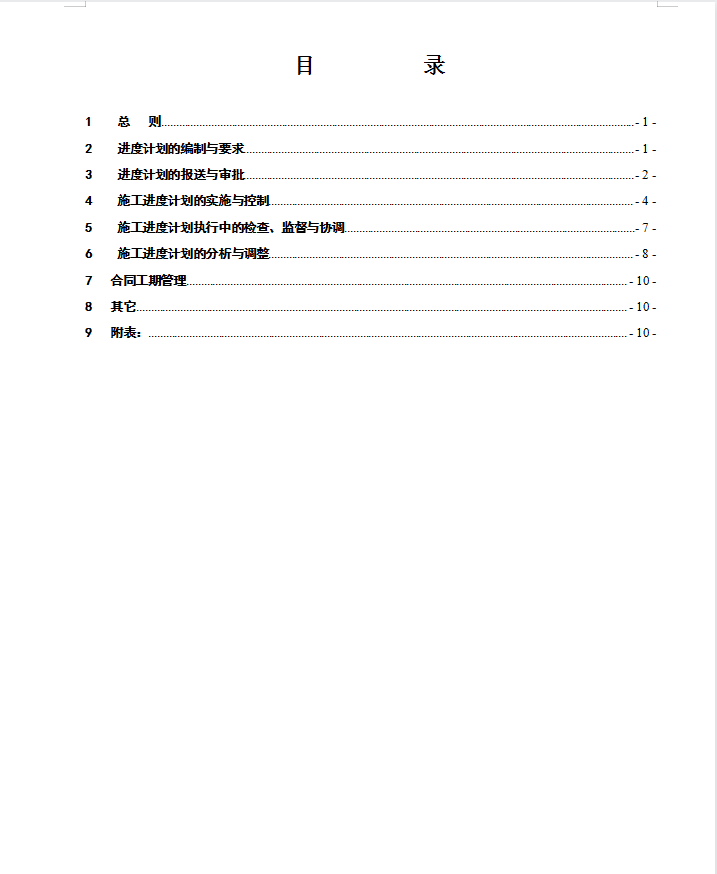

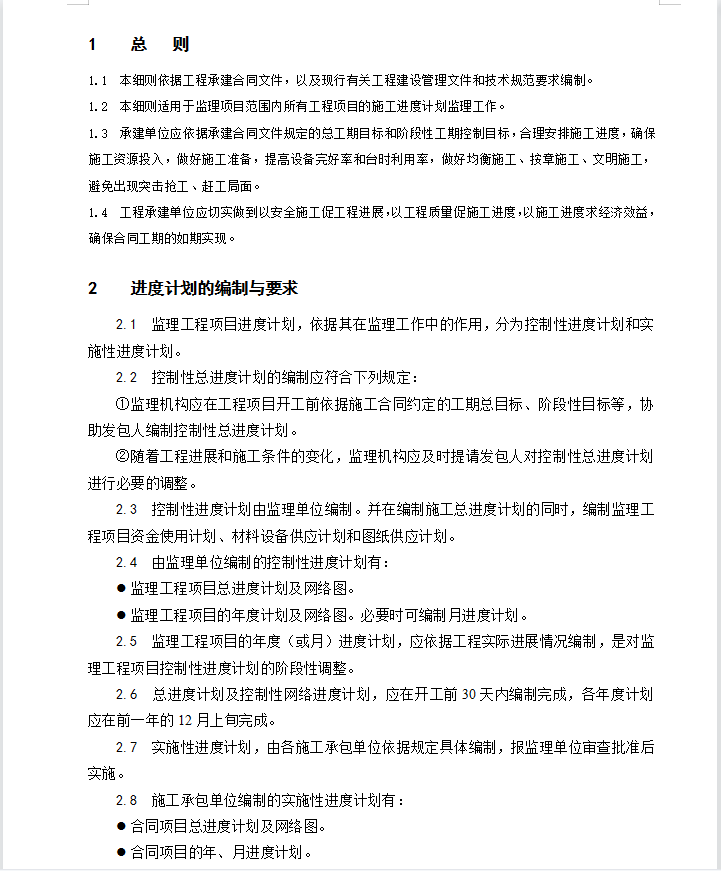

某水电站工程监理实施细则 23P
本细则依据工程承建合同文件,以及现行有关工程建设管理文件和技术规范要求编制。本细则适用于监理项目范围内所有工程项目的施工进度计划监理工作。承建单位应依据承建合同文件规定的总工期目标和阶段性工期控制目标,合理安排施工进度,确保施工资源投入,做好施工准备,提高设备完好率和台时利用率,做好均衡施工、按章施工、文明施工,避免出现突击抢工、赶工局面。工程承建单位应切实做到以安全施工促工程进展,以工程质量促施工进度,以施工进度求经济效益,确保合同工期的如期实现。
