您当前位置:首页 » 工程监理 » 监理细则
轻型井点降水监理实施细则 5P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-08-01
  • 资料类型:RAR
  • 资料大小:9.54 KB
  • 资料分类:工程监理
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
轻型井点降水监理实施细则 5P

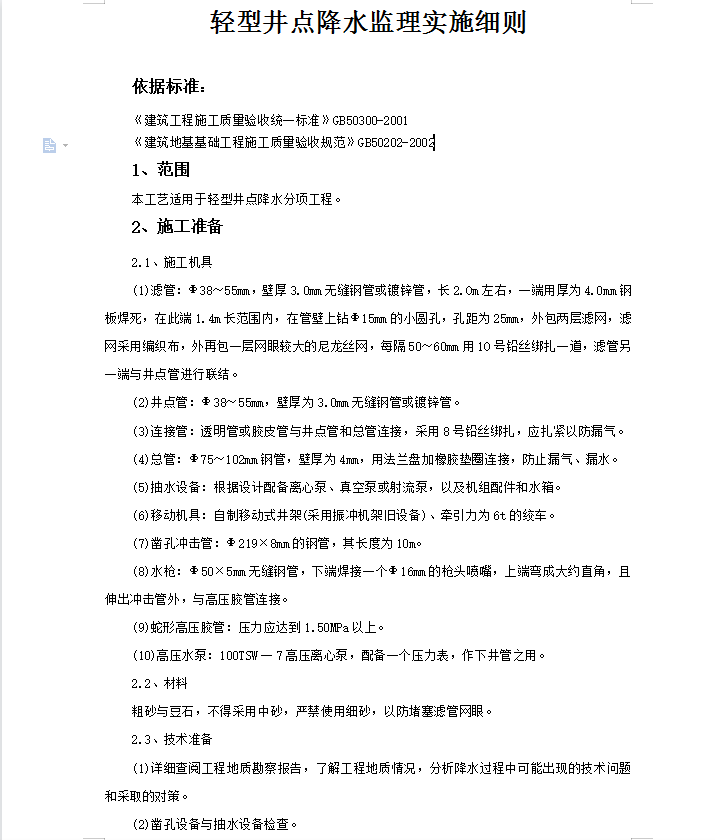

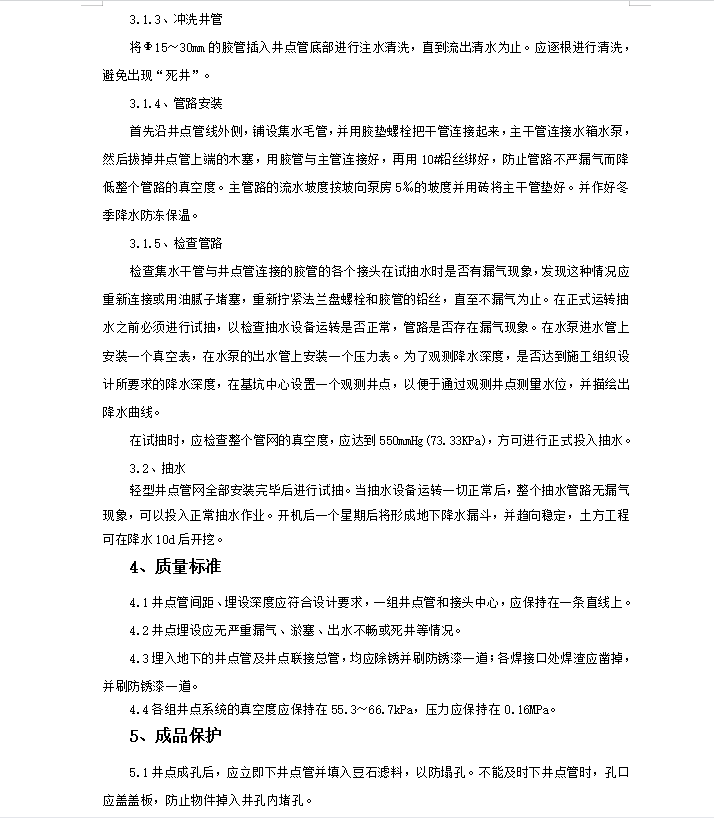

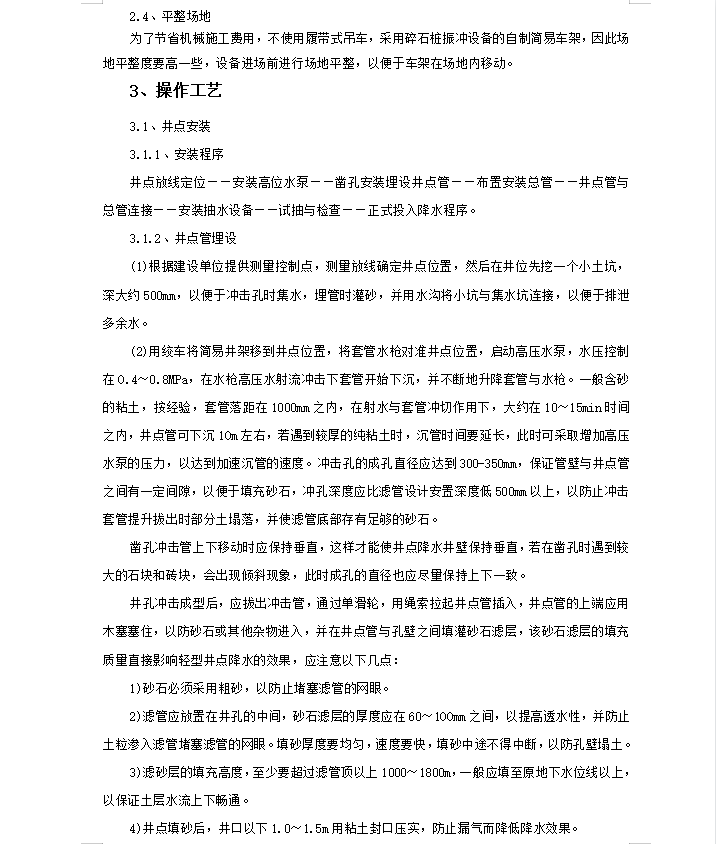

根据建设单位提供测量控制点,测量放线确定井点位置,然后在井位先挖一个小土坑,深大约500mm,以便于冲击孔时集水,埋管时灌砂,并用水沟将小坑与集水坑连接,以便于排泄多余水。用绞车将简易井架移到井点位置,将套管水枪对准井点位置,启动高压水泵,水压控制在O.4~0.8MPa,在水枪高压水射流冲击下套管开始下沉,并不断地升降套管与水枪。一般含砂的粘土,按经验,套管落距在1000mm之内,在射水与套管冲切作用下,大约在10~15min时间之内,井点管可下沉1Om左右,若遇到较厚的纯粘土时,沉管时间要延长,此时可采取增加高压水泵的压力,以达到加速沉管的速度。冲击孔的成孔直径应达到300-350mm,保证管壁与井点管之间有一定间隙,以便于填充砂石,冲孔深度应比滤管设计安置深度低500mm以上,以防止冲击套管提升拔出时部分土塌落,并使滤管底部存有足够的砂石。
资料截图
  • 轻型井点降水监理实施细则 5P
  • 轻型井点降水监理实施细则 5P
  • 轻型井点降水监理实施细则 5P
