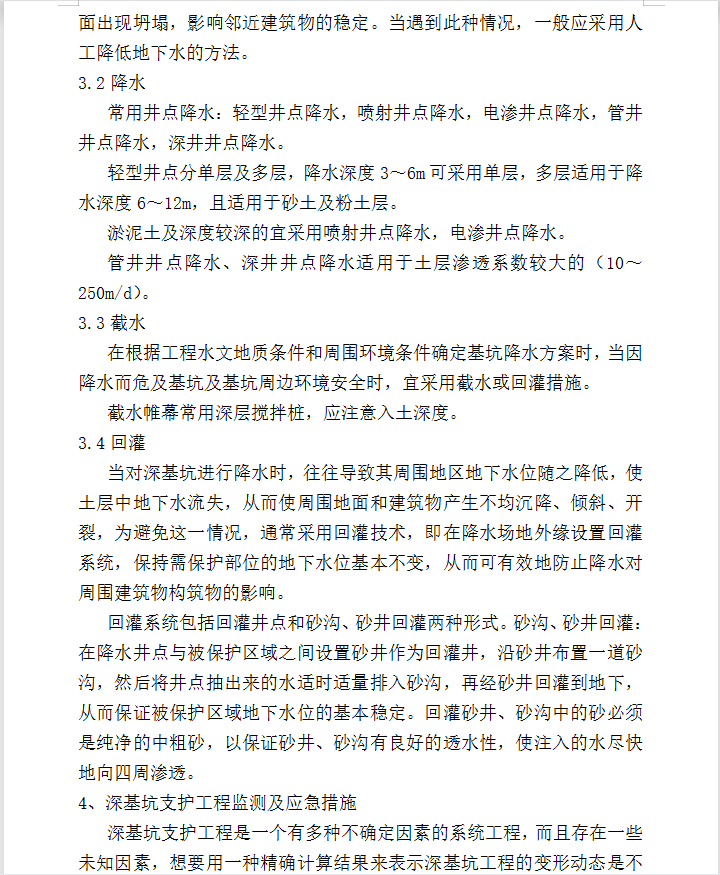

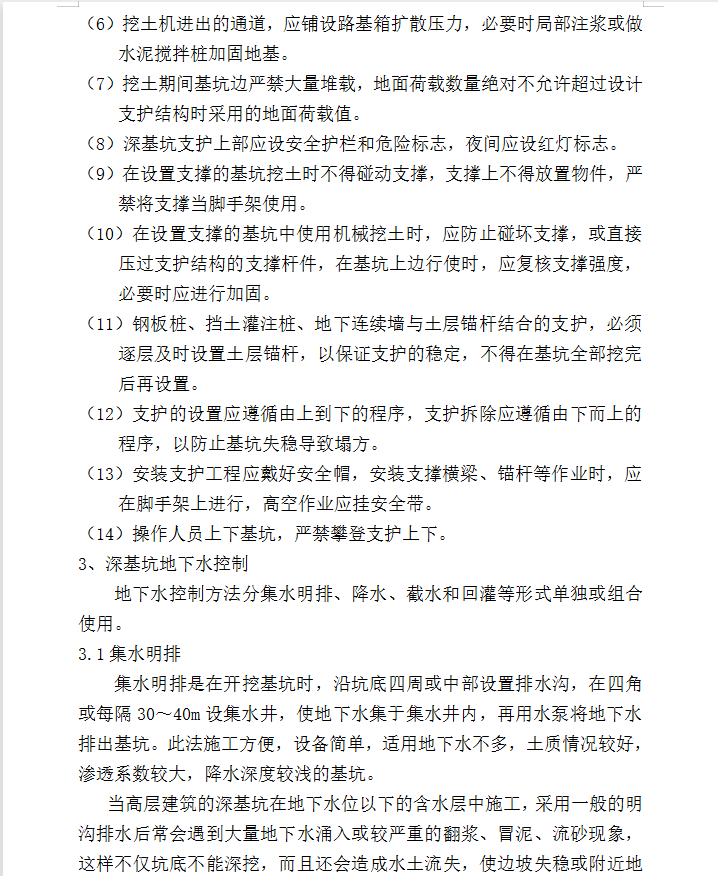

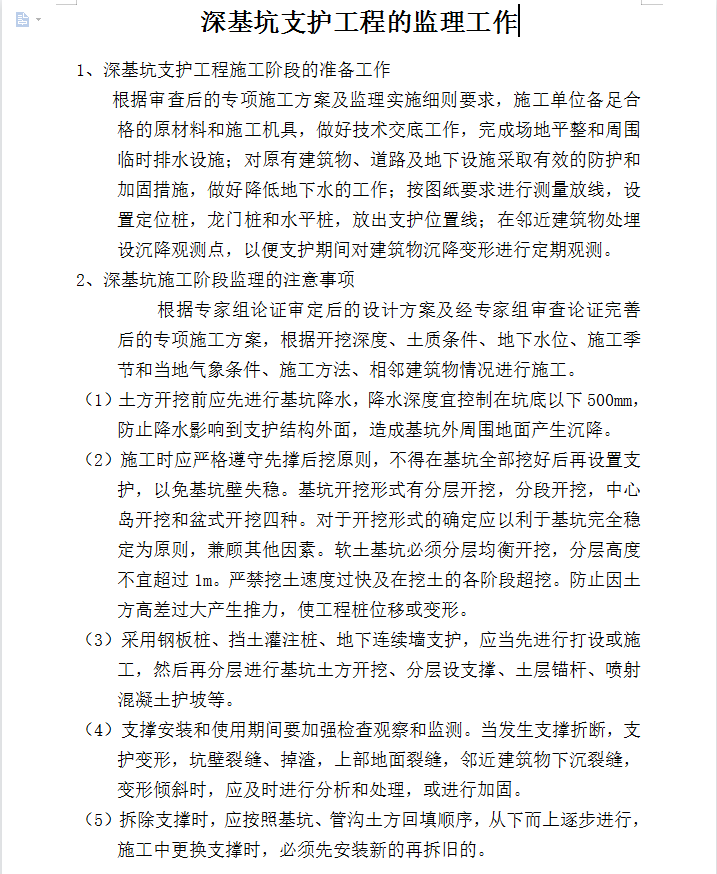

深基坑支护工程的监理工作 4P
土方开挖前应先进行基坑降水,降水深度宜控制在坑底以下500mm,防止降水影响到支护结构外面,造成基坑外周围地面产生沉降。施工时应严格遵守先撑后挖原则,不得在基坑全部挖好后再设置支护,以免基坑壁失稳。基坑开挖形式有分层开挖,分段开挖,中心岛开挖和盆式开挖四种。对于开挖形式的确定应以利于基坑完全稳定为原则,兼顾其他因素。软土基坑必须分层均衡开挖,分层高度不宜超过1m。严禁挖土速度过快及在挖土的各阶段超挖。防止因土方高差过大产生推力,使工程桩位移或变形。
