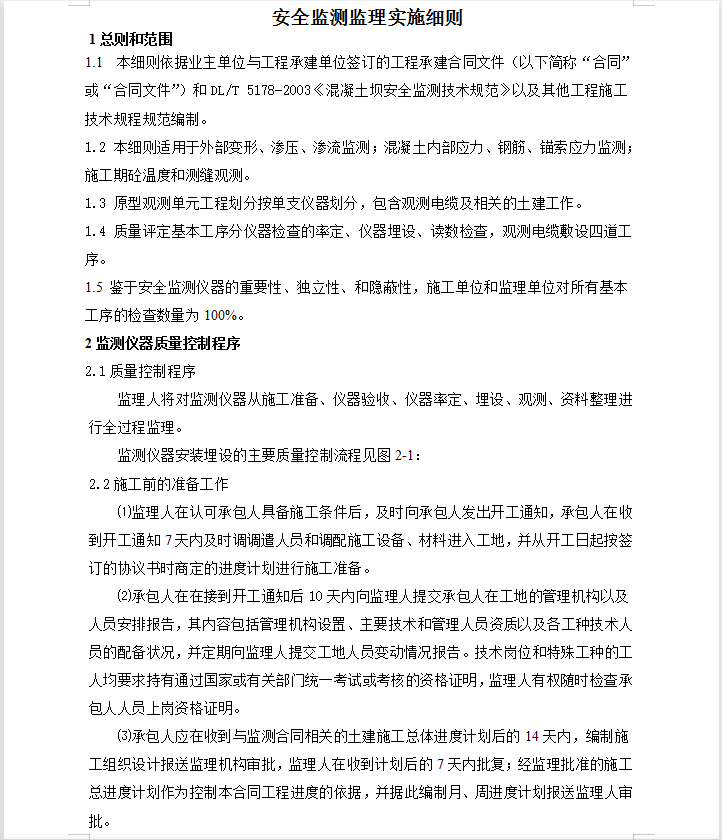

安全监测监理实施细则 29P

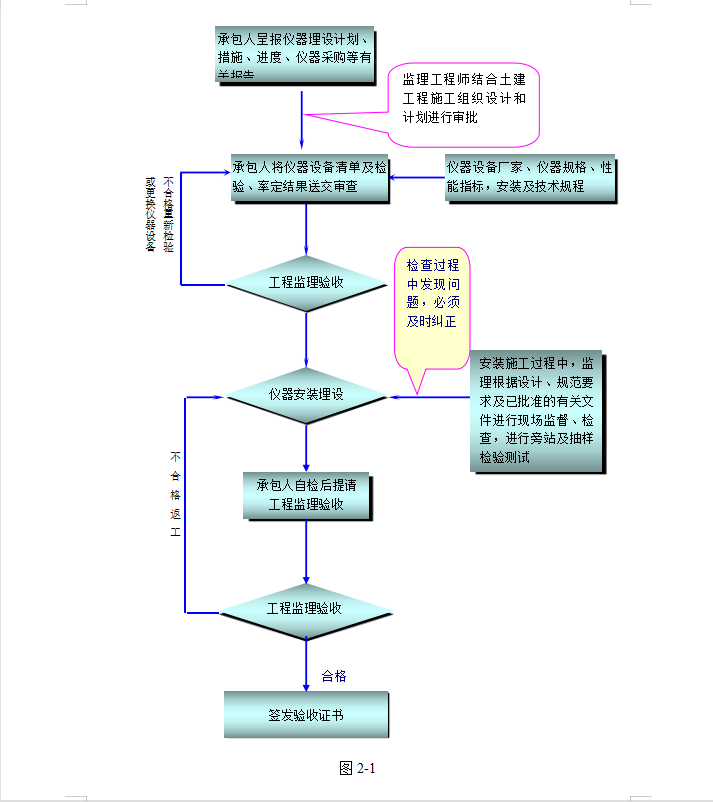

监理人将对监测仪器从施工准备、仪器验收、仪器率定、埋设、观测、资料整理进行全过程监理。监理人在认可承包人具备施工条件后,及时向承包人发出开工通知,承包人在收到开工通知7天内及时调调遣人员和调配施工设备、材料进入工地,并从开工日起按签订的协议书时商定的进度计划进行施工准备。
