中学西教学楼、综合楼加固工程监理细则
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-10-01
  • 资料类型:RAR
  • 资料大小:3.34 MB
  • 资料分类:工程监理
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
中学西教学楼、综合楼加固工程监理细则

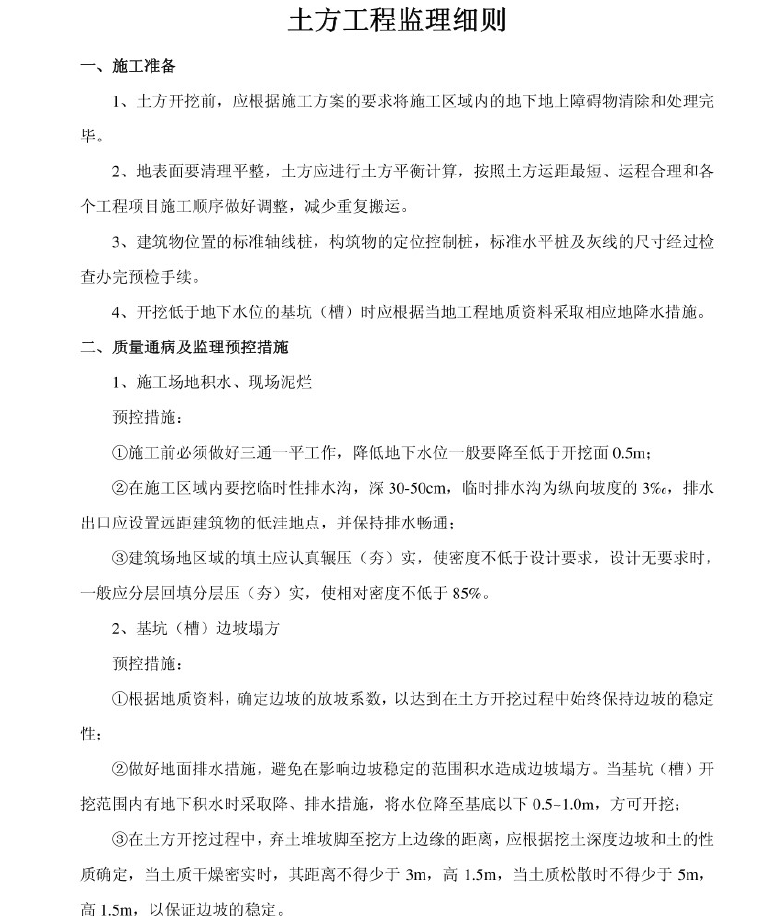

l、土方开挖前,应根据施工方案的要求将施工区域内的地下地上障碍物清除和处理完毕。
2、地表面要清理平整,土方应进行土方平衡计算,按照土方运距最短、运程合理和各个工程项目施工顺序做好调整,减少重复搬运。
3、建筑物位置的标准轴线桩,构筑物的定位控制桩,标准水平桩及灰线的尺寸经过检查办完预检手续。
4、开挖低于地下水位的基坑(槽)时应根据当地工程地质资料采取相应地降水措施。
