轨道交通工程盾构始发、掘进监理实施细则 24P

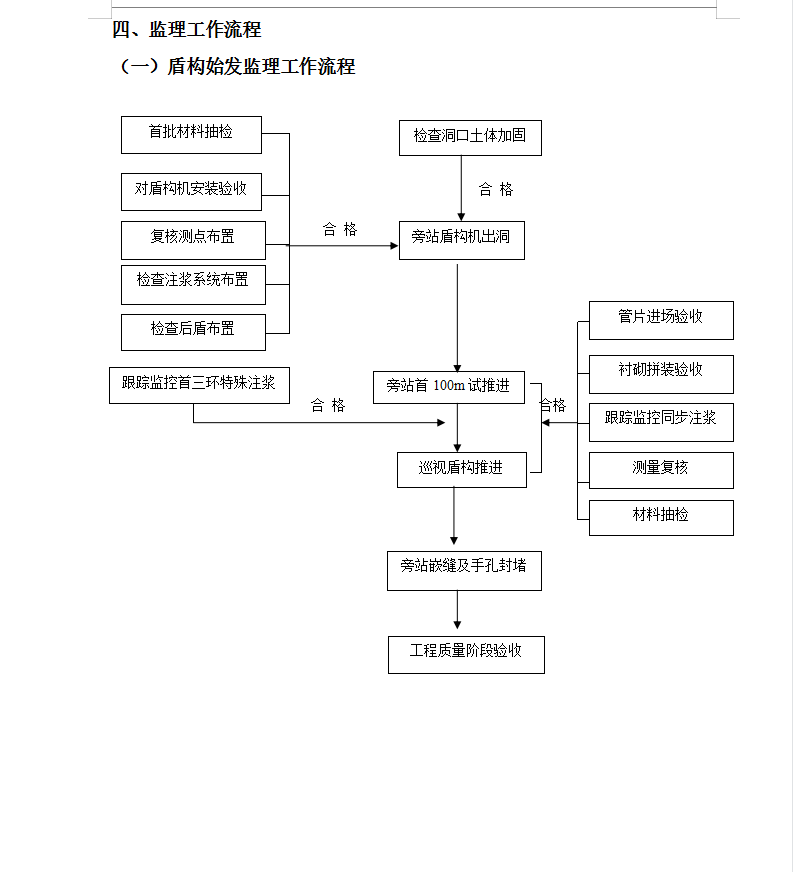

盾构穿越地段主要为粉土、粉砂层或粉质粘土层;线路中弯道多,最小半径只有350米,竖曲线最大半径5000米,坡度为V形坡,最大坡度1.53%,盾构姿态的控制也将是本工程的重难点之一;盾构区间由两条单线区间隧道组成,包括一次组装,两次始发和两次到达,两次盾构吊出。三医院站为始发站,火车站站为到达站,两站在盾构始发前主体结构施工进度均能满足要求。
资料截图
  • 轨道交通工程盾构始发、掘进监理实施细则 24P
  • 轨道交通工程盾构始发、掘进监理实施细则 24P
  • 轨道交通工程盾构始发、掘进监理实施细则 24P
