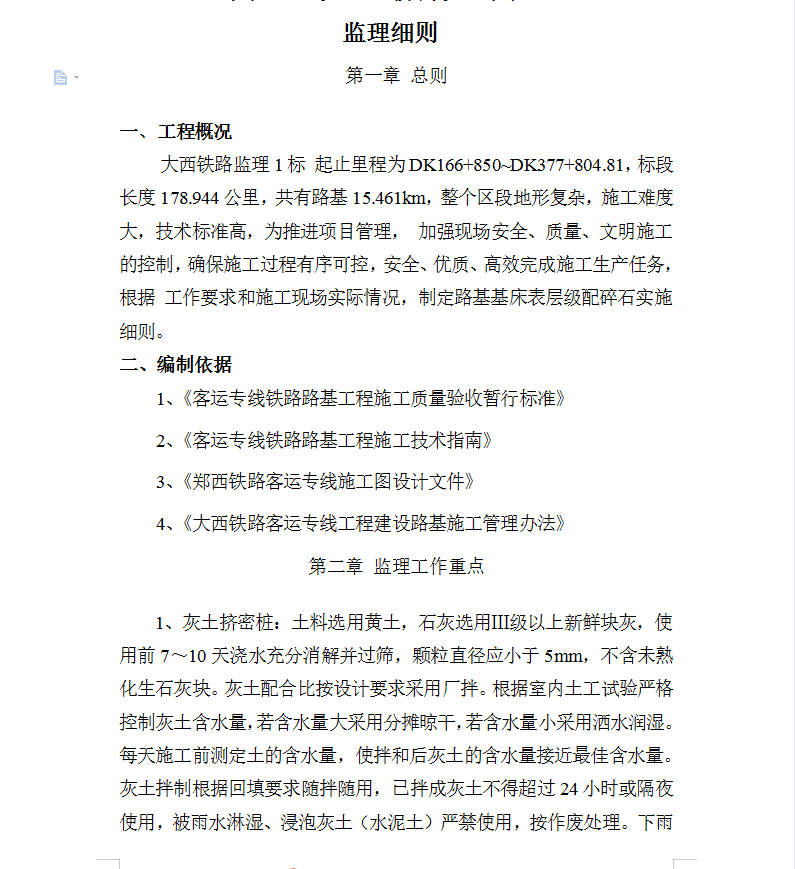

铁路水泥土(灰土)挤密桩工程施工监理细则 8P

xx铁路监理1标 起止里程为DK166+850~DK377+804.81,标段长度178.944公里,共有路基15.461km,整个区段地形复杂,施工难度大,技术标准高,为推进项目管理, 加强现场安全、质量、文明施工的控制,确保施工过程有序可控,安全、优质、高效完成施工生产任务,根据 工作要求和施工现场实际情况,制定路基基床表层级配碎石实施细则。
