建筑人防工程旁站监理细则 23P

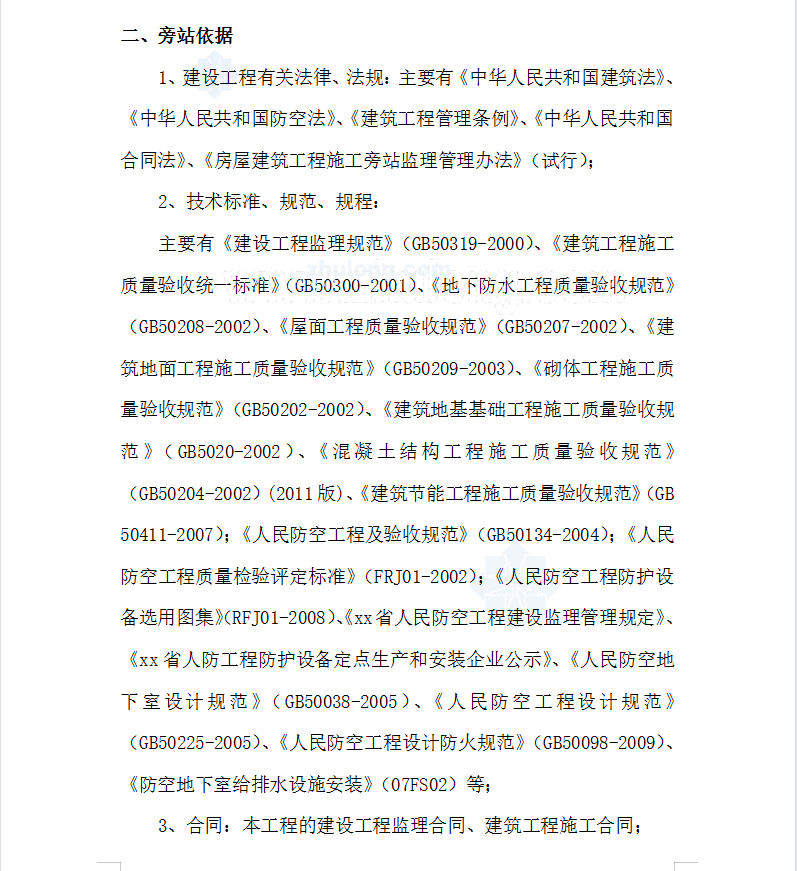

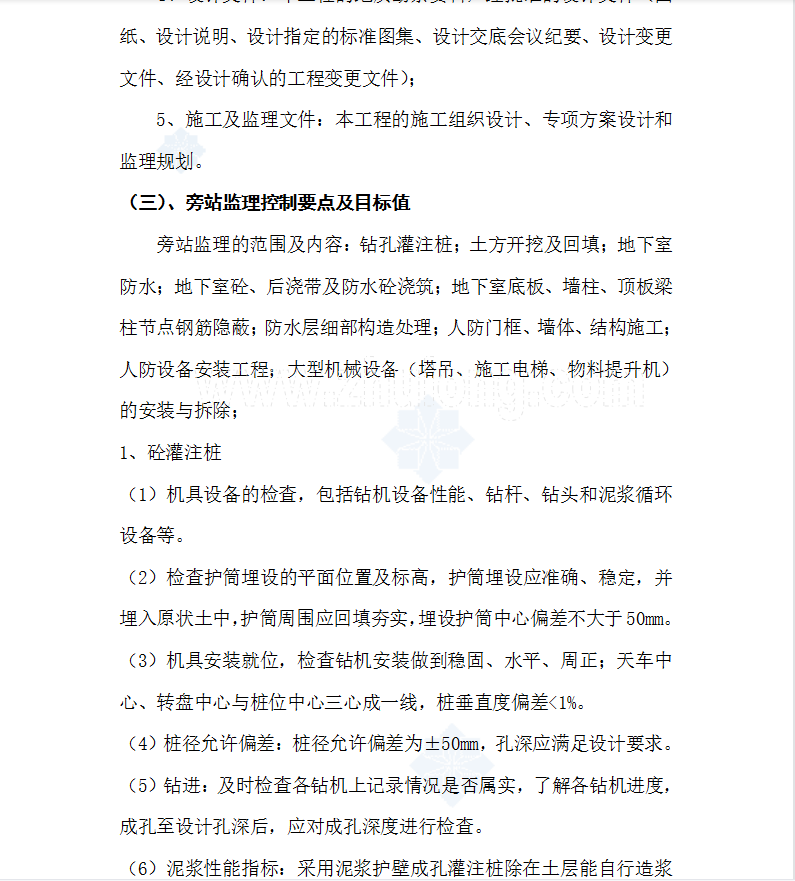

第一次砼浇注时,为了使隔水栓顺利排水,导管底部应距孔底300-500mm,并备有足够量的砼储备量,现场大斗为1m3使导管一次埋入砼面下0.8m以上;砼浇注之前,检查准备工作是否充分,包括人员、设备、机械、材料,孔底及钢筋笼等隐蔽工程验合格后方可开始浇注砼;
