截污工程旁站监理细则
本细则适用于本细则适用于泃河截污工程监理旁站管理工作。

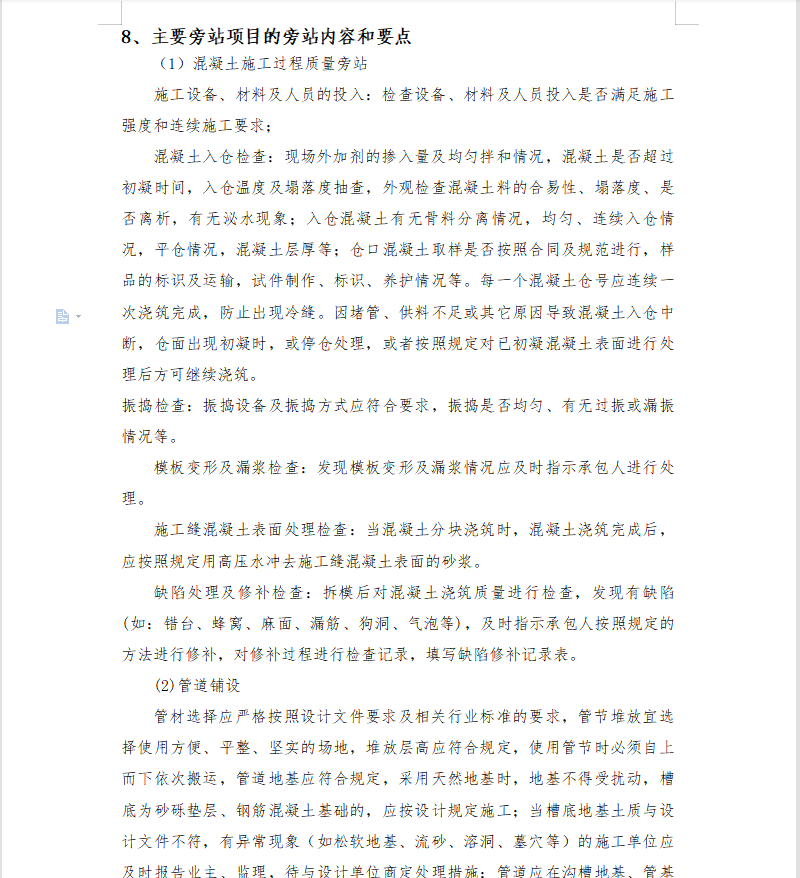

施工设备、材料及人员的投入:检查设备、材料及人员投入是否满足施工强度和连续施工要求;
混凝土入仓检查:现场外加剂的掺入量及均匀拌和情况,混凝土是否超过初凝时间,入仓温度及塌落度抽查,外观检查混凝土料的合易性、塌落度、是否离析,有无泌水现象;入仓混凝土有无骨料分离情况,均匀、连续入仓情况,平仓情况,混凝土层厚等;仓口混凝土取样是否按照合同及规范进行,样品的标识及运输,试件制作、标识、养护情况等。每一个混凝土仓号应连续一次浇筑完成,防止出现冷缝。因堵管、供料不足或其它原因导致混凝土入仓中断,仓面出现初凝时,或停仓处理,或者按照规定对已初凝混凝土表面进行处理后方可继续浇筑。
振捣检查:振捣设备及振捣方式应符合要求,振捣是否均匀、有无过振或漏振情况等。
模板变形及漏浆检查:发现模板变形及漏浆情况应及时指示承包人进行处理。
施工缝混凝土表面处理检查:当混凝土分块浇筑时,混凝土浇筑完成后,应按照规定用高压水冲去施工缝混凝土表面的砂浆。
缺陷处理及修补检查:拆模后对混凝土浇筑质量进行检查,发现有缺陷(如:错台、蜂窝、麻面、漏筋、狗洞、气泡等),及时指示承包人按照规定的方法进行修补,对修补过程进行检查记录,填写缺陷修补记录表。
