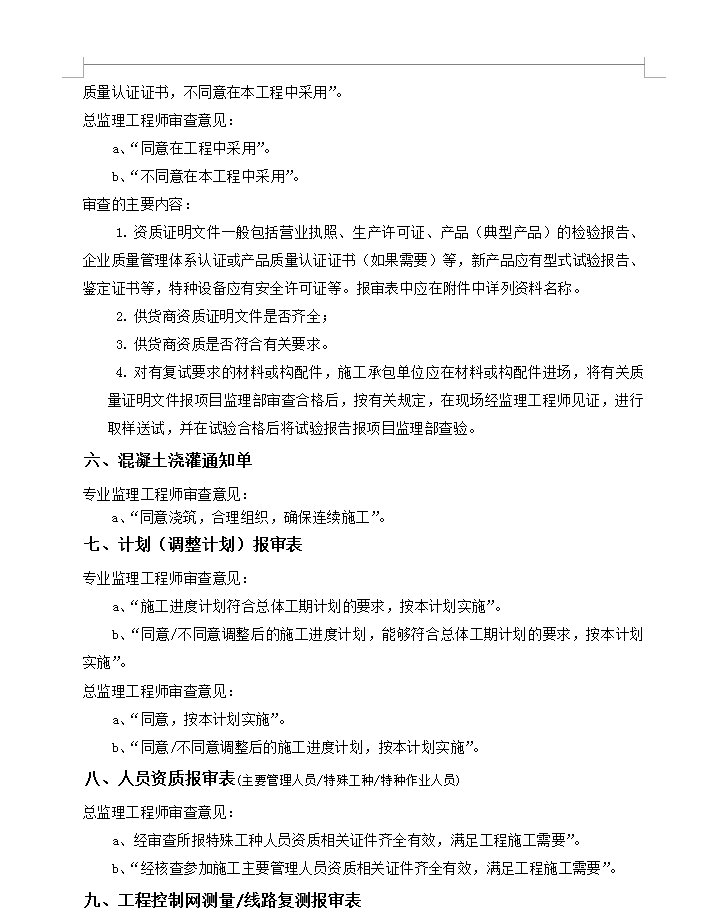

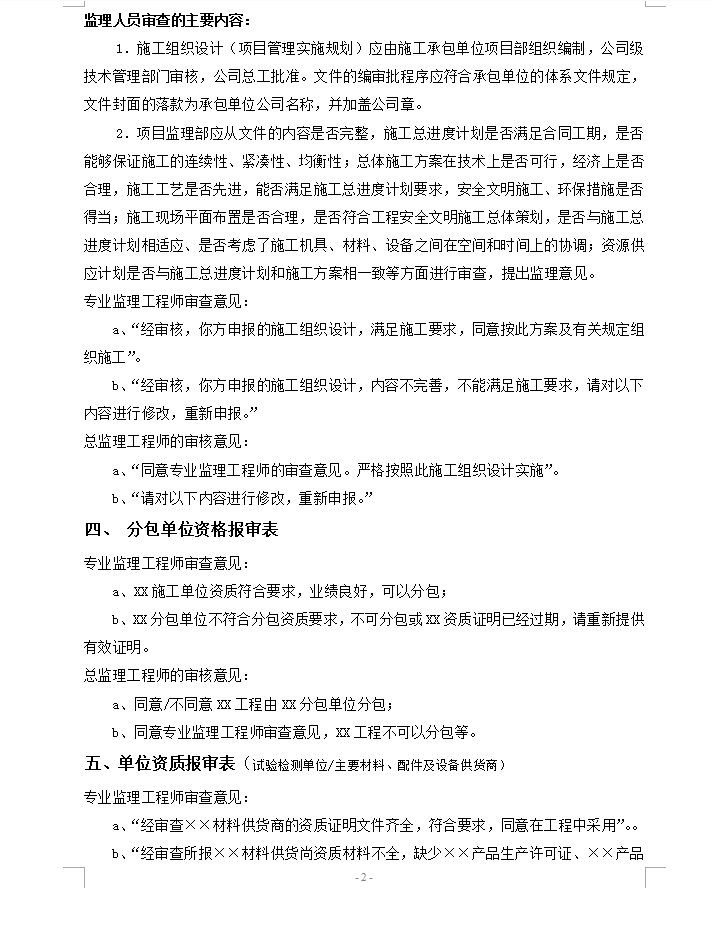

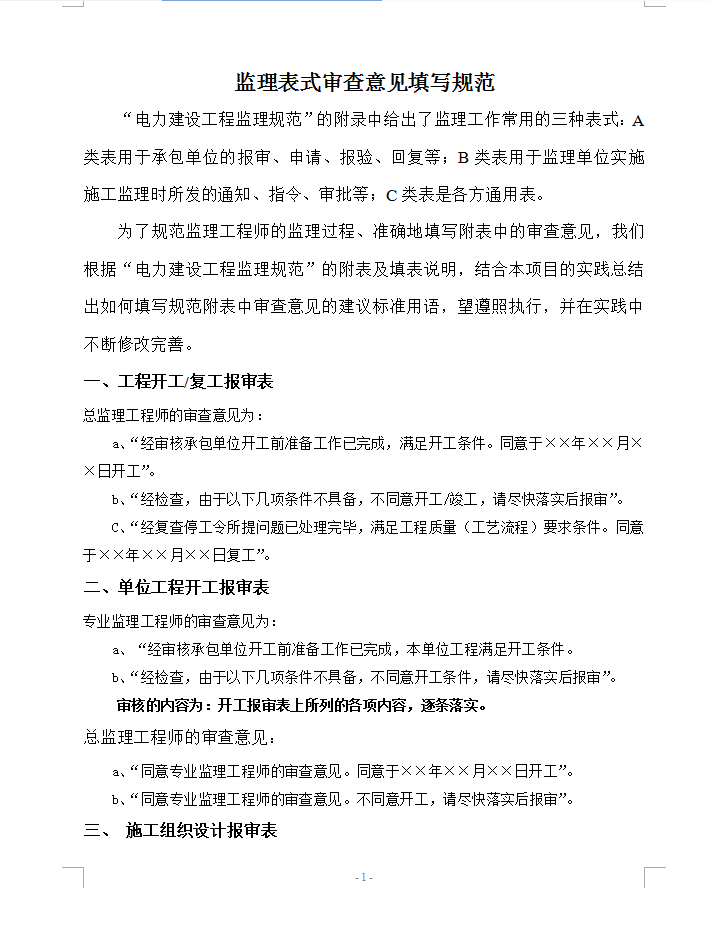

监理人员审查的主要内容:1.施工组织设计(项目管理实施规划)应由施工承包单位项目部组织编制,公司级技术管理部门审核,公司总工批准。文件的编审批程序应符合承包单位的体系文件规定,文件封面的落款为承包单位公司名称,并加盖公司章。2.项目监理部应从文件的内容是否完整,施工总进度计划是否满足合同工期,是否能够保证施工的连续性、紧凑性、均衡性;总体施工方案在技术上是否可行,经济上是否合理,施工工艺是否先进,能否满足施工总进度计划要求,安全文明施工、环保措施是否得当;施工现场平面布置是否合理,是否符合工程安全文明施工总体策划,是否与施工总进度计划相适应、是否考虑了施工机具、材料、设备之间在空间和时间上的协调;资源供应计划是否与施工总进度计划和施工方案相一致等方面进行审查,提出监理意见。专业监理工程师审查意见:a、“经审核,你方申报的施工组织设计,满足施工要求,同意按此方案及有关规定组织施工”。b、“经审核,你方申报的施工组织设计,内容不完善,不能满足施工要求,请对以下内容进行修改,重新申报。”总监理工程师的审核意见:a、“同意专业监理工程师的审查意见。严格按照此施工组织设计实施”。b、“请对以下内容进行修改,重新申报。”
