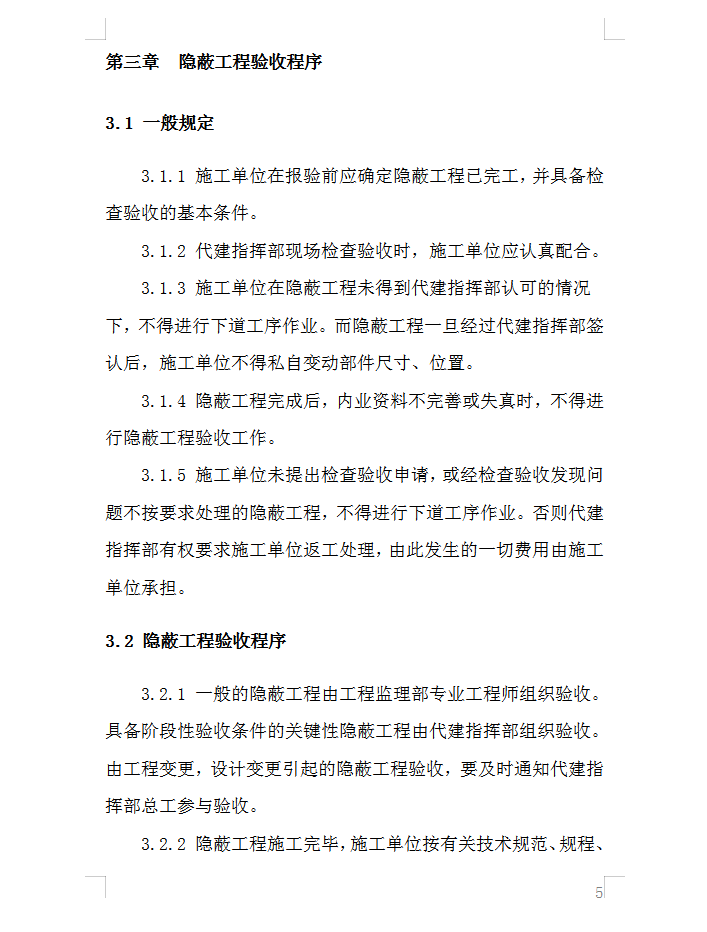

隐蔽工程验收程序
1 一般的隐蔽工程由工程监理部专业工程师组织验收。具备阶段性验收条件的关键性隐蔽工程由代建指挥部组织验收。由工程变更,设计变更引起的隐蔽工程验收,要及时通知代建指挥部总工参与验收。
2 隐蔽工程施工完毕,施工单位按有关技术规范、规程、施工图纸先行自检,自检合格后,向工程监理部申请报验。
3 经现场检查,如符合质量要求,工程监理部签字确认,准予施工单位隐蔽、覆盖,进入下一道工序施工。
4 如经现场检查发现不合格,工程监理部专业工程师签发“监理指令”,指令施工单位整改,经整改,自检合格后再报工程监理部专业工程师复查,未经复查的隐蔽工程不得隐蔽。
5 如不按照监理工程师的要求进行整改,且擅自进行隐蔽工程下道工序施工的,隐蔽工程的工程量将不予以计量。

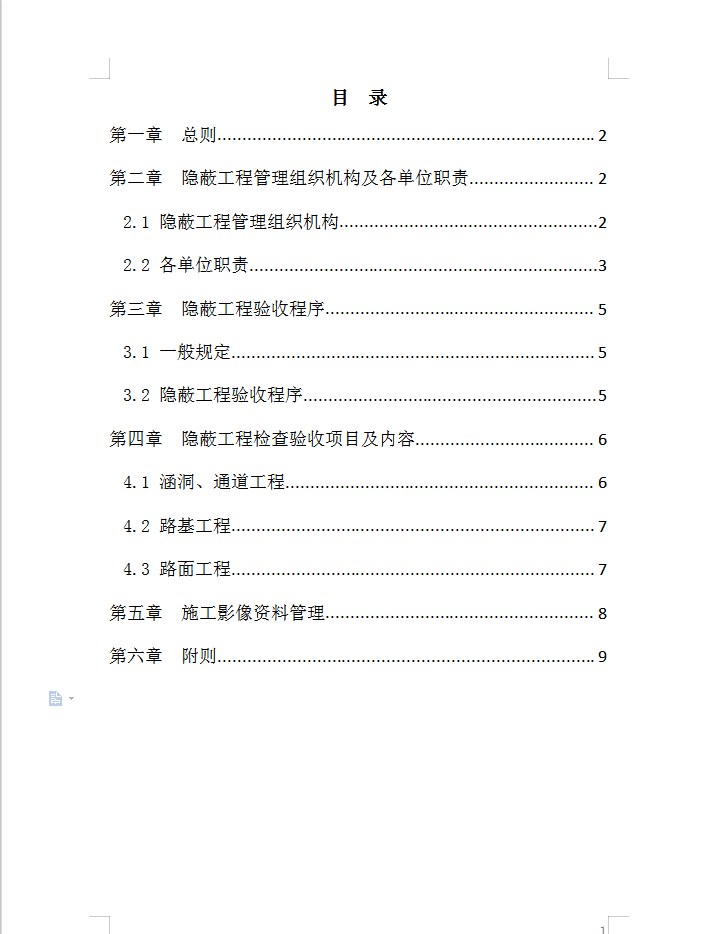

目录
第一章 总则................................................................................2
第二章 隐蔽工程管理组织机构及各单位职责.............................2
.................
第五章 施工影像资料管理................................................8
第六章 附则...................................9
