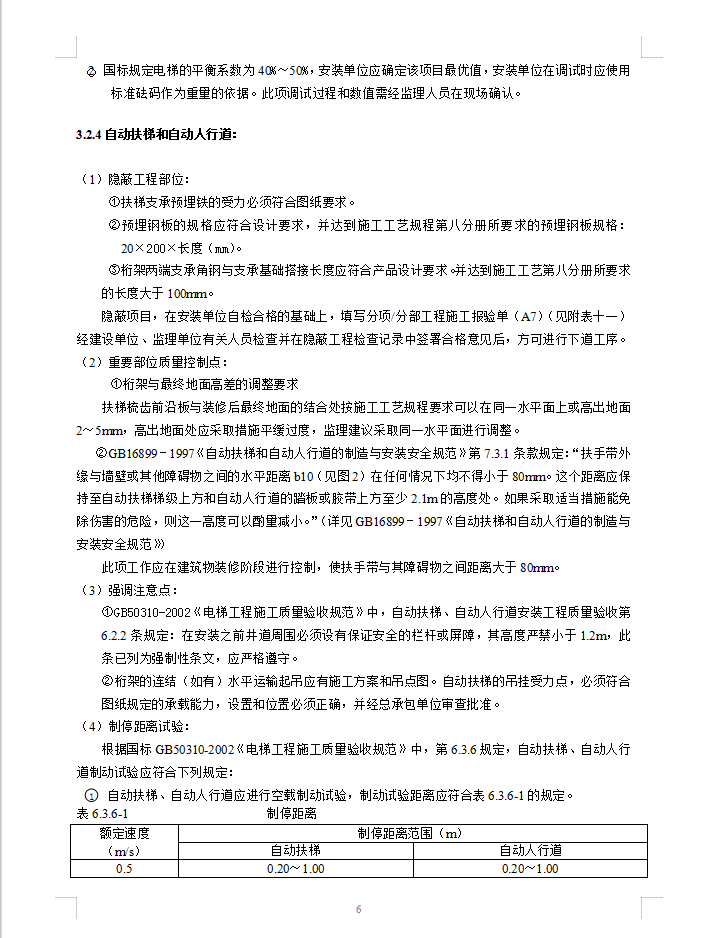

隐蔽工程部位:
①扶梯支承预埋铁的受力必须符合图纸要求。
②预埋钢板的规格应符合设计要求,并达到施工工艺规程第八分册所要求的预埋钢板规格:20×200×长度(mm)。
③桁架两端支承角钢与支承基础搭接长度应符合产品设计要求。并达到施工工艺第八分册所要求的长度大于100mm。
隐蔽项目,在安装单位自检合格的基础上,填写分项/分部工程施工报验单(A7)(见附表十一)经建设单位、监理单位有关人员检查并在隐蔽工程检查记录中签署合格意见后,方可进行下道工序。
重要部位质量控制点:
①桁架与最终地面高差的调整要求
扶梯梳齿前沿板与装修后最终地面的结合处按施工工艺规程要求可以在同一水平面上或高出地面2~5mm,高出地面处应采取措施平缓过度,监理建议采取同一水平面进行调整。
②GB16899-1997《自动扶梯和自动人行道的制造与安装安全规范》第7.3.1条款规定:“扶手带外缘与墙壁或其他障碍物之间的水平距离b10(见图2)在任何情况下均不得小于80mm。这个距离应保持至自动扶梯梯级上方和自动人行道的踏板或胶带上方至少2.1m的高度处。如果采取适当措施能免除伤害的危险,则这一高度可以酌量减小。”(详见GB16899-1997《自动扶梯和自动人行道的制造与安装安全规范》)
此项工作应在建筑物装修阶段进行控制,使扶手带与其障碍物之间距离大于80mm。

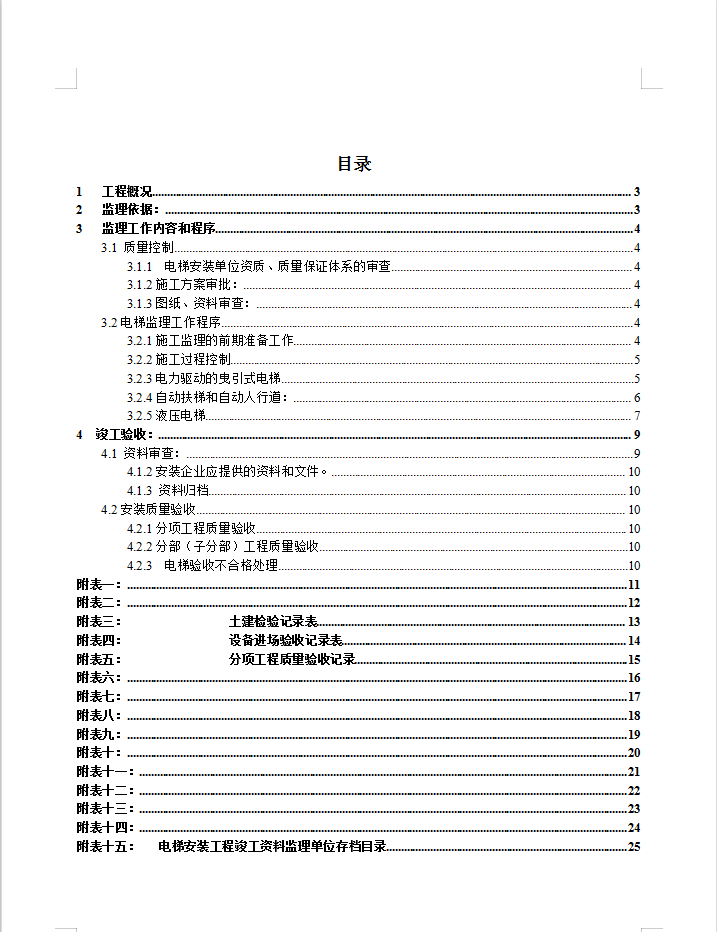

目录
1 工程概况..............................................................................3
2 监理依据:................................................................................3
3 监理工作内容和程序...............................................................4
...............
附表十三:....................................................................................23
附表十四:......................................................................................24
附表十五: 电梯安装工程竣工资料监理单位存档目录.......................25
