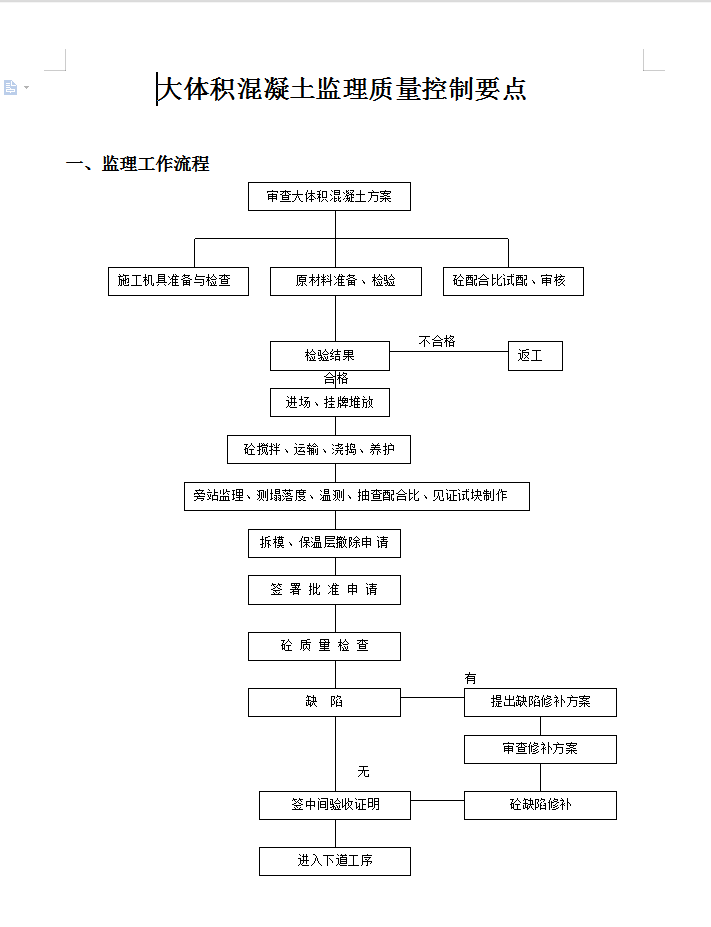

大体积砼浇捣前监理工作
1、审核总包方提交的大体积混凝土专项施工方案,重点检查大体积砼的商品砼材料供应方案、砼浇捣方案、大体积砼测温及砼养护等方面的施工技术措施。
2、审核砼搅拌站资质,并对现场进行考察,包括对原材料(水泥、黄砂、石子等)堆场备料情况及拌机的备用情况进行了解。
3、针对大体积砼降低水化热技术措施组织专题讨论,包括配合比、外掺剂及养护措施。
4、组织监理人员对基础底板钢筋、柱墙插筋按设计图纸与规范要求进行检查验收,内容包括;
①钢筋质保书及复试报告。
②钢筋外观锈蚀程度检查。
③钢筋连接质量。
④柱插筋与底板锚固方式及质量的检查。
⑤电梯井及深坑之间底板弯起钢筋的布置,集水井池底板钢筋布置。
