您当前位置:首页 » 工程监理 » 监理规划
墙体抹灰工程监理控制要点
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-09-10
  • 资料类型:RAR
  • 资料大小:7.33 KB
  • 资料分类:工程监理
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
墙体抹灰工程监理控制要点

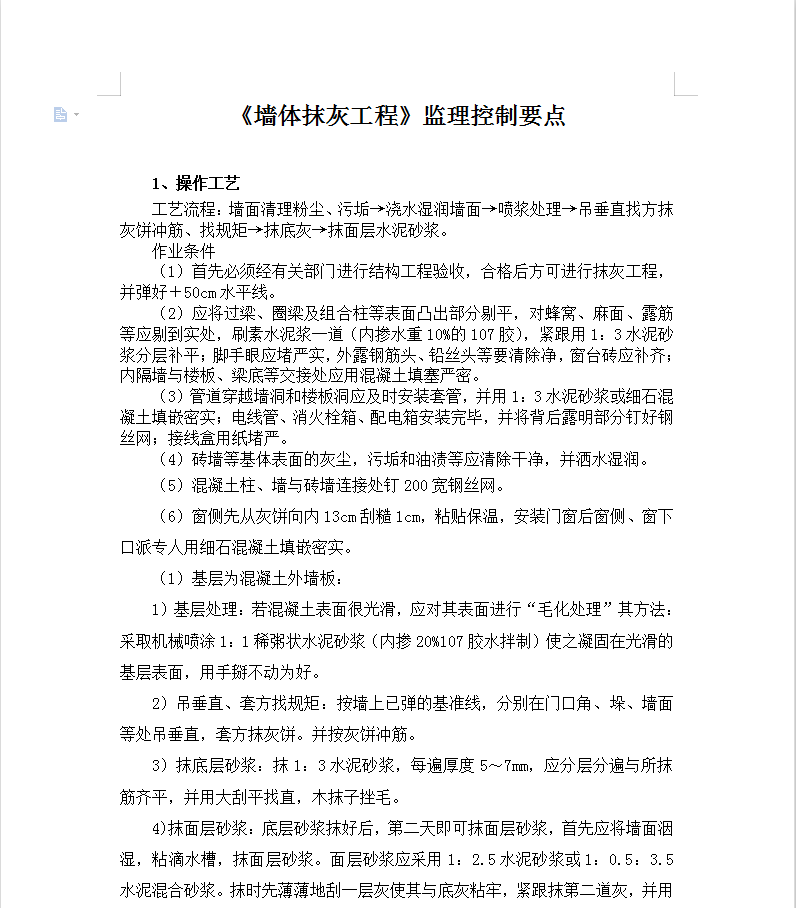

工艺流程:墙面清理粉尘、污垢→浇水湿润墙面→喷浆处理→吊垂直找方抹灰饼冲筋、找规矩→抹底灰→抹面层水泥砂浆。
基层为混凝土外墙板:
1)基层处理:若混凝土表面很光滑,应对其表面进行“毛化处理”其方法:采取机械喷涂1:1稀粥状水泥砂浆(内掺20%107胶水拌制)使之凝固在光滑的基层表面,用手掰不动为好。
2)吊垂直、套方找规矩:按墙上已弹的基准线,分别在门口角、垛、墙面等处吊垂直,套方抹灰饼。并按灰饼冲筋。
3)抹底层砂浆:抹1:3水泥砂浆,每遍厚度5~7mm,应分层分遍与所抹筋齐平,并用大刮平找直,木抹子挫毛。
4)抹面层砂浆:底层砂浆抹好后,第二天即可抹面层砂浆,首先应将墙面洇湿,粘滴水槽,抹面层砂浆。面层砂浆应采用1:2.5水泥砂浆或1:0.5:3.5水泥混合砂浆。抹时先薄薄地刮一层灰使其与底灰粘牢,紧跟抹第二道灰,并用杠横竖刮平,木抹子挫平,铁抹子溜光压实。
5)滴水线(槽):在檐口、窗台、窗楣、雨篷、阳台、压顶和突出面的凸线等上面应做出流水坡度,下面应做滴水线(槽)。流水坡度及滴水线(槽)距外表面不小于40mm,滴水线(又称鹰嘴)应保证其坡向正确。

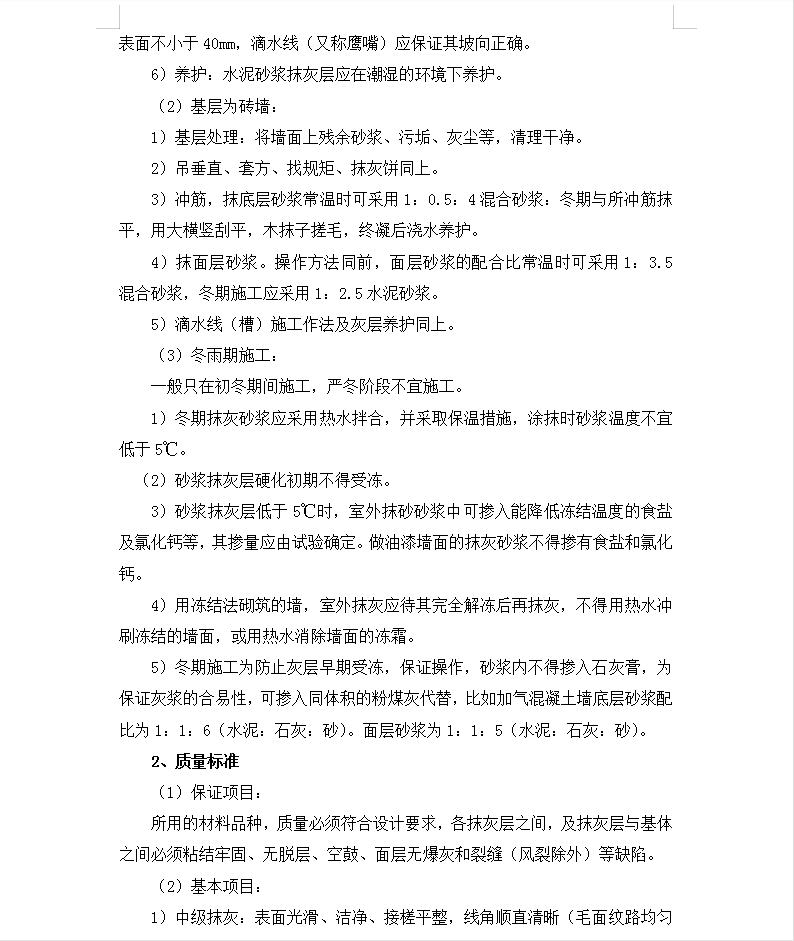

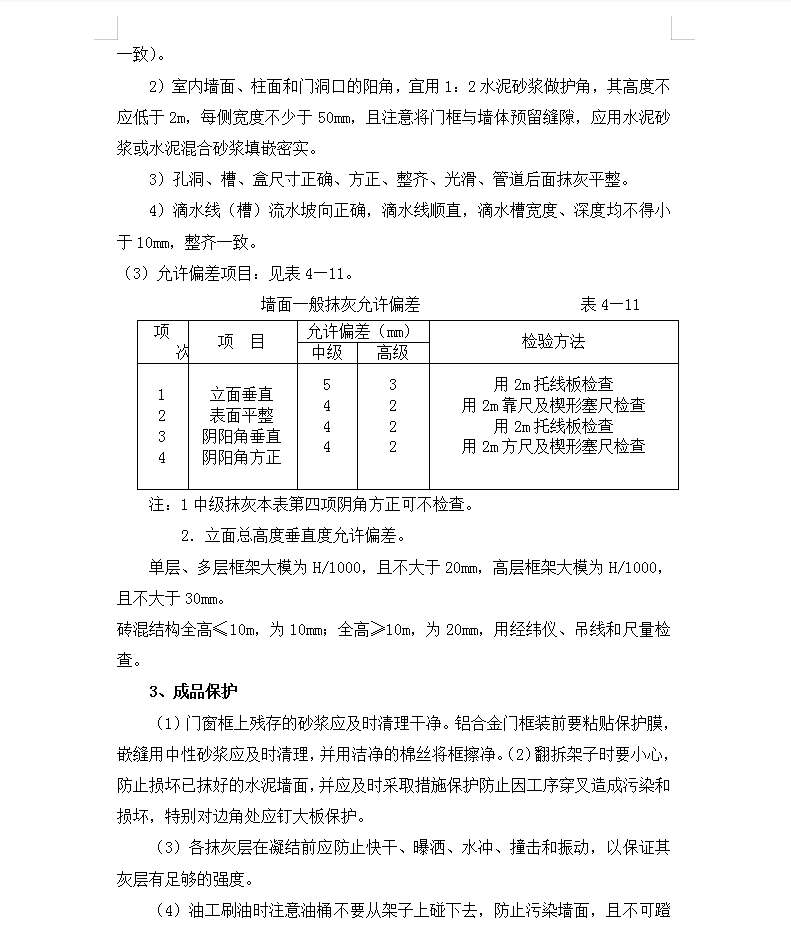

6)养护:水泥砂浆抹灰层应在潮湿的环境下养护。
资料截图
  • 墙体抹灰工程监理控制要点
  • 墙体抹灰工程监理控制要点
  • 墙体抹灰工程监理控制要点
