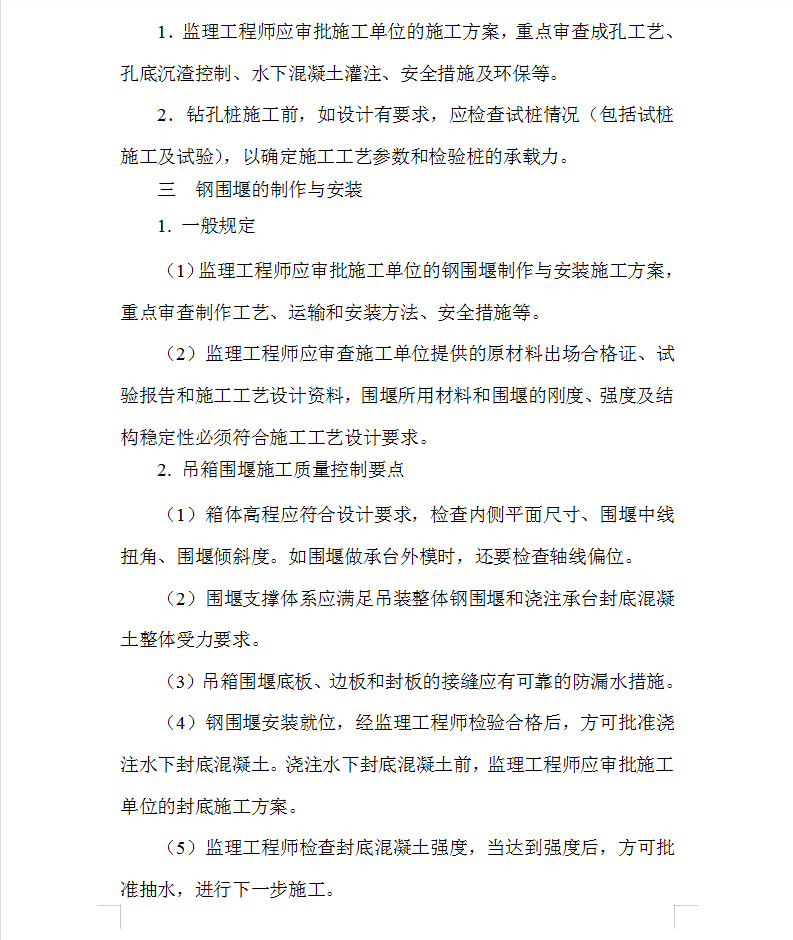

吊箱围堰施工质量控制要点
(1)箱体高程应符合设计要求,检查内侧平面尺寸、围堰中线扭角、围堰倾斜度。如围堰做承台外模时,还要检查轴线偏位。
(2)围堰支撑体系应满足吊装整体钢围堰和浇注承台封底混凝土整体受力要求。
(3)吊箱围堰底板、边板和封板的接缝应有可靠的防漏水措施。
(4)钢围堰安装就位,经监理工程师检验合格后,方可批准浇注水下封底混凝土。浇注水下封底混凝土前,监理工程师应审批施工单位的封底施工方案。
(5)监理工程师检查封底混凝土强度,当达到强度后,方可批准抽水,进行下一步施工。
钻孔过程控制要点
(1)钻机的平面位置应按照桩位施工放样要求控制,开孔的孔位必须准确,其垂直度应按桩的倾斜度要求控制。钻机应固定良好,确保在钻进过程中不发生移位或倾斜。
(2)督促施工单位观测检查孔内泥浆高度,预防塌孔、缩孔。
(3)督促施工单位按频率测试泥浆指标,见证泥浆比重,泥浆指标在施工规范或施工方案的规定范围内。
